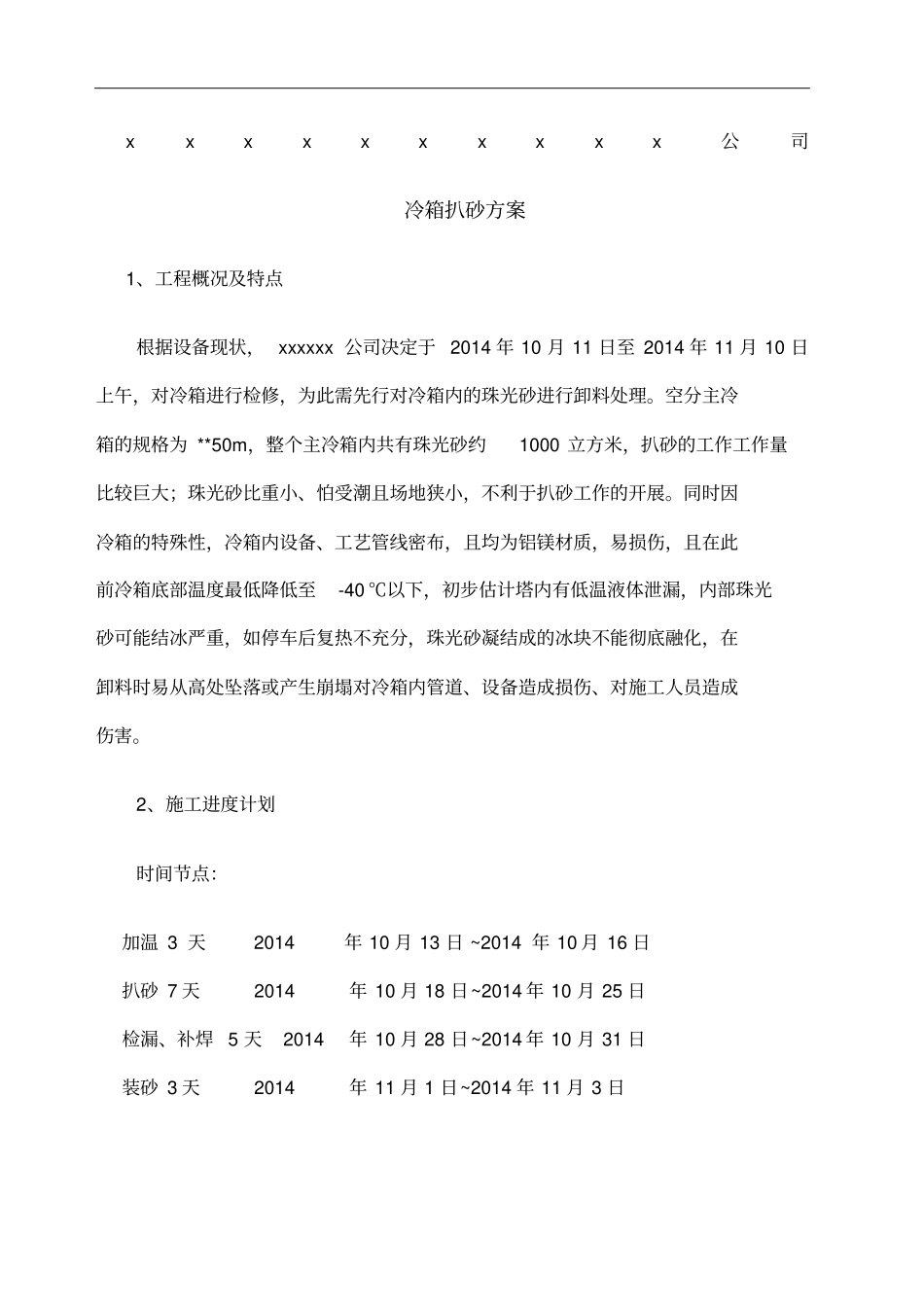

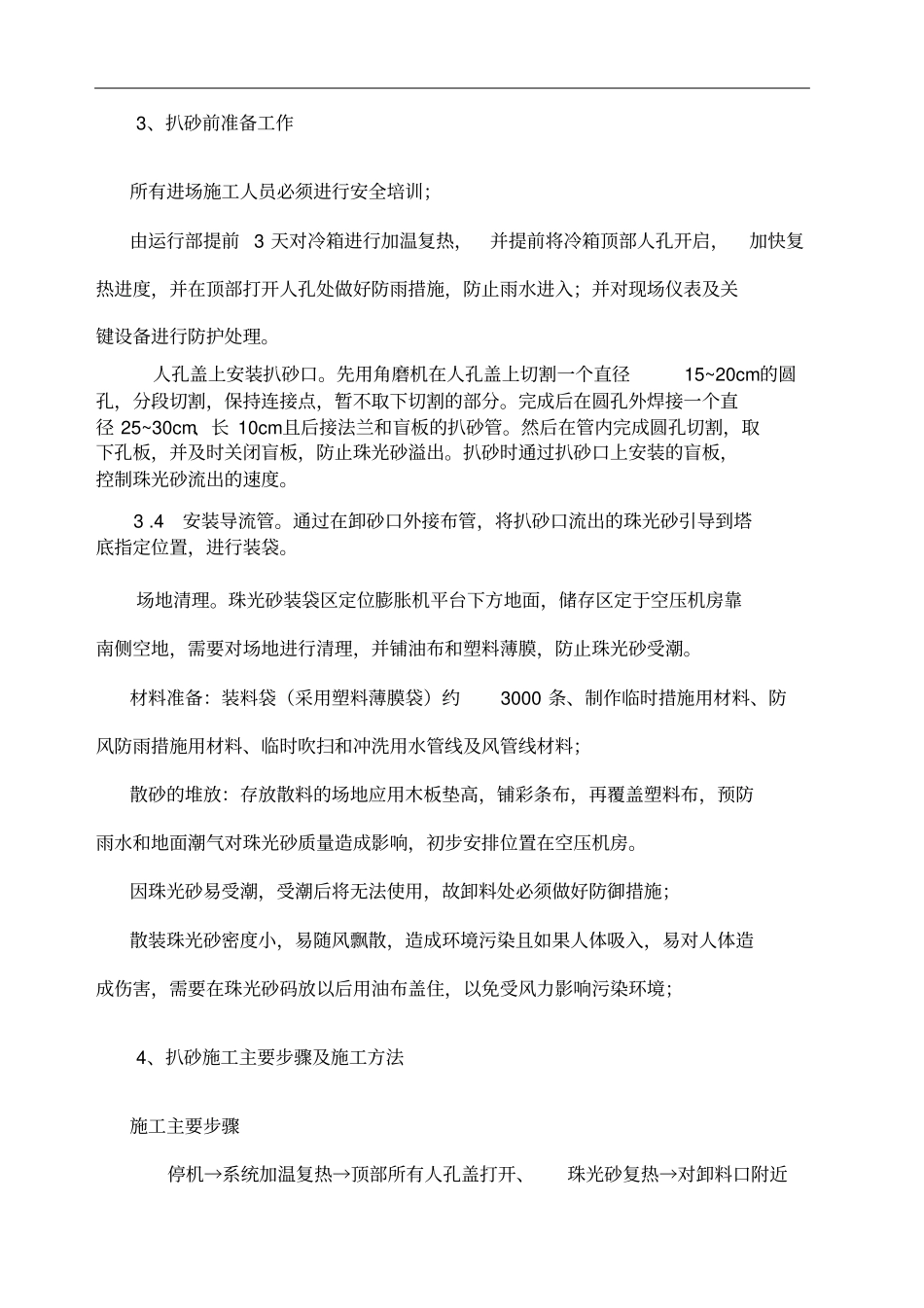

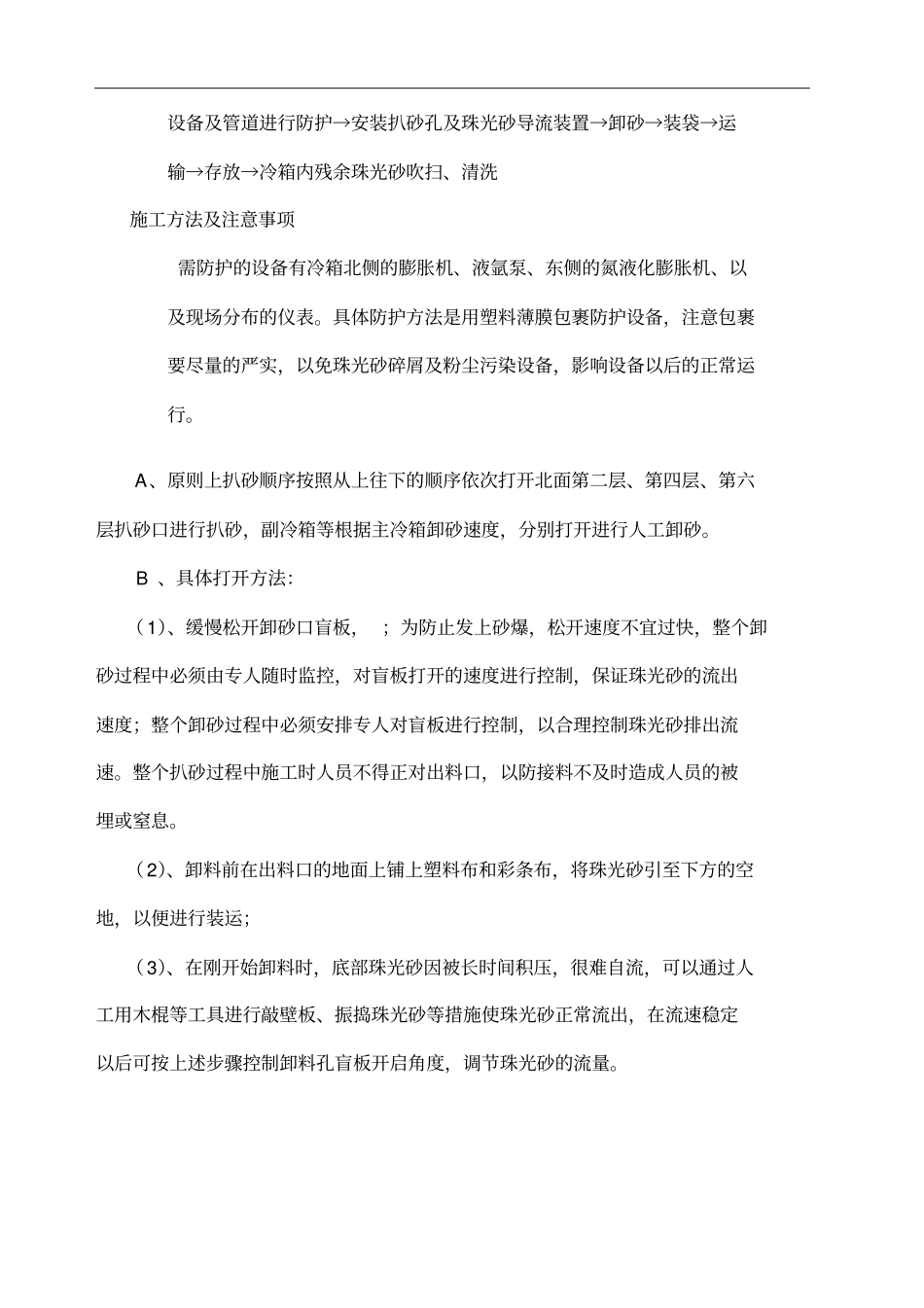

xxxxxxxxxx公司冷箱扒砂方案1、工程概况及特点根据设备现状, xxxxxx 公司决定于 2014 年 10 月 11 日至 2014 年 11 月 10 日上午,对冷箱进行检修,为此需先行对冷箱内的珠光砂进行卸料处理。空分主冷箱的规格为 **50m,整个主冷箱内共有珠光砂约1000 立方米,扒砂的工作工作量比较巨大;珠光砂比重小、怕受潮且场地狭小,不利于扒砂工作的开展。同时因冷箱的特殊性,冷箱内设备、工艺管线密布,且均为铝镁材质,易损伤,且在此前冷箱底部温度最低降低至-40 ℃以下,初步估计塔内有低温液体泄漏,内部珠光砂可能结冰严重,如停车后复热不充分,珠光砂凝结成的冰块不能彻底融化,在卸料时易从高处坠落或产生崩塌对冷箱内管道、设备造成损伤、对施工人员造成伤害。2、施工进度计划时间节点:加温 3 天 2014年 10 月 13 日 ~2014 年 10 月 16 日扒砂 7 天 2014年 10 月 18 日~2014 年 10 月 25 日检漏、补焊 5 天 2014年 10 月 28 日~2014 年 10 月 31 日装砂 3 天 2014年 11 月 1 日~2014 年 11 月 3 日3、扒砂前准备工作所有进场施工人员必须进行安全培训;由运行部提前 3 天对冷箱进行加温复热,并提前将冷箱顶部人孔开启,加快复热进度,并在顶部打开人孔处做好防雨措施,防止雨水进入;并对现场仪表及关键设备进行防护处理。人孔盖上安装扒砂口。先用角磨机在人孔盖上切割一个直径15~20cm的圆孔,分段切割,保持连接点,暂不取下切割的部分。完成后在圆孔外焊接一个直径 25~30cm、长 10cm且后接法兰和盲板的扒砂管。然后在管内完成圆孔切割,取下孔板,并及时关闭盲板,防止珠光砂溢出。扒砂时通过扒砂口上安装的盲板,控制珠光砂流出的速度。3 .4 安装导流管。通过在卸砂口外接布管,将扒砂口流出的珠光砂引导到塔底指定位置,进行装袋。场地清理。珠光砂装袋区定位膨胀机平台下方地面,储存区定于空压机房靠南侧空地,需要对场地进行清理,并铺油布和塑料薄膜,防止珠光砂受潮。材料准备:装料袋(采用塑料薄膜袋)约3000 条、制作临时措施用材料、防风防雨措施用材料、临时吹扫和冲洗用水管线及风管线材料;散砂的堆放:存放散料的场地应用木板垫高,铺彩条布,再覆盖塑料布,预防雨水和地面潮气对珠光砂质量造成影响,初步安排位置在空压机房。因珠光砂易受潮,受潮后将无法使用,故卸料处必须做好防御措施;散装珠光砂密度小,易随风飘散,造成环境污染且如果人...
