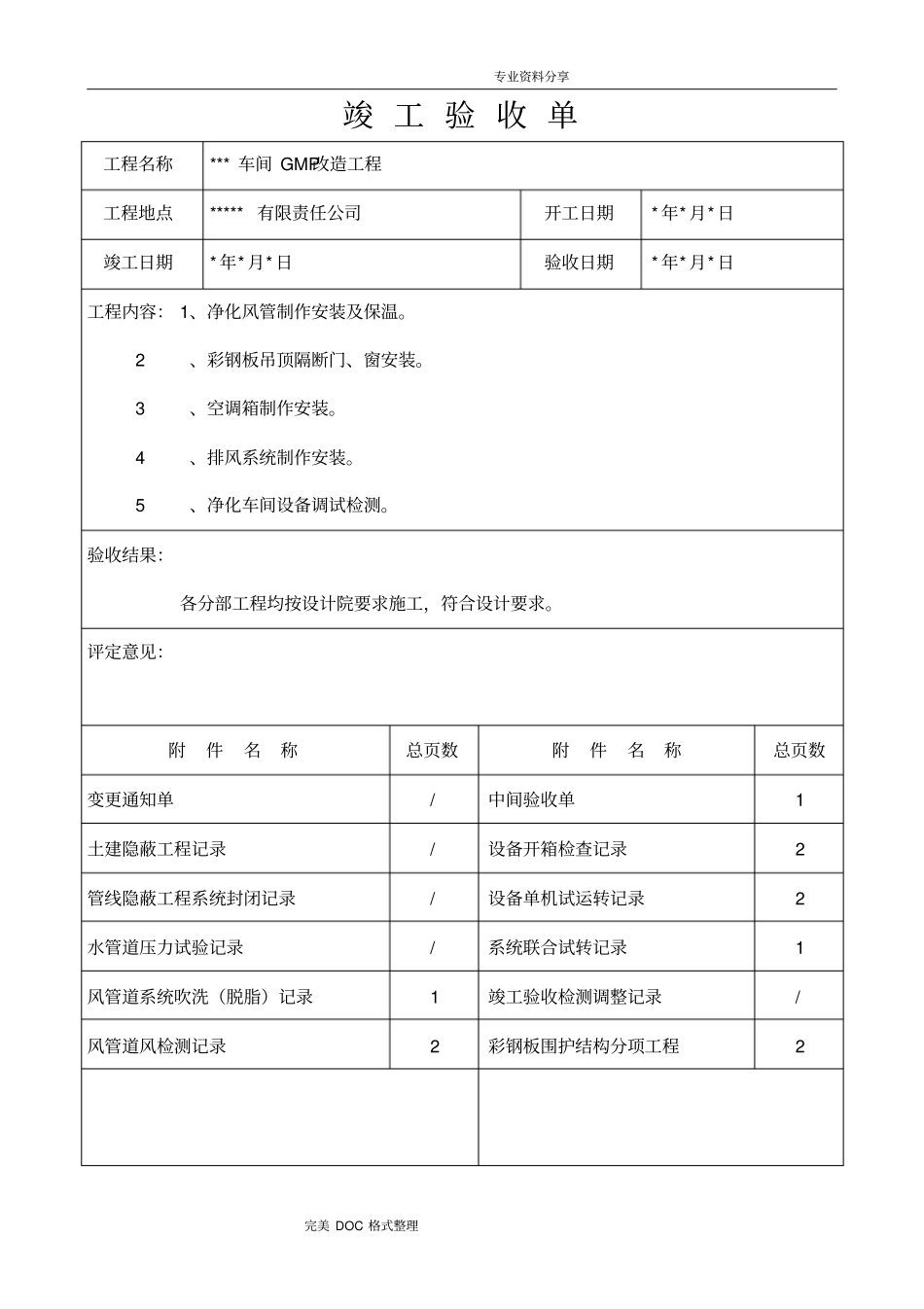

专业资料分享完美 DOC 格式整理竣 工 验 收 单工程名称*** 车间 GMP改造工程工程地点***** 有限责任公司开工日期* 年* 月* 日竣工日期* 年* 月* 日验收日期* 年* 月* 日工程内容: 1、净化风管制作安装及保温
2、彩钢板吊顶隔断门、窗安装
3、空调箱制作安装
4、排风系统制作安装
5、净化车间设备调试检测
验收结果:各分部工程均按设计院要求施工,符合设计要求

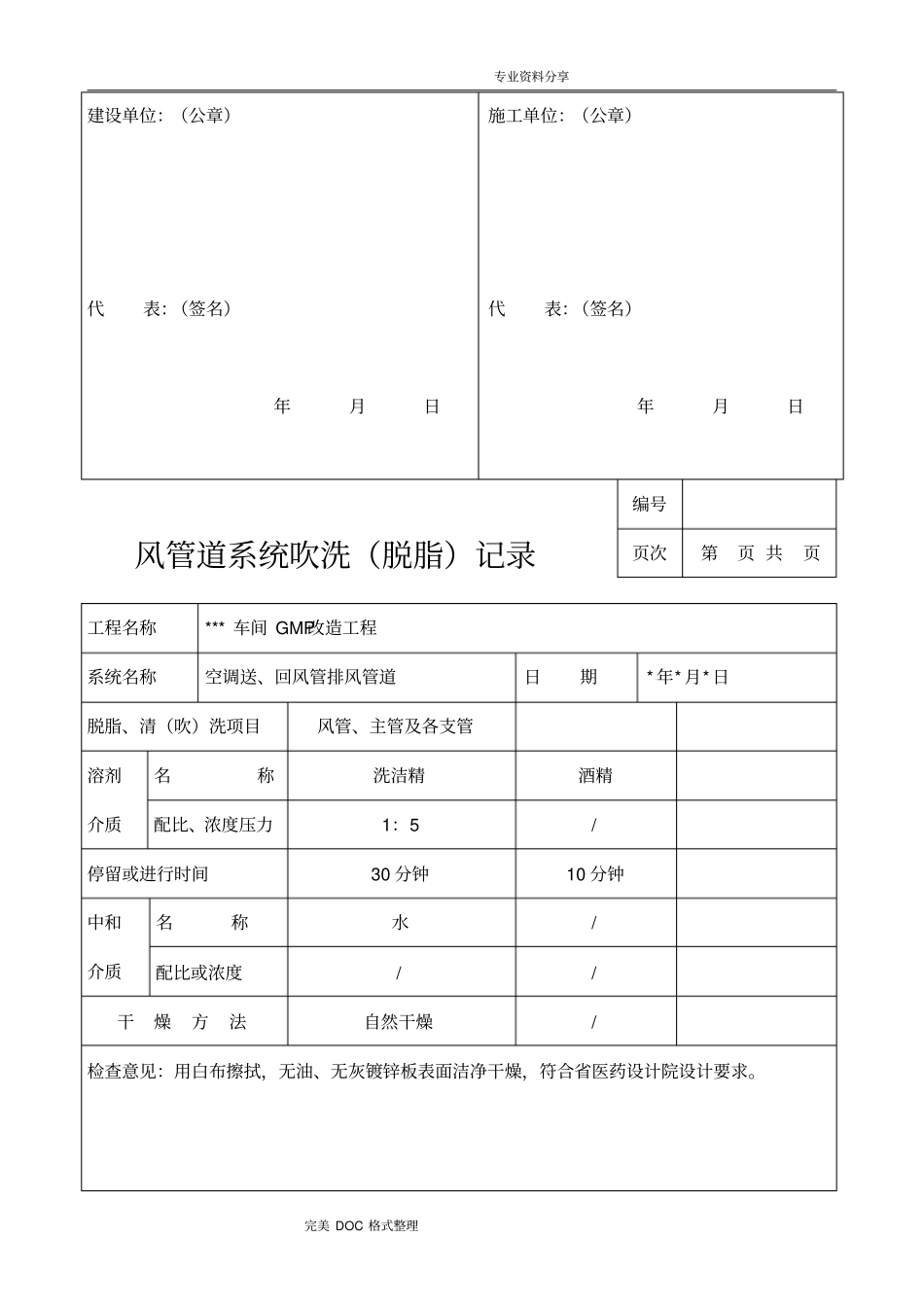

评定意见:附件名称总页数附件名称总页数变更通知单/ 中间验收单1 土建隐蔽工程记录/ 设备开箱检查记录2 管线隐蔽工程系统封闭记录/ 设备单机试运转记录2 水管道压力试验记录/ 系统联合试转记录1 风管道系统吹洗(脱脂)记录1 竣工验收检测调整记录/ 风管道风检测记录2 彩钢板围护结构分项工程2 专业资料分享完美 DOC 格式整理建设单位:(公章)代表:(签名)年月日施工单位:(公章)代表:(签名)年月日风管道系统吹洗(脱脂)记录编号页次第页 共页工程名称*** 车间 GMP改造工程系统名称空调送、回风管排风管道日期* 年* 月* 日脱脂、清(吹)洗项目风管、主管及各支管溶剂介质名称洗洁精酒精配比、浓度压力1:5 / 停留或进行时间30 分钟10 分钟中和介质名称水/ 配比或浓度/ / 干燥方法自然干燥/ 检查意见:用白布擦拭,无油、无灰镀锌板表面洁净干燥,符合省医药设计院设计要求

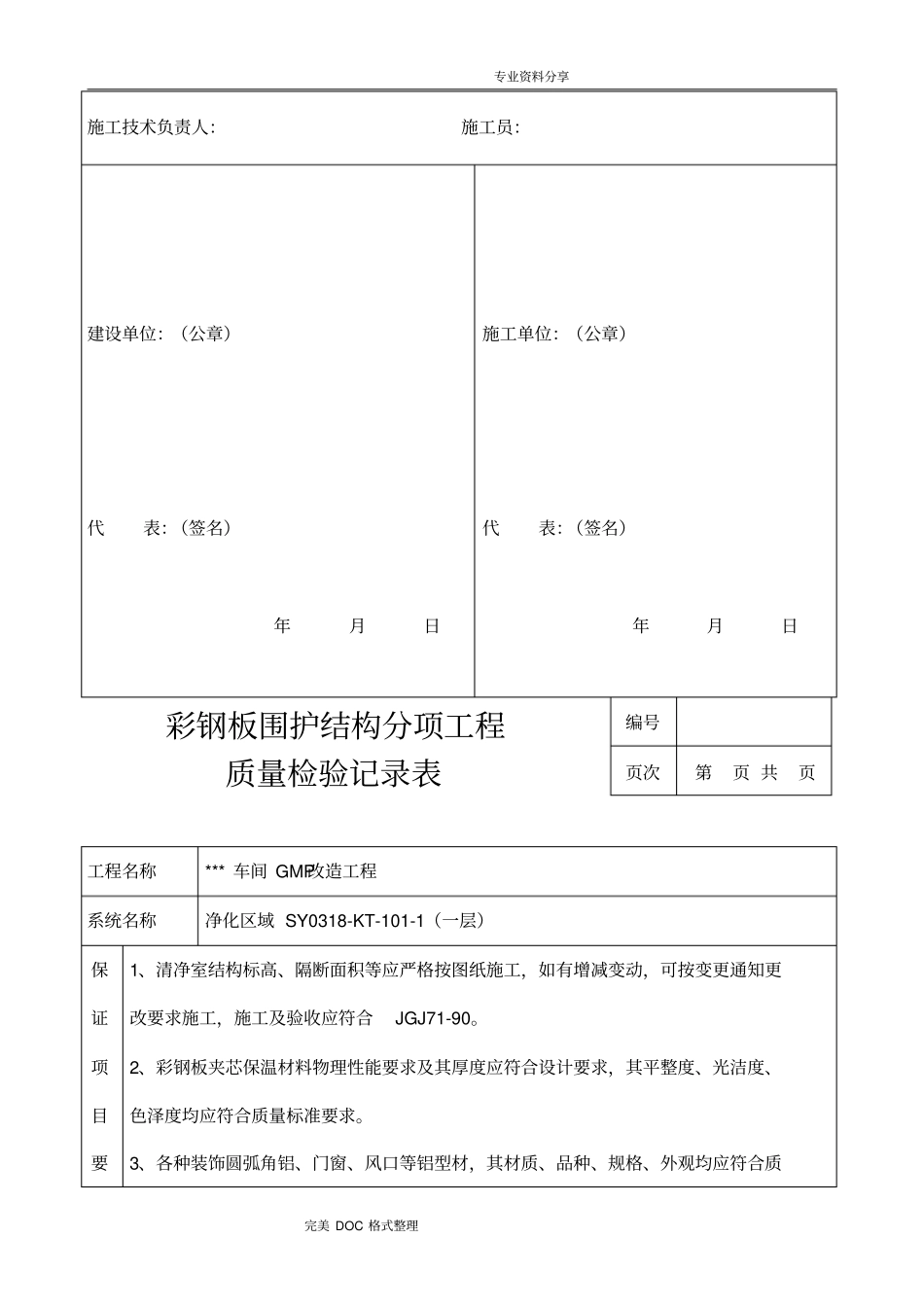

专业资料分享完美 DOC 格式整理施工技术负责人:施工员:建设单位:(公章)代表:(签名)年月日施工单位:(公章)代表:(签名)年月日彩钢板围护结构分项工程质量检验记录表编号页次第页 共页工程名称*** 车间 GMP改造工程系统名称净化区域 SY0318-KT-101-1(一层)保证项目要1、清净室结构标高、隔断面积等应严格按图纸施工,如有增减变动,可按变更通知更改要求施工,施工及验收应符合JGJ71-9
