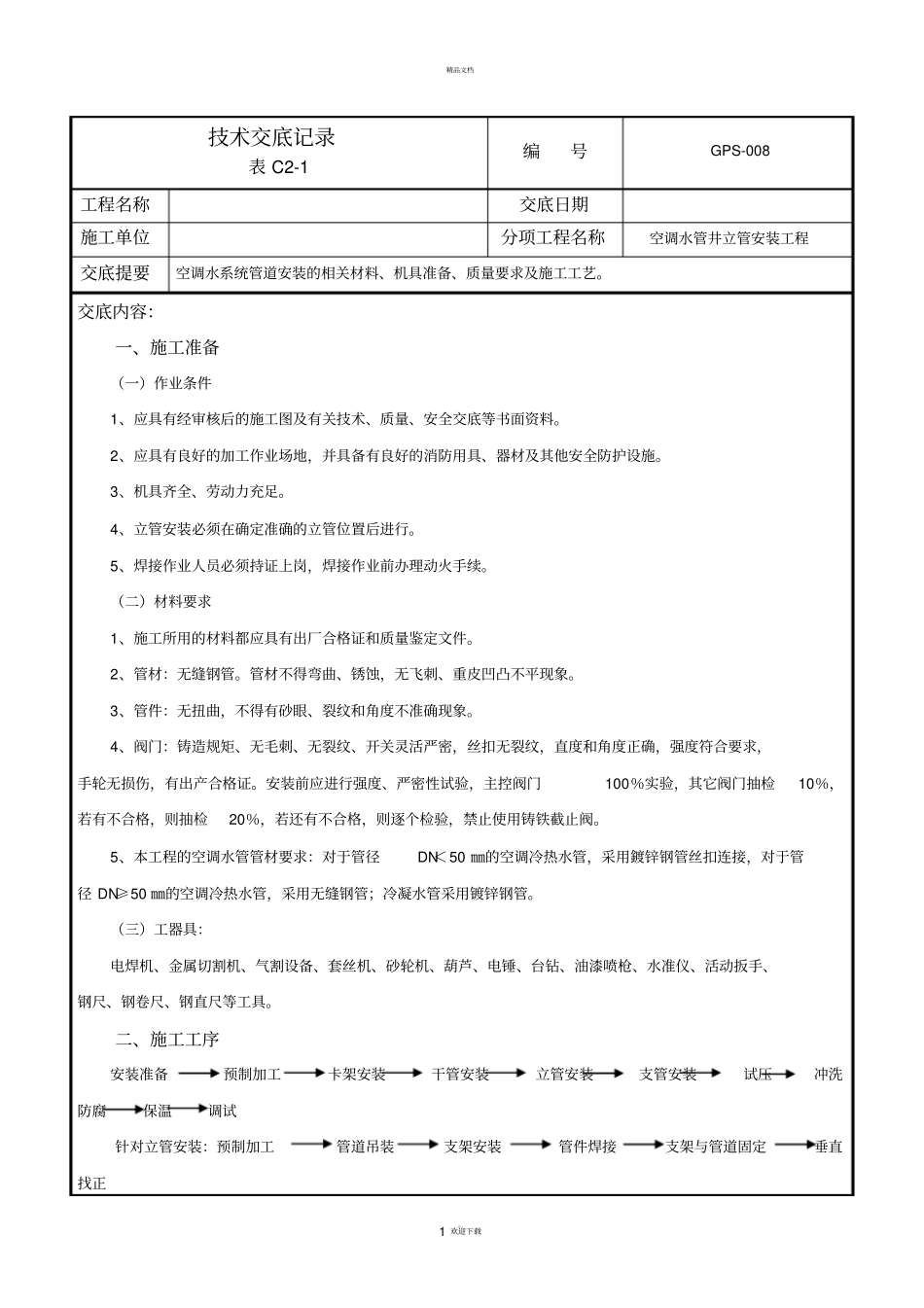

精品文档。1 欢迎下载技术交底记录表 C2-1 编号GPS-008 工程名称交底日期施工单位分项工程名称空调水管井立管安装工程交底提要空调水系统管道安装的相关材料、机具准备、质量要求及施工工艺。交底内容:一、施工准备(一)作业条件1、应具有经审核后的施工图及有关技术、质量、安全交底等书面资料。2、应具有良好的加工作业场地,并具备有良好的消防用具、器材及其他安全防护设施。3、机具齐全、劳动力充足。4、立管安装必须在确定准确的立管位置后进行。5、焊接作业人员必须持证上岗,焊接作业前办理动火手续。(二)材料要求1、施工所用的材料都应具有出厂合格证和质量鉴定文件。2、管材:无缝钢管。管材不得弯曲、锈蚀,无飞刺、重皮凹凸不平现象。3、管件:无扭曲,不得有砂眼、裂纹和角度不准确现象。4、阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无裂纹,直度和角度正确,强度符合要求,手轮无损伤,有出产合格证。安装前应进行强度、严密性试验,主控阀门100%实验,其它阀门抽检10%,若有不合格,则抽检20%,若还有不合格,则逐个检验,禁止使用铸铁截止阀。5、本工程的空调水管管材要求:对于管径DN<50 ㎜的空调冷热水管,采用鍍锌钢管丝扣连接,对于管径 DN≥50 ㎜的空调冷热水管,采用无缝钢管;冷凝水管采用镀锌钢管。(三)工器具:电焊机、金属切割机、气割设备、套丝机、砂轮机、葫芦、电锤、台钻、油漆喷枪、水准仪、活动扳手、钢尺、钢卷尺、钢直尺等工具。二、施工工序安装准备预制加工卡架安装干管安装立管安装支管安装试压冲洗防腐保温调试针对立管安装:预制加工管道吊装支架安装管件焊接支架与管道固定垂直找正精品文档。2 欢迎下载三、质量要求(一)质量要点1、施工焊接质量2、各种管道材质和连接的基本方式:对于管径DN<50 ㎜的水管,采用螺纹连接;对于管径DN≥50 ㎜的水管,采用焊接方式连接。凝结水管采和螺纹连接。设备及阀门连接处采用活连接。3、管道安装前必须清除管内污垢及杂物,必要时用碱水清洗, 并用清水冲净。焊接时,焊缝应严密,并及时清除管内焊渣。安装中的管道的敞口用钢板临时封堵,以防杂物进入。4、管道标高均为管中心标高,安装时必须符合设计图纸中所注标高。凝结水管必须通畅的坡向图中所指地点,坡度为8‰;空调水管水平安装时,其坡度不低于0.002 ,并在管道的最高点设自动排气阀。在最低点设泄水阀。5、除锈刷油:所有无缝钢管及其支架均应先除锈,再刷防锈漆两遍...
