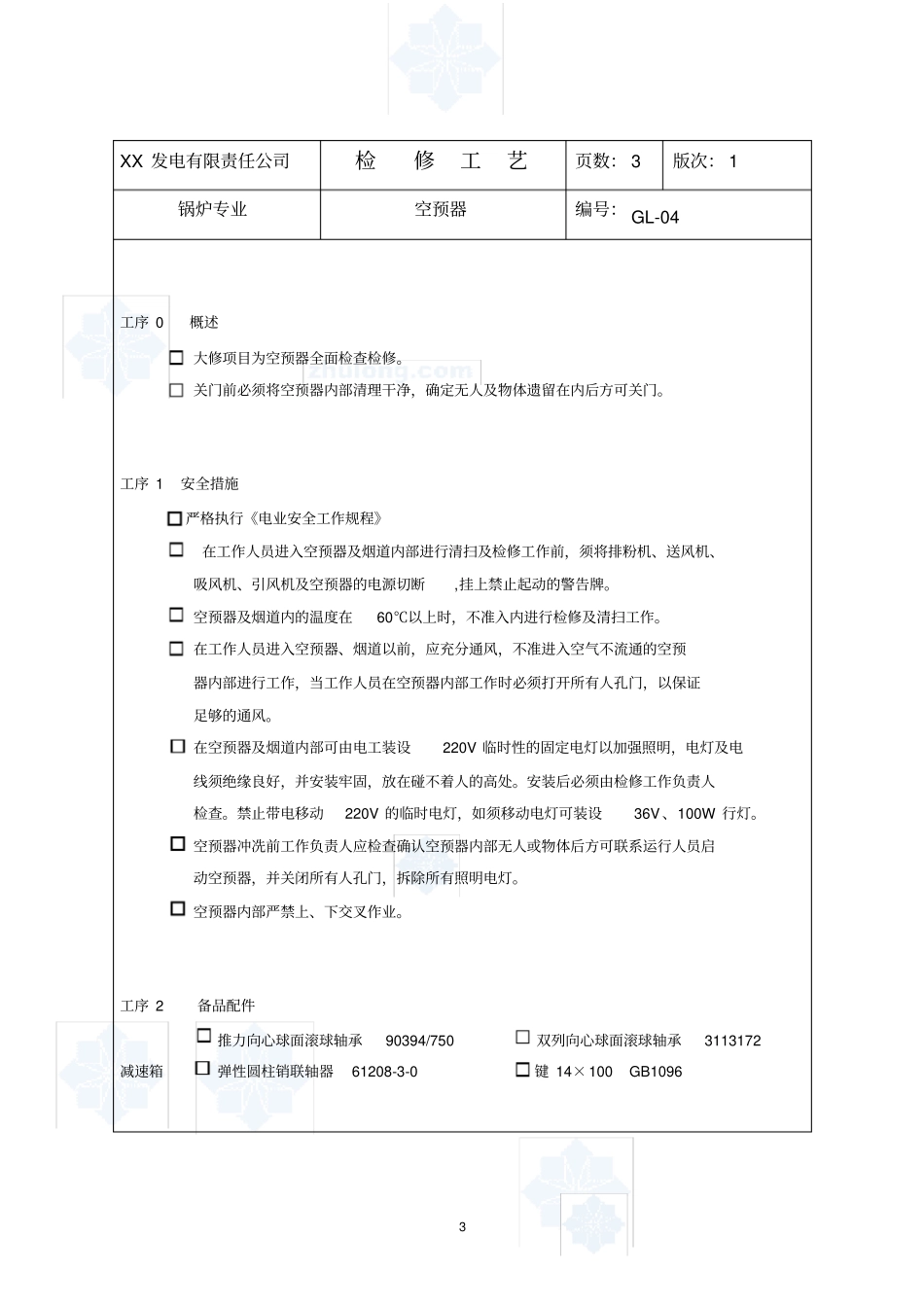

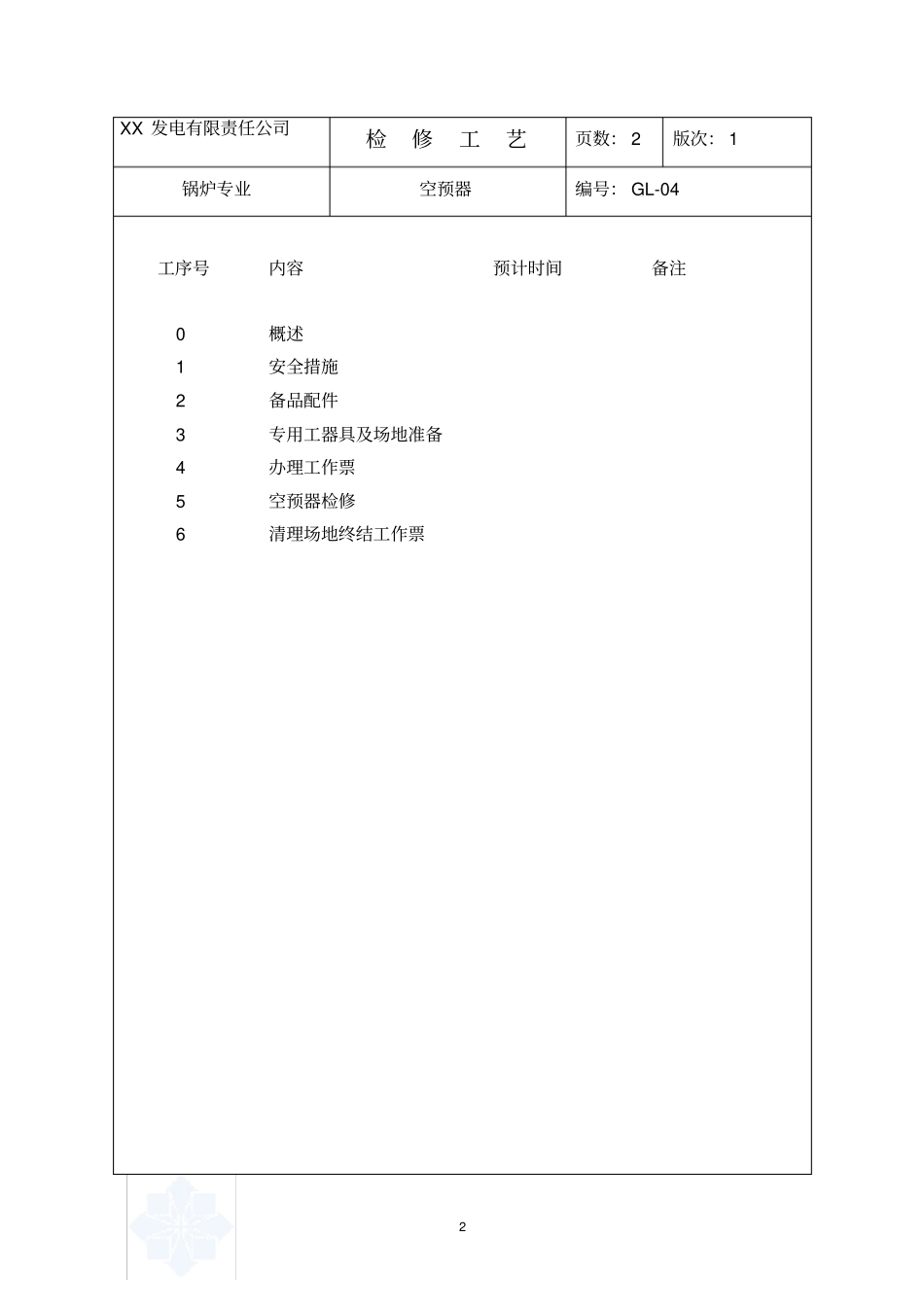

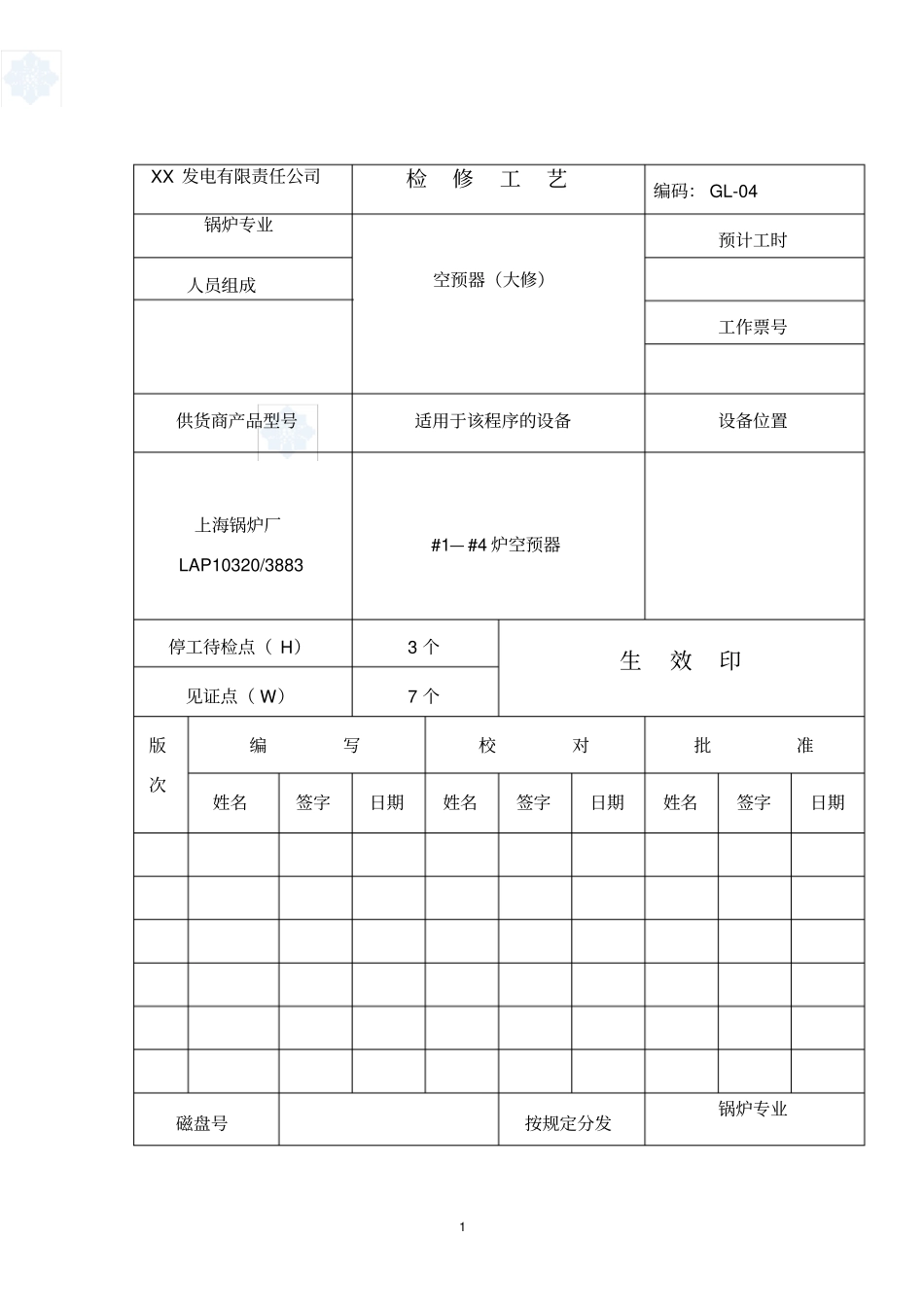

1 XX 发电有限责任公司检修工艺编码: GL-04 锅炉专业空预器(大修)预计工时人员组成工作票号供货商产品型号适用于该程序的设备设备位置上海锅炉厂LAP10320/3883#1— #4 炉空预器停工待检点( H)3 个生效印见证点( W)7 个版次编写校对批准姓名签字日期姓名签字日期姓名签字日期磁盘号按规定分发锅炉专业2 XX 发电有限责任公司检修工艺页数: 2 版次: 1 锅炉专业空预器编号: GL-04 工序号内容预计时间备注0 概述1 安全措施2 备品配件3 专用工器具及场地准备4 办理工作票5 空预器检修6 清理场地终结工作票3 XX 发电有限责任公司检修工艺页数: 3 版次: 1 锅炉专业空预器编号: GL-04工序 0 概述大修项目为空预器全面检查检修。关门前必须将空预器内部清理干净,确定无人及物体遗留在内后方可关门。工序 1 安全措施严格执行《电业安全工作规程》在工作人员进入空预器及烟道内部进行清扫及检修工作前,须将排粉机、送风机、吸风机、引风机及空预器的电源切断,挂上禁止起动的警告牌。空预器及烟道内的温度在60℃以上时,不准入内进行检修及清扫工作。在工作人员进入空预器、烟道以前,应充分通风,不准进入空气不流通的空预器内部进行工作,当工作人员在空预器内部工作时必须打开所有人孔门,以保证足够的通风。在空预器及烟道内部可由电工装设220V 临时性的固定电灯以加强照明,电灯及电线须绝缘良好,并安装牢固,放在碰不着人的高处。安装后必须由检修工作负责人检查。禁止带电移动220V 的临时电灯,如须移动电灯可装设36V 、100W 行灯。空预器冲冼前工作负责人应检查确认空预器内部无人或物体后方可联系运行人员启动空预器,并关闭所有人孔门,拆除所有照明电灯。空预器内部严禁上、下交叉作业。工序 2 备品配件推力向心球面滚球轴承90394/750 双列向心球面滚球轴承3113172 减速箱弹性圆柱销联轴器61208-3-0 键 14×100 GB1096 4 XX 发电有限责任公司检修工艺页数: 4 版次: 1 锅炉专业空预器编号: GL-04O 型密封圈 140×3.1 键 10× 28 GB1096 轴齿轮Ⅶ mn=5 z =17 61208-12 齿轮Ⅱ mn=5 z =114 61208-13 键 8× 12 61208-20 齿轮Ⅳ mn=5 z =68 61209-30 键 12×9 GB117 主动螺旋锥齿轮Vm=13 z =11 61208-44 销φ 8×12 GB 117 轴齿轮Ⅲ mn=8 z =13 61209-66 键 20×80 GB1096 键 28×120 61208-67 轴齿轮Ⅰ mn=5 z =17 612...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

空预器检修工艺_secret

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
