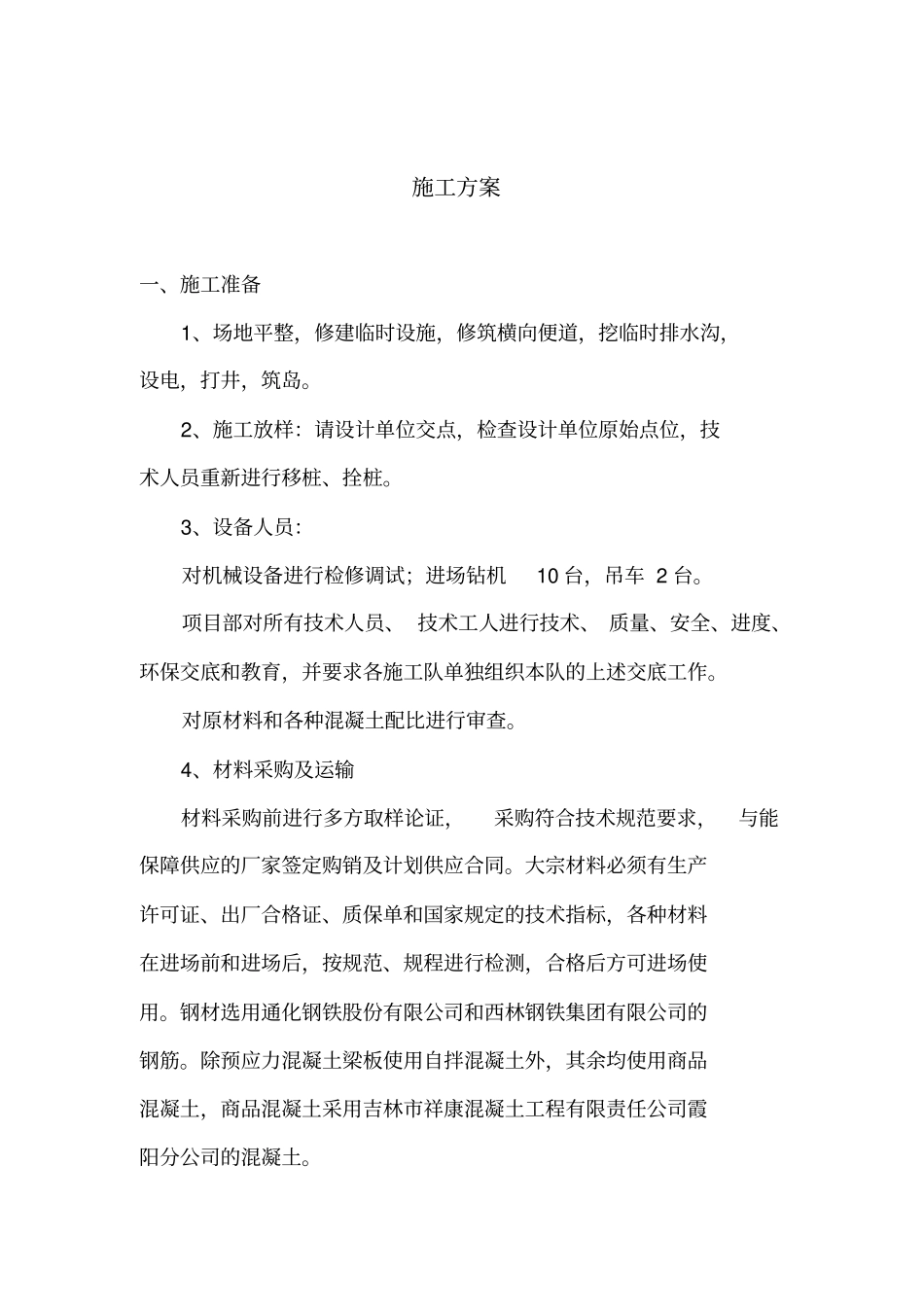

施工方案一、施工准备1、场地平整,修建临时设施,修筑横向便道,挖临时排水沟,设电,打井,筑岛
2、施工放样:请设计单位交点,检查设计单位原始点位,技术人员重新进行移桩、拴桩
3、设备人员:对机械设备进行检修调试;进场钻机10 台,吊车 2 台
项目部对所有技术人员、 技术工人进行技术、 质量、安全、进度、环保交底和教育,并要求各施工队单独组织本队的上述交底工作
对原材料和各种混凝土配比进行审查
4、材料采购及运输材料采购前进行多方取样论证,采购符合技术规范要求,与能保障供应的厂家签定购销及计划供应合同
大宗材料必须有生产许可证、出厂合格证、质保单和国家规定的技术指标,各种材料在进场前和进场后,按规范、规程进行检测,合格后方可进场使用
钢材选用通化钢铁股份有限公司和西林钢铁集团有限公司的钢筋
除预应力混凝土梁板使用自拌混凝土外,其余均使用商品混凝土,商品混凝土采用吉林市祥康混凝土工程有限责任公司霞阳分公司的混凝土

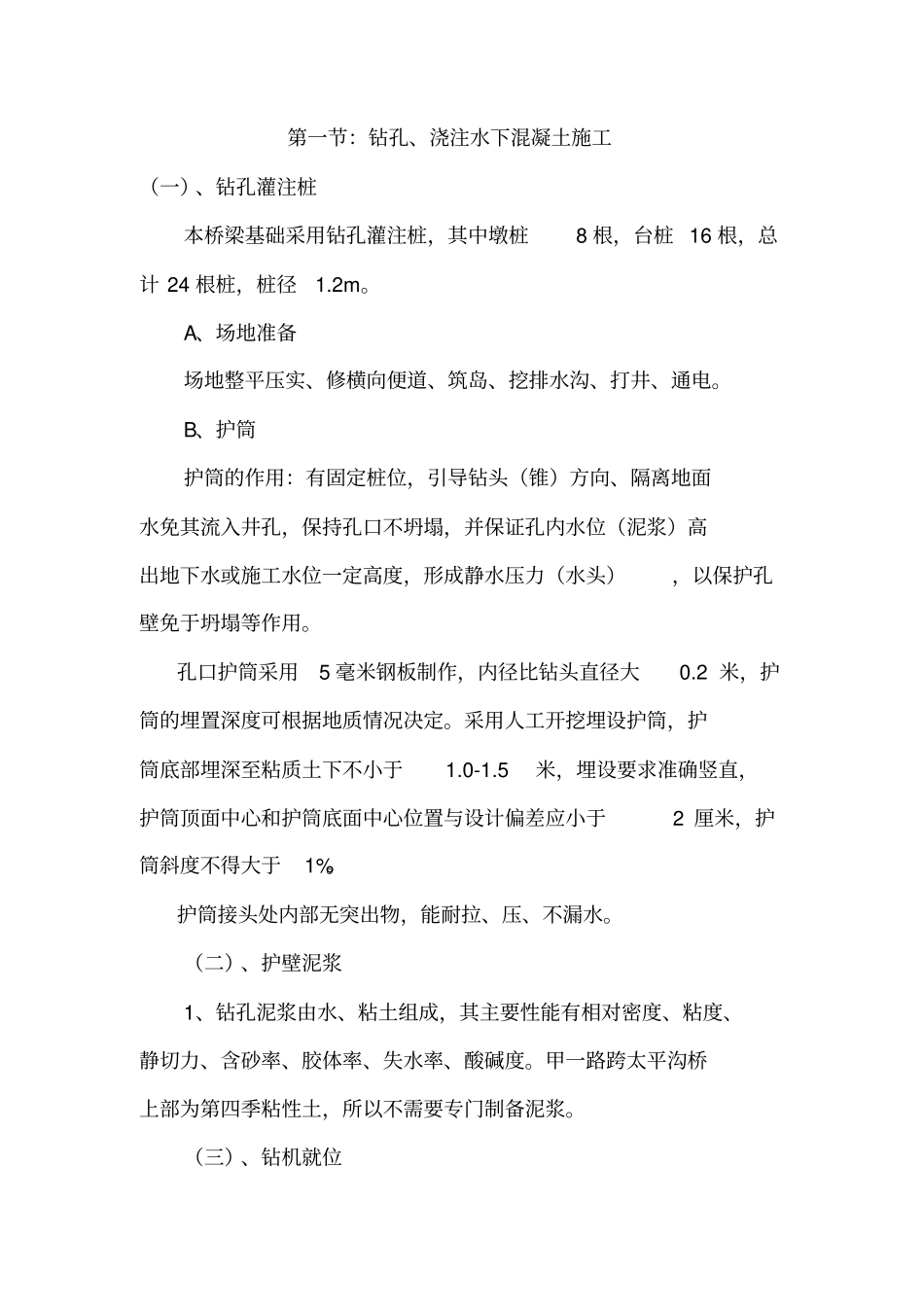

第一节:钻孔、浇注水下混凝土施工(一)、钻孔灌注桩本桥梁基础采用钻孔灌注桩,其中墩桩8 根,台桩 16 根,总计 24 根桩,桩径1
A、场地准备场地整平压实、修横向便道、筑岛、挖排水沟、打井、通电
B、护筒护筒的作用:有固定桩位,引导钻头(锥)方向、隔离地面水免其流入井孔,保持孔口不坍塌,并保证孔内水位(泥浆)高出地下水或施工水位一定高度,形成静水压力(水头),以保护孔壁免于坍塌等作用
孔口护筒采用5 毫米钢板制作,内径比钻头直径大0
2 米,护筒的埋置深度可根据地质情况决定
采用人工开挖埋设护筒,护筒底部埋深至粘质土下不小于1
5米,埋设要求准确竖直,护筒顶面中心和护筒底面中心位置与设计偏差应小于2 厘米,护筒斜度不得大于1%
护筒接头处内部无突出物,能耐拉、压、不漏水

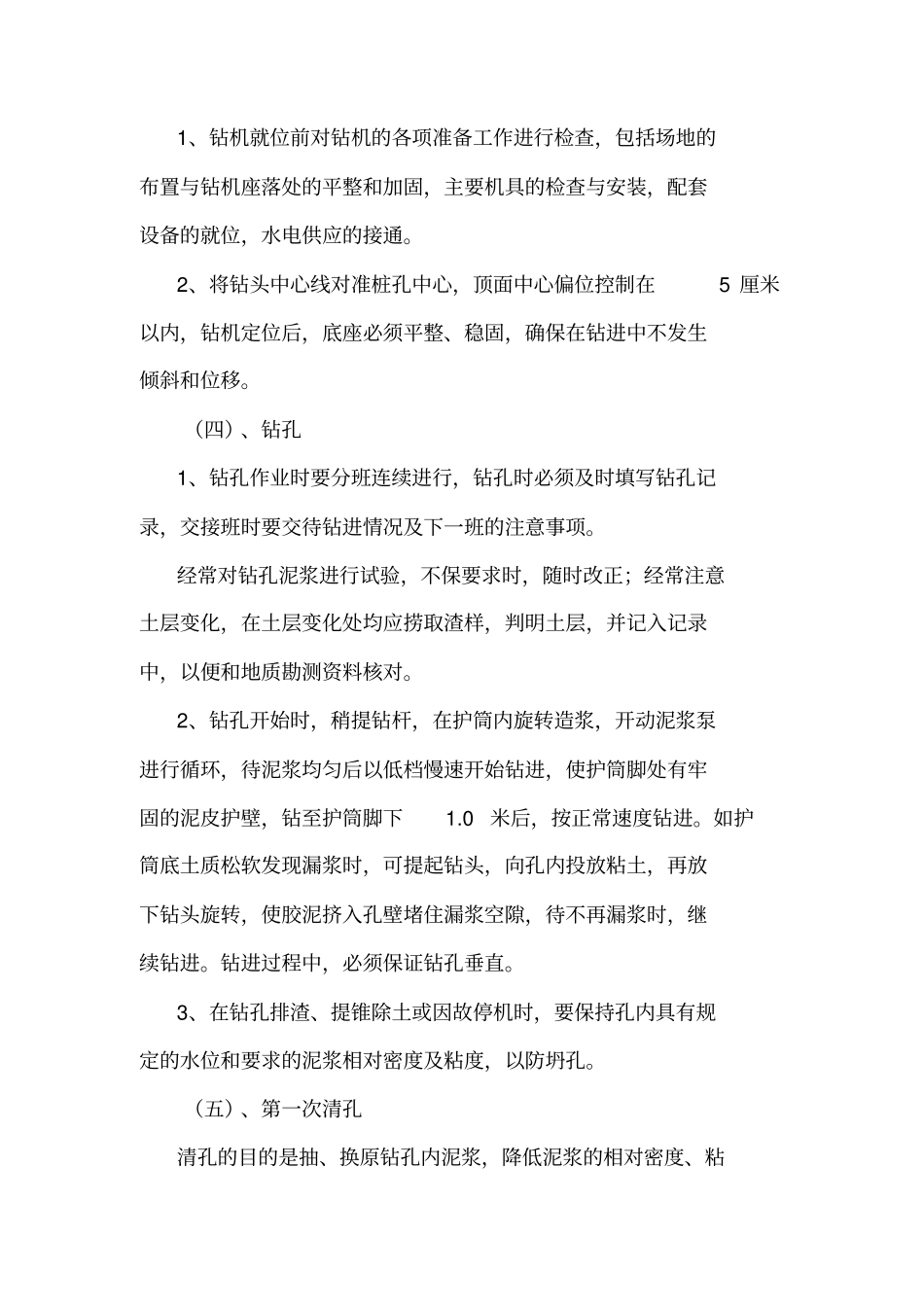

(二)、护壁泥浆1、钻孔泥浆由水、粘土组成,其主要性能有相对密度、粘度、静切力
