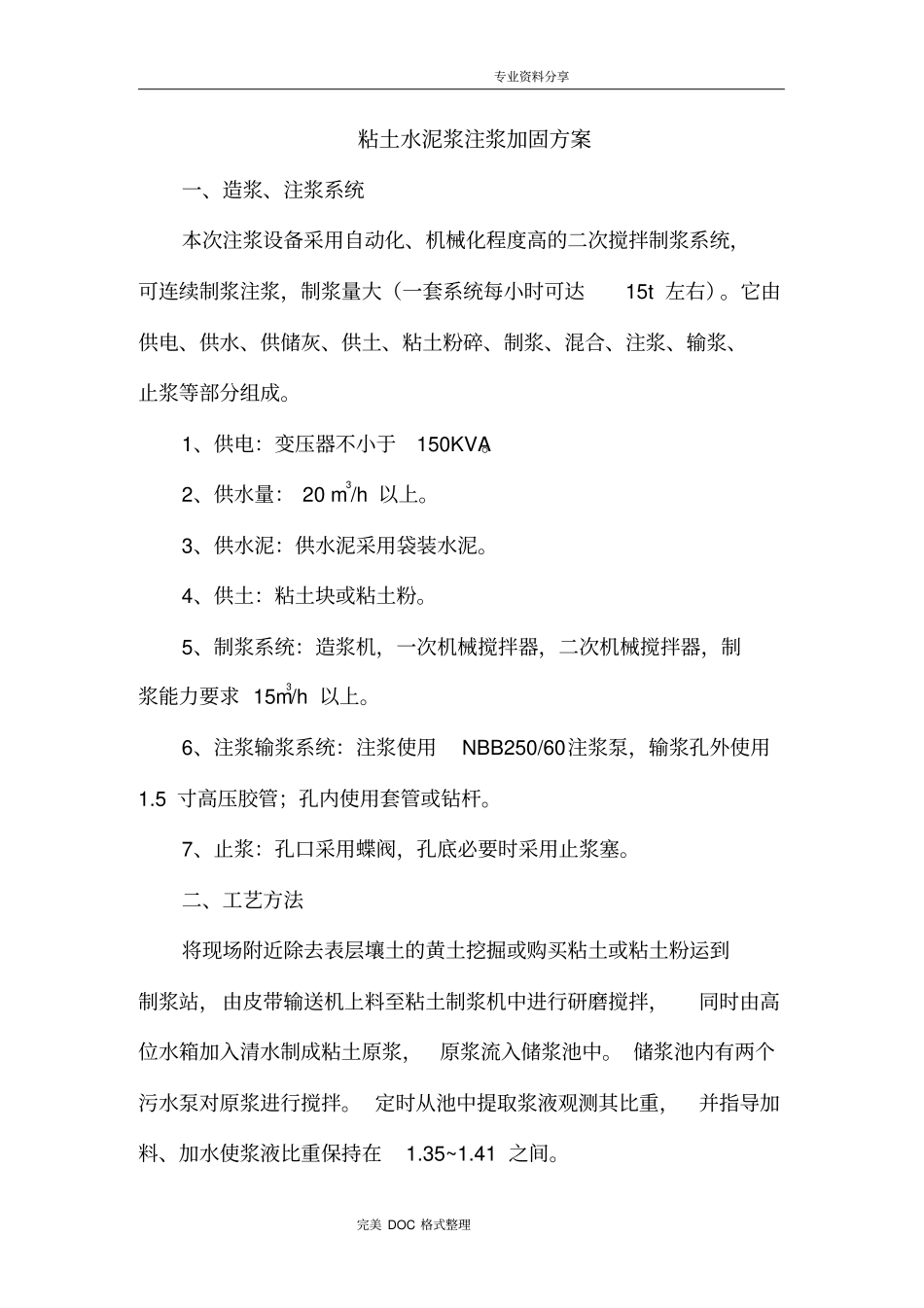

专业资料分享完美 DOC 格式整理粘土水泥浆注浆加固方案一、造浆、注浆系统本次注浆设备采用自动化、机械化程度高的二次搅拌制浆系统,可连续制浆注浆,制浆量大(一套系统每小时可达15t 左右)
它由供电、供水、供储灰、供土、粘土粉碎、制浆、混合、注浆、输浆、止浆等部分组成
1、供电:变压器不小于150KVA
2、供水量: 20 m3/h 以上
3、供水泥:供水泥采用袋装水泥
4、供土:粘土块或粘土粉
5、制浆系统:造浆机,一次机械搅拌器,二次机械搅拌器,制浆能力要求 15m3/h 以上
6、注浆输浆系统:注浆使用NBB250/60注浆泵,输浆孔外使用1
5 寸高压胶管;孔内使用套管或钻杆
7、止浆:孔口采用蝶阀,孔底必要时采用止浆塞
二、工艺方法将现场附近除去表层壤土的黄土挖掘或购买粘土或粘土粉运到制浆站,由皮带输送机上料至粘土制浆机中进行研磨搅拌,同时由高位水箱加入清水制成粘土原浆,原浆流入储浆池中
储浆池内有两个污水泵对原浆进行搅拌
定时从池中提取浆液观测其比重,并指导加料、加水使浆液比重保持在1
专业资料分享完美 DOC 格式整理泥浆泵将粘土原浆注入地锅内进行搅拌的同时,均匀加入水泥及改性剂 ( 水玻璃 )
混合浆液中粘土加入量为70%,水泥为 30%,粘度控制在30″ 左右,定时观测制成混合浆液的比重,视浆液粘度比及粘土、水泥混合固结情况,适量加入水玻璃,水玻璃加入量由现场试验测试所定
混合浆液充全搅拌均匀,即可由注浆泵注入钻孔

粘土水泥浆造、注浆工艺流程图三、注浆技术要求(1)单孔注浆段结束标准为:吸浆量小于50l/min ;受点 (L7-8灰、L5-6 灰或奥灰 ) 的注浆终压不小于受注点静水压力的2 倍,稳压时间不少于 20 分钟
(2)各注浆段都必须达到终压要求

四、注浆操作规程黄土料场装载机蓄水池皮带运输机高位水箱供水泵粘土制浆机蓄
