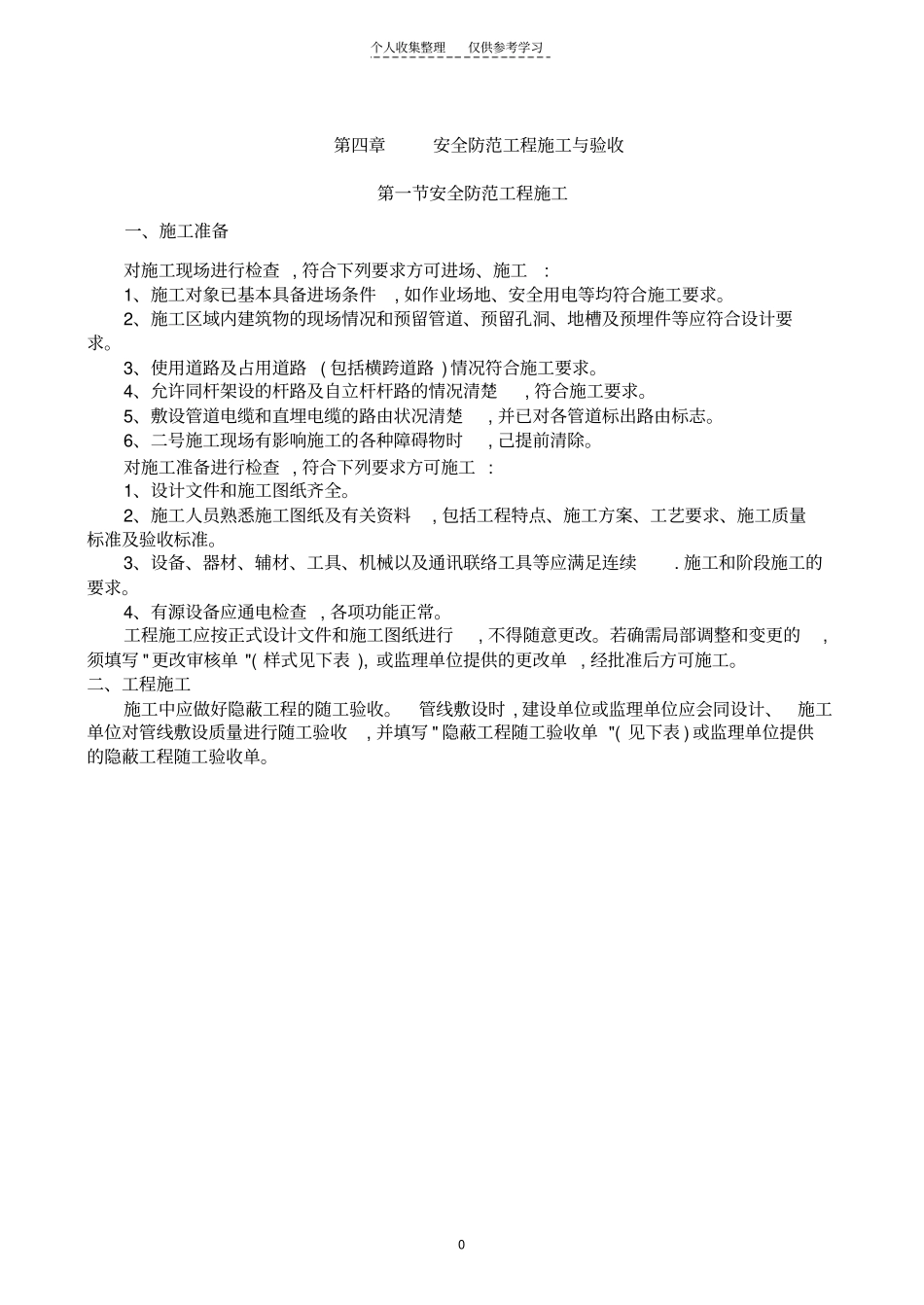

个人收集整理仅供参考学习0 第四章安全防范工程施工与验收第一节安全防范工程施工一、施工准备对施工现场进行检查 , 符合下列要求方可进场、施工: 1、施工对象已基本具备进场条件, 如作业场地、安全用电等均符合施工要求
2、施工区域内建筑物的现场情况和预留管道、预留孔洞、地槽及预埋件等应符合设计要求
3、使用道路及占用道路 ( 包括横跨道路 ) 情况符合施工要求
4、允许同杆架设的杆路及自立杆杆路的情况清楚, 符合施工要求
5、敷设管道电缆和直埋电缆的路由状况清楚, 并已对各管道标出路由标志
6、二号施工现场有影响施工的各种障碍物时, 己提前清除
对施工准备进行检查 , 符合下列要求方可施工 : 1、设计文件和施工图纸齐全
2、施工人员熟悉施工图纸及有关资料, 包括工程特点、施工方案、工艺要求、施工质量标准及验收标准
3、设备、器材、辅材、工具、机械以及通讯联络工具等应满足连续
施工和阶段施工的要求
4、有源设备应通电检查 , 各项功能正常
工程施工应按正式设计文件和施工图纸进行, 不得随意更改
若确需局部调整和变更的,须填写 "更改审核单 "( 样式见下表 ), 或监理单位提供的更改单 , 经批准后方可施工
二、工程施工施工中应做好隐蔽工程的随工验收

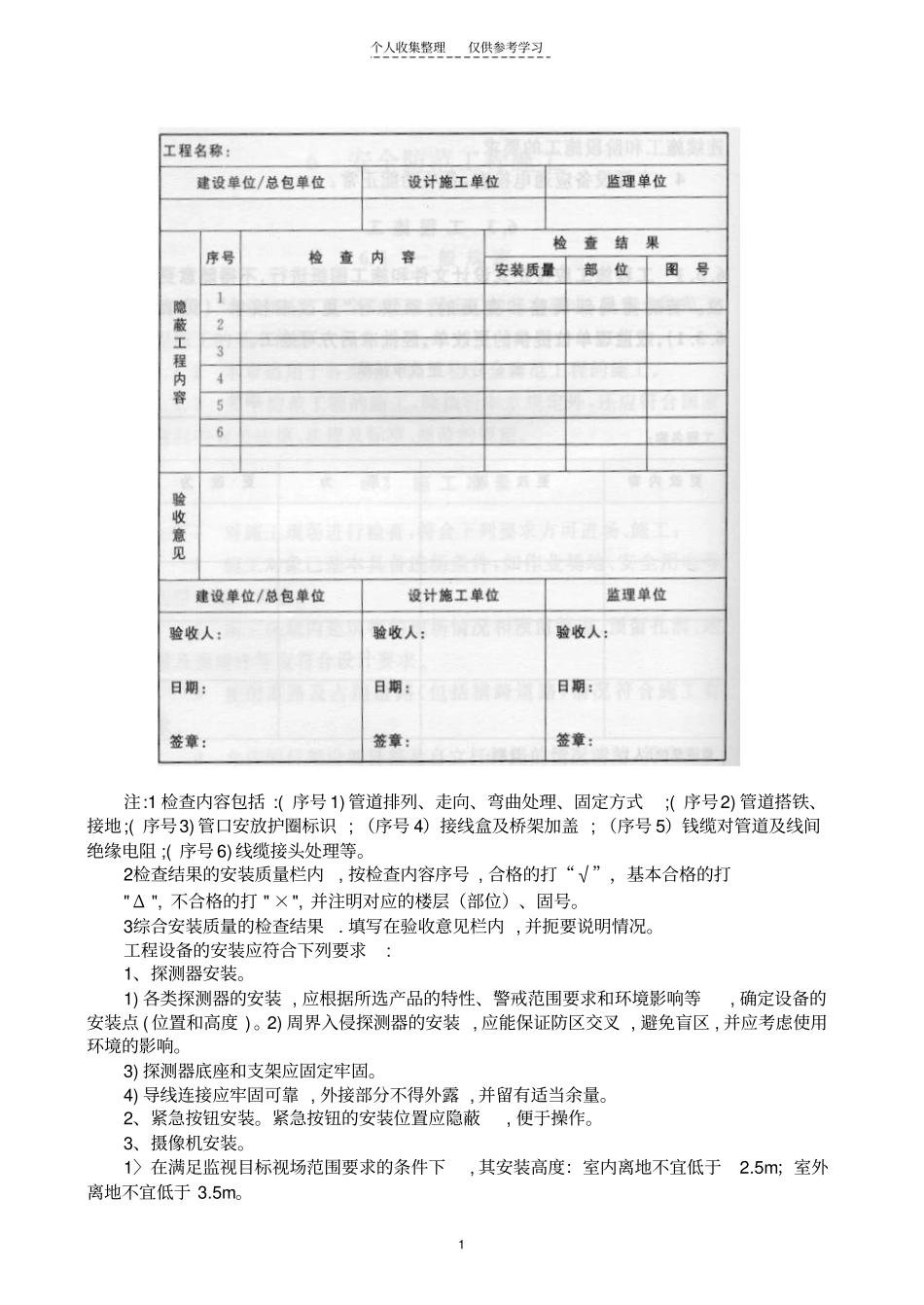

管线敷设时 , 建设单位或监理单位应会同设计、施工单位对管线敷设质量进行随工验收, 并填写 " 隐蔽工程随工验收单 "( 见下表 ) 或监理单位提供的隐蔽工程随工验收单
个人收集整理仅供参考学习1 注:1 检查内容包括 :( 序号 1) 管道排列、走向、弯曲处理、固定方式;( 序号2) 管道搭铁、接地;( 序号3) 管口安放护圈标识 ; (序号 4)接线盒及桥架加盖 ; (序号 5)钱缆对管道及线间绝缘电阻 ;( 序号 6) 线缆接头处理等
2检查结果的安装质量栏内, 按检查内容序号 , 合格的打“√”,基本合格的打" Δ "
