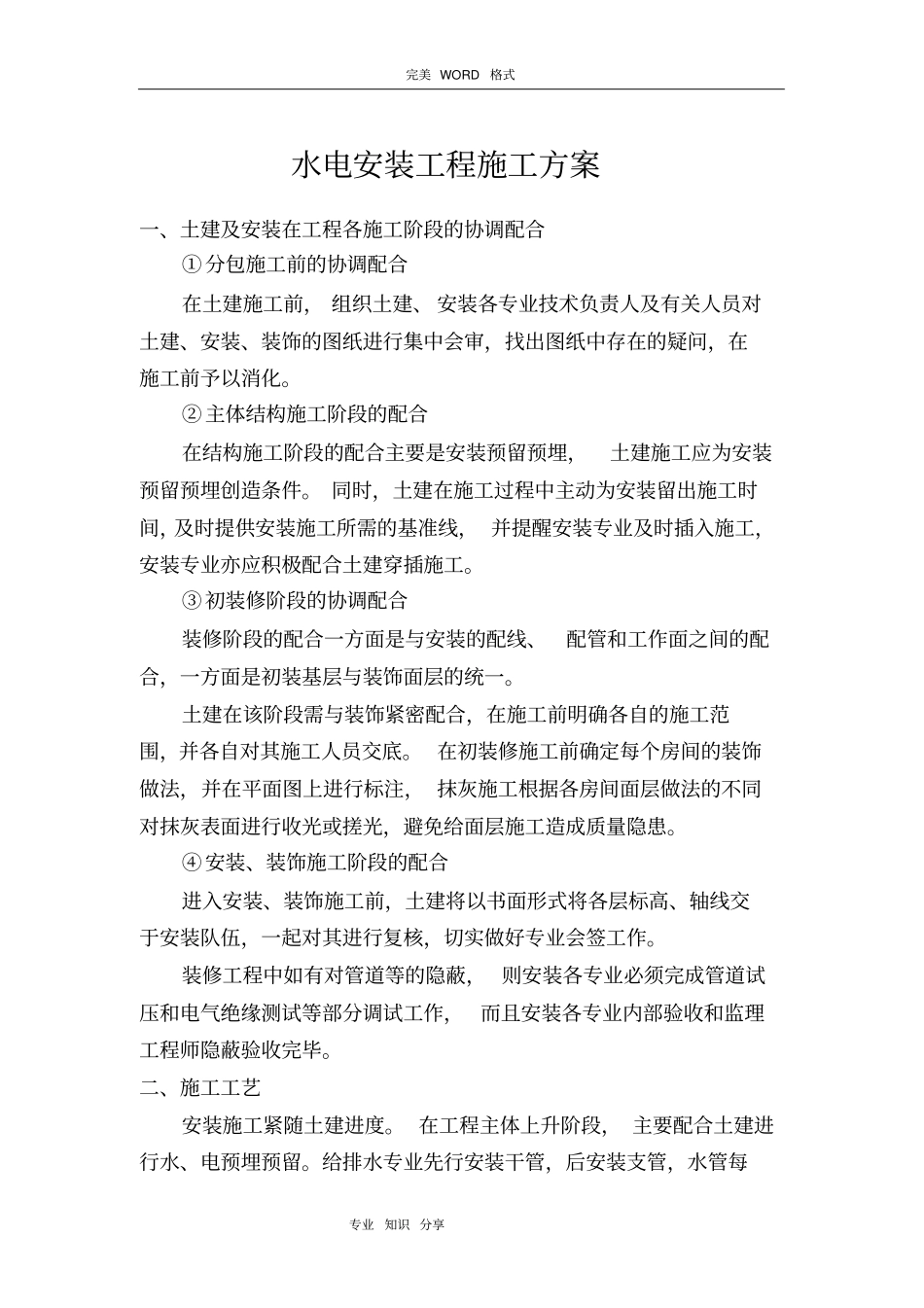

完美 WORD 格式专业知识 分享水电安装工程施工方案一、土建及安装在工程各施工阶段的协调配合①分包施工前的协调配合在土建施工前, 组织土建、 安装各专业技术负责人及有关人员对土建、安装、装饰的图纸进行集中会审,找出图纸中存在的疑问,在施工前予以消化
②主体结构施工阶段的配合在结构施工阶段的配合主要是安装预留预埋,土建施工应为安装预留预埋创造条件
同时,土建在施工过程中主动为安装留出施工时间,及时提供安装施工所需的基准线, 并提醒安装专业及时插入施工,安装专业亦应积极配合土建穿插施工
③初装修阶段的协调配合装修阶段的配合一方面是与安装的配线、配管和工作面之间的配合,一方面是初装基层与装饰面层的统一
土建在该阶段需与装饰紧密配合,在施工前明确各自的施工范围,并各自对其施工人员交底
在初装修施工前确定每个房间的装饰做法,并在平面图上进行标注, 抹灰施工根据各房间面层做法的不同对抹灰表面进行收光或搓光,避免给面层施工造成质量隐患
④安装、装饰施工阶段的配合进入安装、装饰施工前,土建将以书面形式将各层标高、轴线交于安装队伍,一起对其进行复核,切实做好专业会签工作
装修工程中如有对管道等的隐蔽, 则安装各专业必须完成管道试压和电气绝缘测试等部分调试工作,而且安装各专业内部验收和监理工程师隐蔽验收完毕
二、施工工艺安装施工紧随土建进度
在工程主体上升阶段, 主要配合土建进行水、电预埋预留

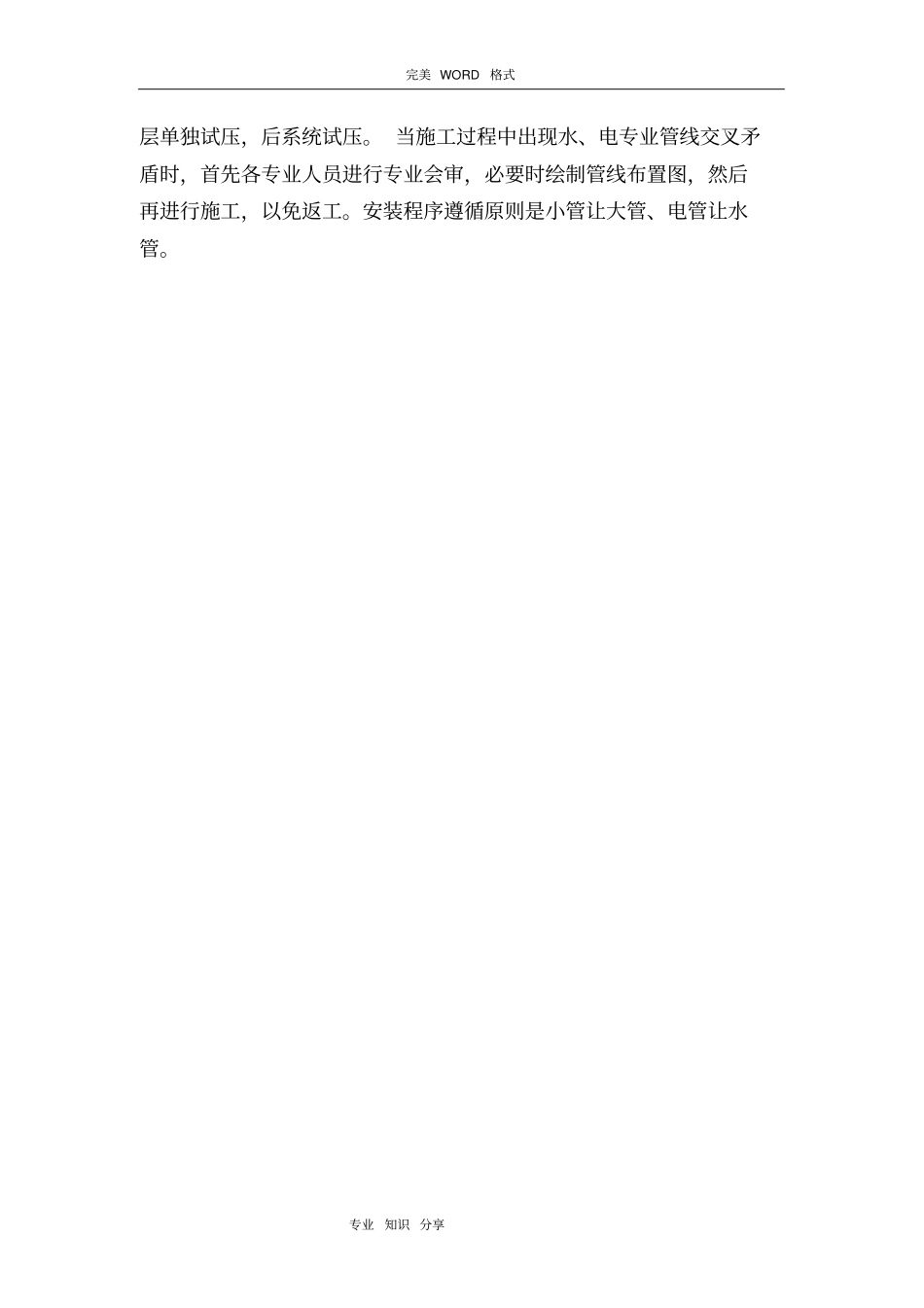

给排水专业先行安装干管,后安装支管,水管每完美 WORD 格式专业知识 分享层单独试压,后系统试压
当施工过程中出现水、电专业管线交叉矛盾时,首先各专业人员进行专业会审,必要时绘制管线布置图,然后再进行施工,以免返工
安装程序遵循原则是小管让大管、电管让水管

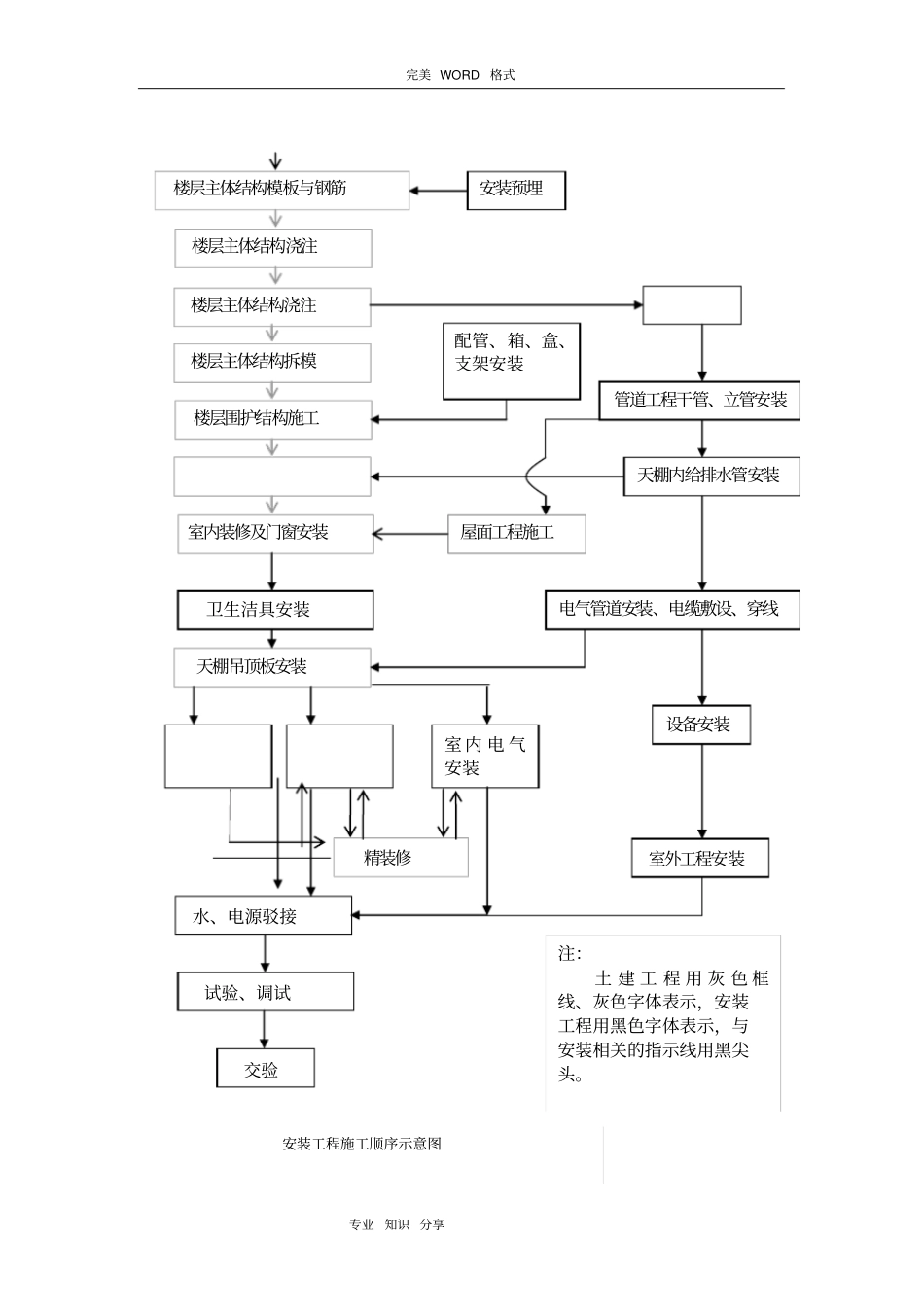

完美 WORD 格式专业知识 分享管道工程干管、立管安装天棚内给排水管安装电气管道安装、电缆敷设、穿线楼层主体结构模板与钢筋楼层主体结构
