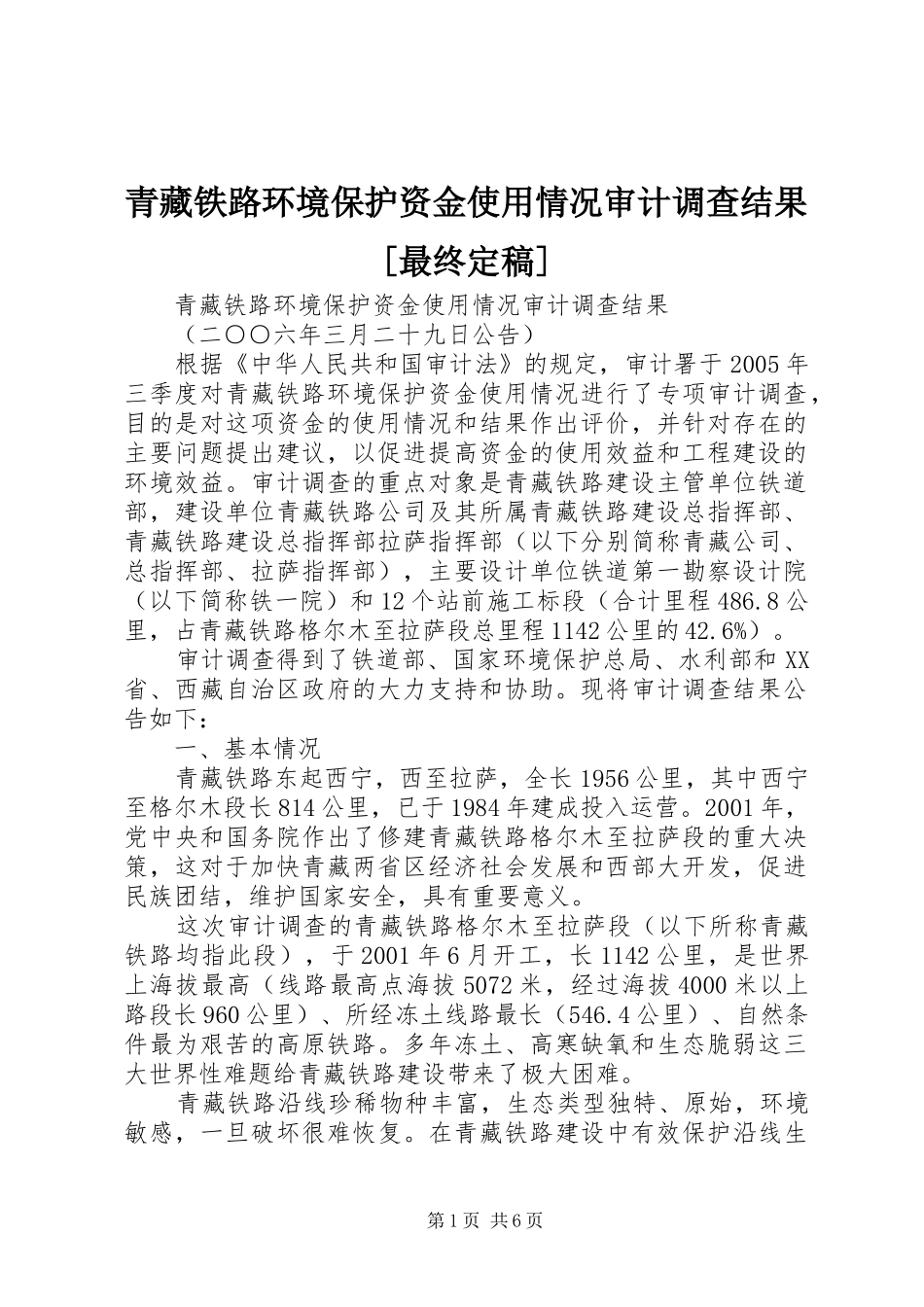

青藏铁路环境保护资金使用情况审计调查结果[最终定稿]青藏铁路环境保护资金使用情况审计调查结果(二○○六年三月二十九日公告)根据《中华人民共和国审计法》的规定,审计署于2005年三季度对青藏铁路环境保护资金使用情况进行了专项审计调查,目的是对这项资金的使用情况和结果作出评价,并针对存在的主要问题提出建议,以促进提高资金的使用效益和工程建设的环境效益
审计调查的重点对象是青藏铁路建设主管单位铁道部,建设单位青藏铁路公司及其所属青藏铁路建设总指挥部、青藏铁路建设总指挥部拉萨指挥部(以下分别简称青藏公司、总指挥部、拉萨指挥部),主要设计单位铁道第一勘察设计院(以下简称铁一院)和12个站前施工标段(合计里程486
8公里,占青藏铁路格尔木至拉萨段总里程1142公里的42
审计调查得到了铁道部、国家环境保护总局、水利部和XX省、西藏自治区政府的大力支持和协助
现将审计调查结果公告如下:一、基本情况青藏铁路东起西宁,西至拉萨,全长1956公里,其中西宁至格尔木段长814公里,已于1984年建成投入运营
2001年,党中央和国务院作出了修建青藏铁路格尔木至拉萨段的重大决策,这对于加快青藏两省区经济社会发展和西部大开发,促进民族团结,维护国家安全,具有重要意义
这次审计调查的青藏铁路格尔木至拉萨段(以下所称青藏铁路均指此段),于2001年6月开工,长1142公里,是世界上海拔最高(线路最高点海拔5072米,经过海拔4000米以上路段长960公里)、所经冻土线路最长(546
4公里)、自然条件最为艰苦的高原铁路
多年冻土、高寒缺氧和生态脆弱这三大世界性难题给青藏铁路建设带来了极大困难
青藏铁路沿线珍稀物种丰富,生态类型独特、原始,环境敏感,一旦破坏很难恢复
在青藏铁路建设中有效保护沿线生第1页共6页态系统和冻土,是一项重要任务,也是国内外关注的焦点
党中央、国务院对青藏铁路建设及其环境
