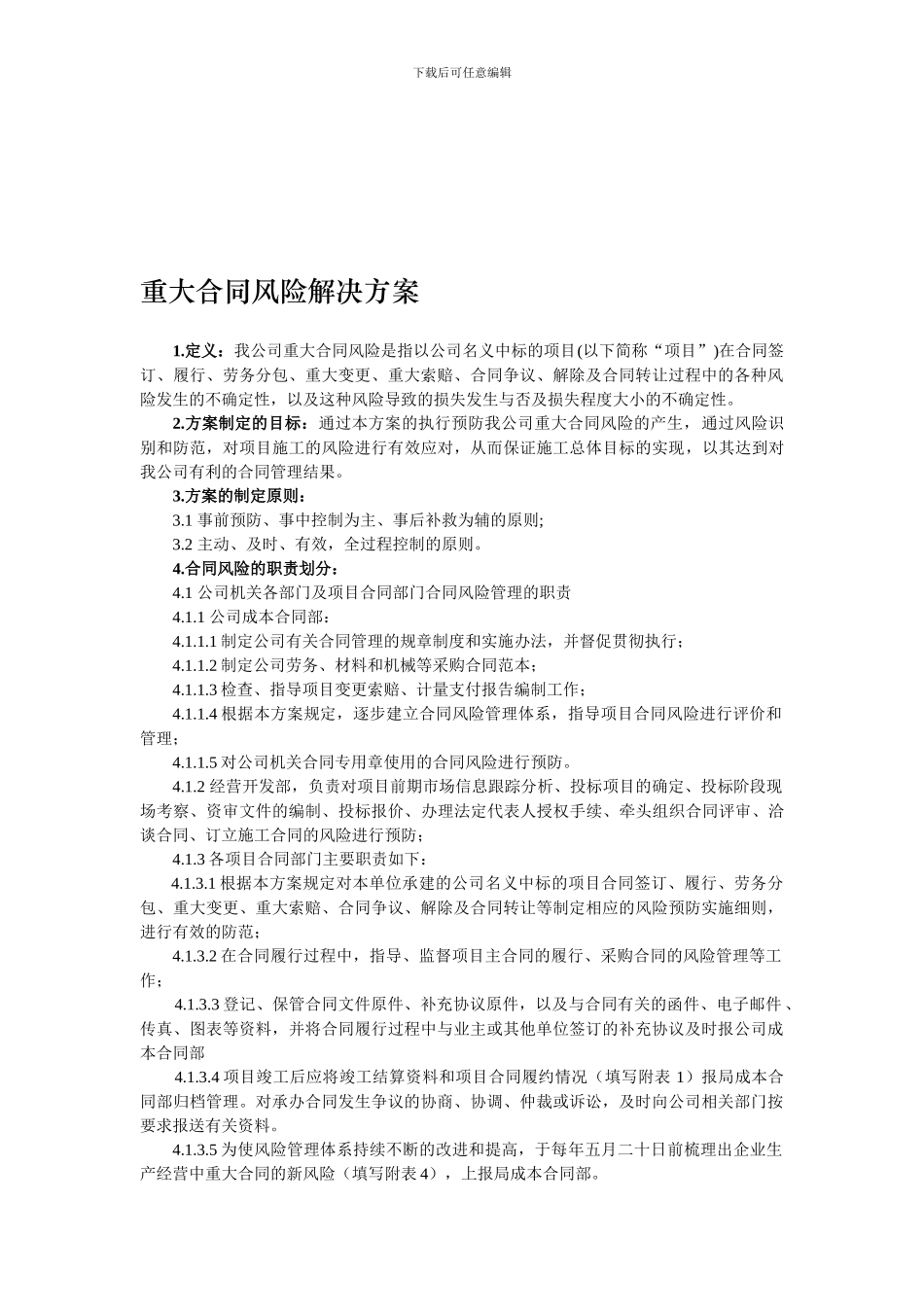

下载后可任意编辑重大合同风险解决方案1.定义:我公司重大合同风险是指以公司名义中标的项目(以下简称“项目”)在合同签订、履行、劳务分包、重大变更、重大索赔、合同争议、解除及合同转让过程中的各种风险发生的不确定性,以及这种风险导致的损失发生与否及损失程度大小的不确定性。2.方案制定的目标:通过本方案的执行预防我公司重大合同风险的产生,通过风险识别和防范,对项目施工的风险进行有效应对,从而保证施工总体目标的实现,以其达到对我公司有利的合同管理结果。3.方案的制定原则:3.1 事前预防、事中控制为主、事后补救为辅的原则;3.2 主动、及时、有效,全过程控制的原则。4.合同风险的职责划分:4.1 公司机关各部门及项目合同部门合同风险管理的职责4.1.1 公司成本合同部: 4.1.1.1 制定公司有关合同管理的规章制度和实施办法,并督促贯彻执行;4.1.1.2 制定公司劳务、材料和机械等采购合同范本;4.1.1.3 检查、指导项目变更索赔、计量支付报告编制工作;4.1.1.4 根据本方案规定,逐步建立合同风险管理体系,指导项目合同风险进行评价和管理;4.1.1.5 对公司机关合同专用章使用的合同风险进行预防。4.1.2 经营开发部,负责对项目前期市场信息跟踪分析、投标项目的确定、投标阶段现场考察、资审文件的编制、投标报价、办理法定代表人授权手续、牵头组织合同评审、洽谈合同、订立施工合同的风险进行预防;4.1.3 各项目合同部门主要职责如下:4.1.3.1 根据本方案规定对本单位承建的公司名义中标的项目合同签订、履行、劳务分包、重大变更、重大索赔、合同争议、解除及合同转让等制定相应的风险预防实施细则,进行有效的防范;4.1.3.2 在合同履行过程中,指导、监督项目主合同的履行、采购合同的风险管理等工作;4.1.3.3 登记、保管合同文件原件、补充协议原件,以及与合同有关的函件、电子邮件 、传真、图表等资料,并将合同履行过程中与业主或其他单位签订的补充协议及时报公司成本合同部4.1.3.4 项目竣工后应将竣工结算资料和项目合同履约情况(填写附表 1)报局成本合同部归档管理。对承办合同发生争议的协商、协调、仲裁或诉讼,及时向公司相关部门按要求报送有关资料。4.1.3.5 为使风险管理体系持续不断的改进和提高,于每年五月二十日前梳理出企业生产经营中重大合同的新风险(填写附表 4),上报局成本合同部。下载后可任意编辑4.2 项目经理部合同风险管理项目经理部应成立以项目经理任组长,主管合同副...
