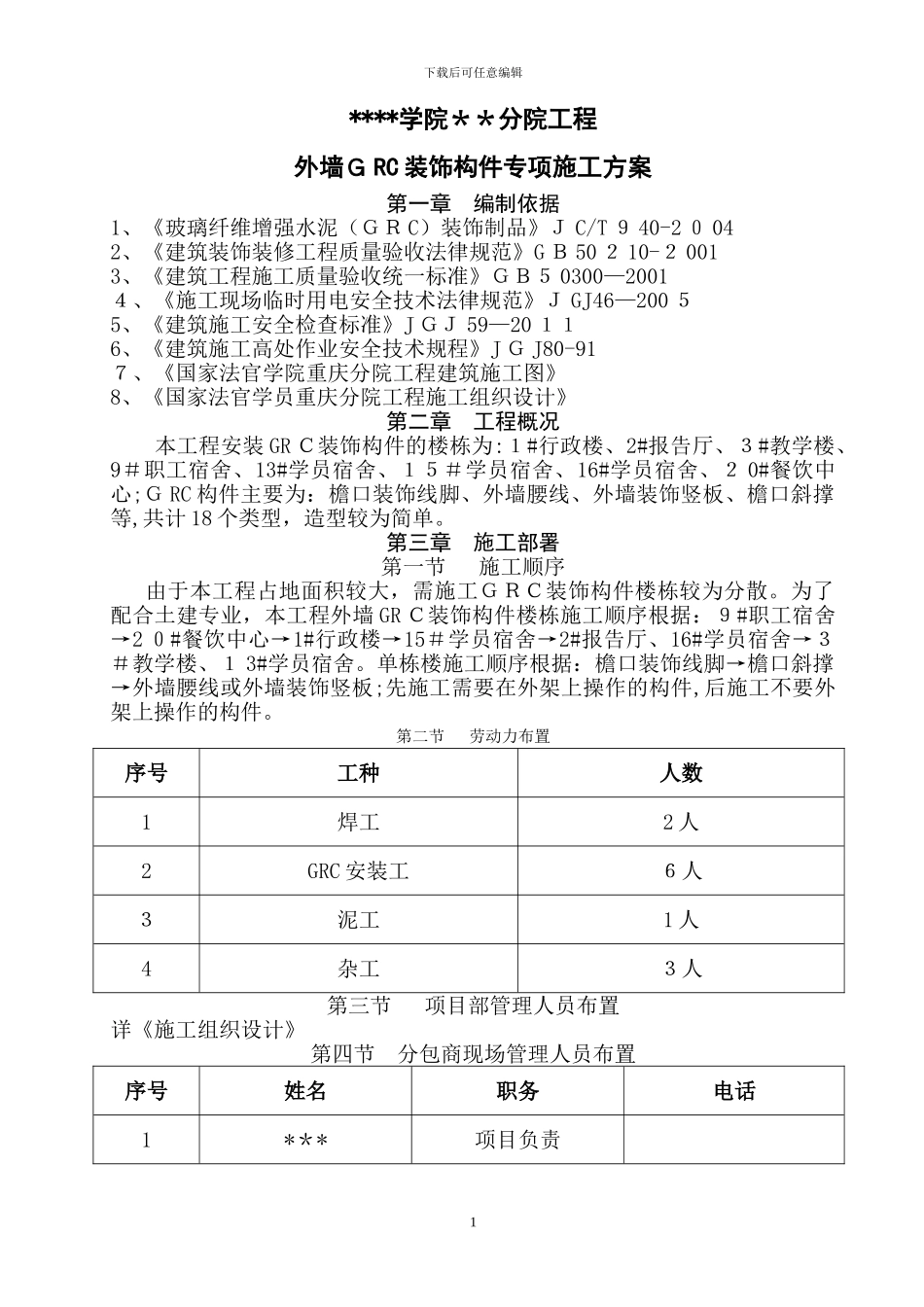

下载后可任意编辑****学院**分院工程外墙G RC 装饰构件专项施工方案第一章 编制依据1、《玻璃纤维增强水泥(GR C)装饰制品》J C/T 9 40-2 0 042、《建筑装饰装修工程质量验收法律规范》G B 50 2 10-2 0013、《建筑工程施工质量验收统一标准》GB5 0300—20014、《施工现场临时用电安全技术法律规范》J GJ46—200 55、《建筑施工安全检查标准》J GJ 59—20 116、《建筑施工高处作业安全技术规程》J G J80-917、《国家法官学院重庆分院工程建筑施工图》8、《国家法官学员重庆分院工程施工组织设计》第二章 工程概况 本工程安装 GR C装饰构件的楼栋为:1#行政楼、2#报告厅、3#教学楼、9#职工宿舍、13#学员宿舍、15#学员宿舍、16#学员宿舍、2 0#餐饮中心;G RC 构件主要为:檐口装饰线脚、外墙腰线、外墙装饰竖板、檐口斜撑等,共计 18 个类型,造型较为简单
第三章 施工部署第一节 施工顺序 由于本工程占地面积较大,需施工GRC装饰构件楼栋较为分散
为了配合土建专业,本工程外墙 GR C装饰构件楼栋施工顺序根据:9#职工宿舍→2 0#餐饮中心→1#行政楼→15#学员宿舍→2#报告厅、16#学员宿舍→3#教学楼、1 3#学员宿舍
单栋楼施工顺序根据:檐口装饰线脚→檐口斜撑→外墙腰线或外墙装饰竖板;先施工需要在外架上操作的构件,后施工不要外架上操作的构件
