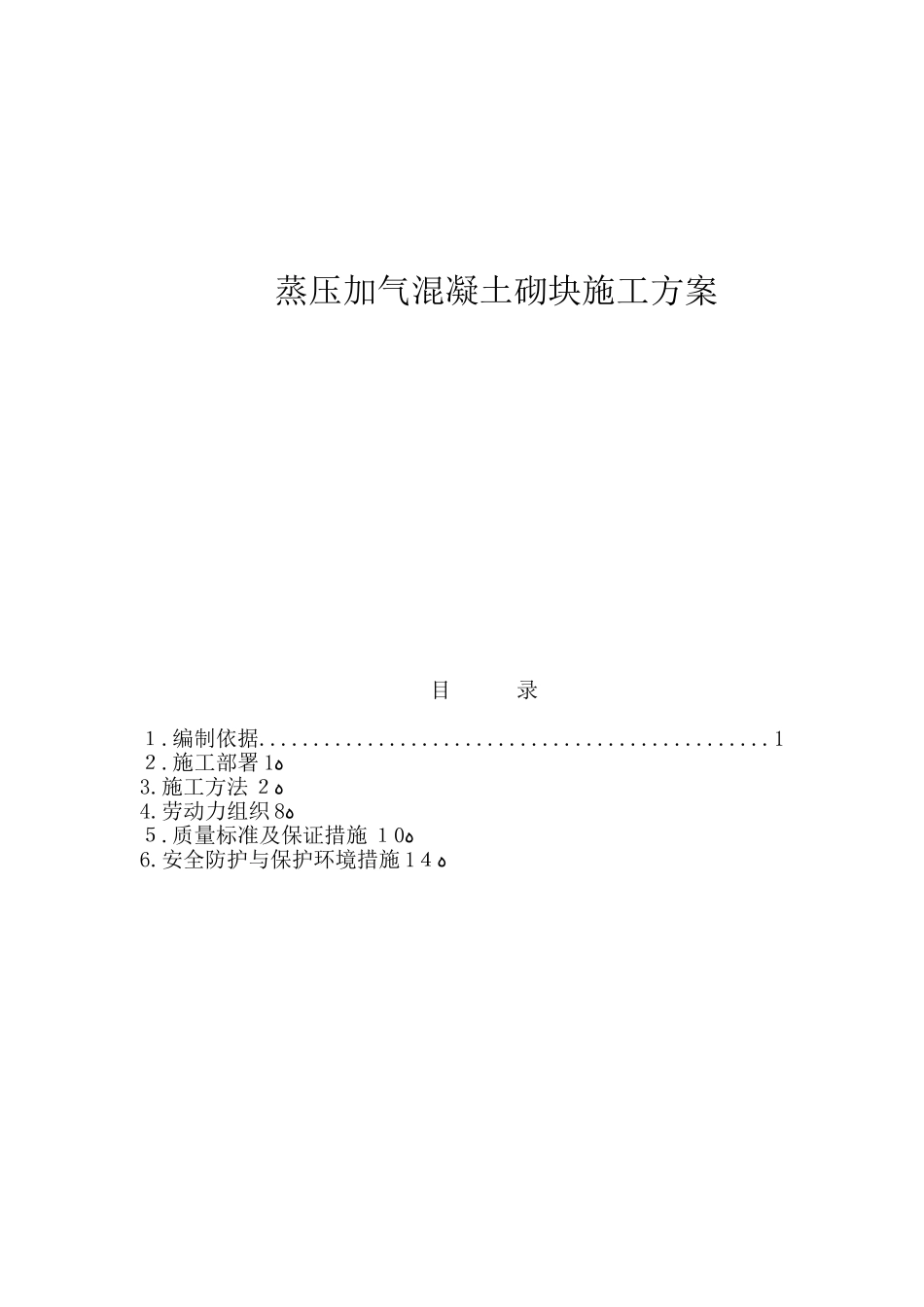

蒸压加气混凝土砌块施工方案目录1
施工部署ﻩ13
施工方法ﻩ24
劳动力组织ﻩ85
质量标准及保证措施ﻩ106
安全防护与保护环境措施ﻩ141

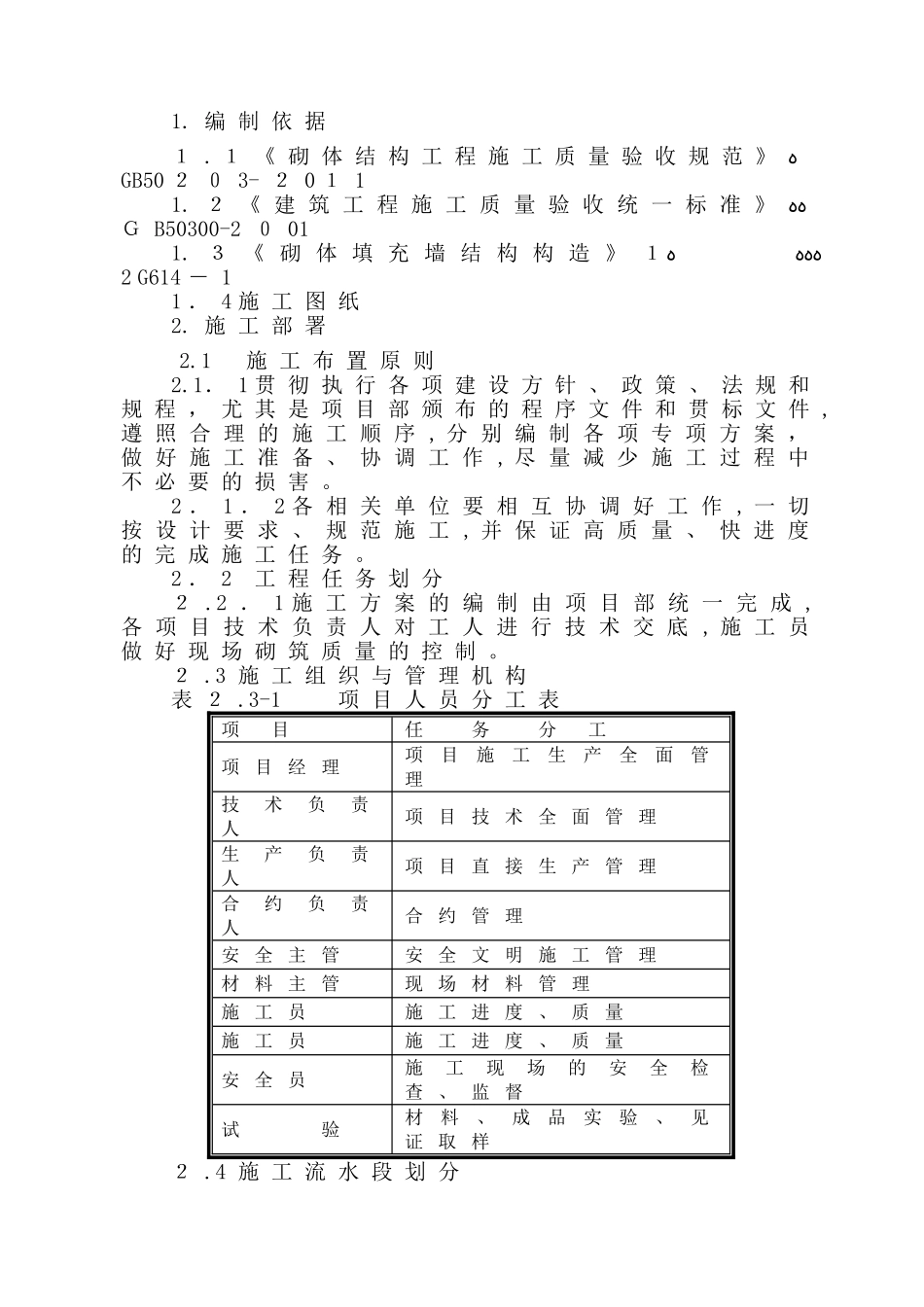

1《砌体结构工程施工质量验收规范》ﻩGB50203-20111
2《建筑工程施工质量验收统一标准》ﻩﻩGB50300-20011
3《砌体填充墙结构构造》ﻩﻩﻩﻩ12G614-11.4施工图纸2
1施工布置原则2
1.1贯彻执行各项建设方针、政策、法规和规程,尤其是项目部颁布的程序文件和贯标文件,遵照合理的施工顺序,分别编制各项专项方案,做好施工准备、协调工作,尽量减少施工过程中不必要的损害
2.1.2各相关单位要相互协调好工作,一切按设计要求、规范施工,并保证高质量、快进度的完成施工任务
2.2工程任务划分2
2.1施工方案的编制由项目部统一完成,各项目技术负责人对工人进行技术交底,施工员做好现场砌筑质量的控制
3施工组织与管理机构表2
3-1项目人员分工表项目任务分工项目经理项目施工生产全面管理技术负责人项目技术全面管理生产负责人项目直接生产管理合约负责人合约管理安全主管安全文明施工管理材料主管现场材料管理施工员施工进度、质量施工员施工进度、质量安全员施工现场的安全检查、监督试验材料、成品实验、见证取样2

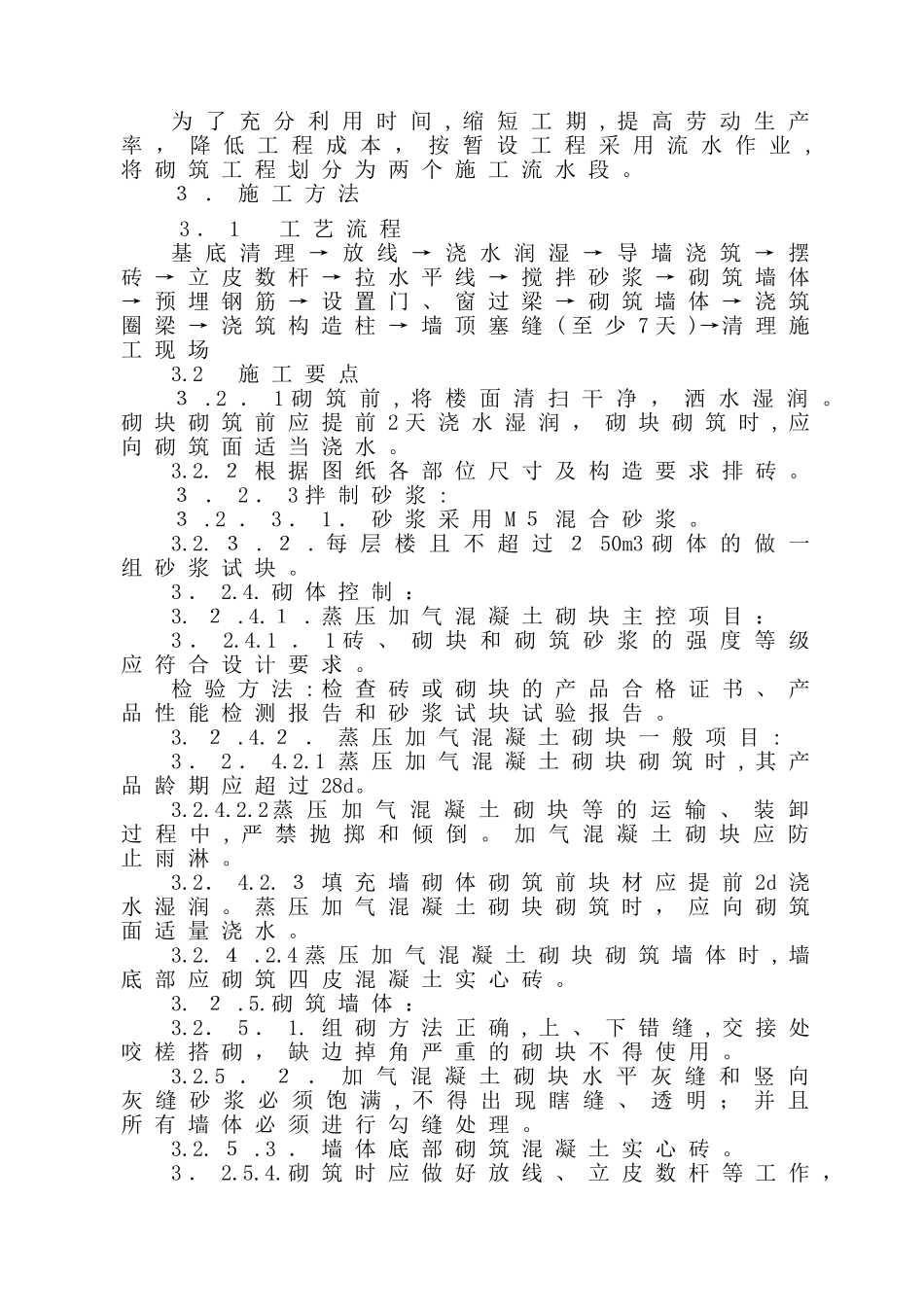

4施工流水段划分为了充分利用时间,缩短工期,提高劳动生产率,降低工程成本,按暂设工程采用流水作业,将砌筑工程划分为两个施工流水段
3.施工方法3.1工艺流程基底清理→放线→浇水润湿→导墙浇筑→摆砖→立皮数杆→拉水平线→搅拌砂浆→砌筑墙体→预埋钢筋→设置门、窗过梁→砌筑墙体→浇筑圈梁→浇筑构造柱→墙顶塞缝(至少7天)→清理施工现场3
2施工要点3
2.1砌筑前,将楼面清扫干净,洒水湿润
