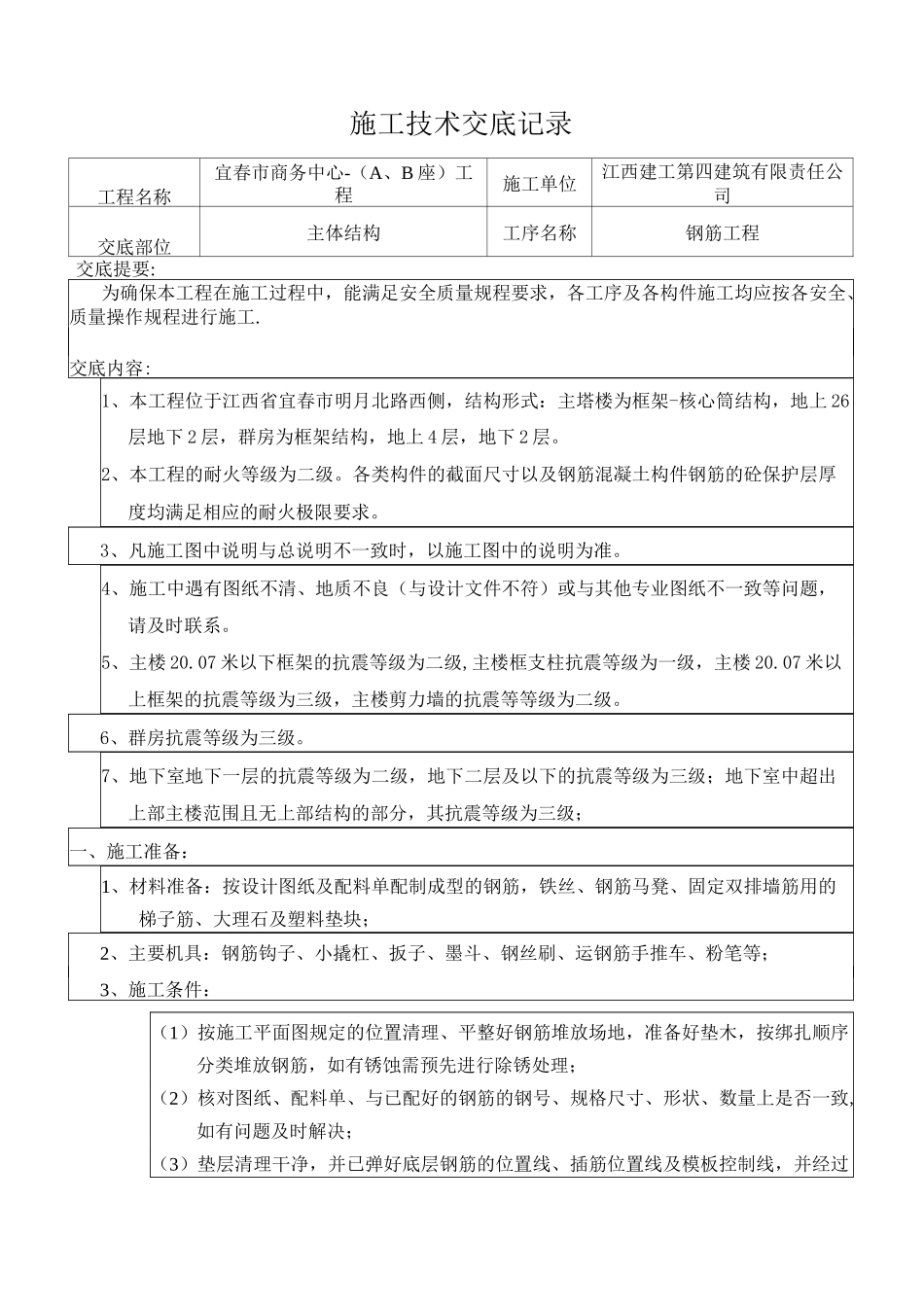

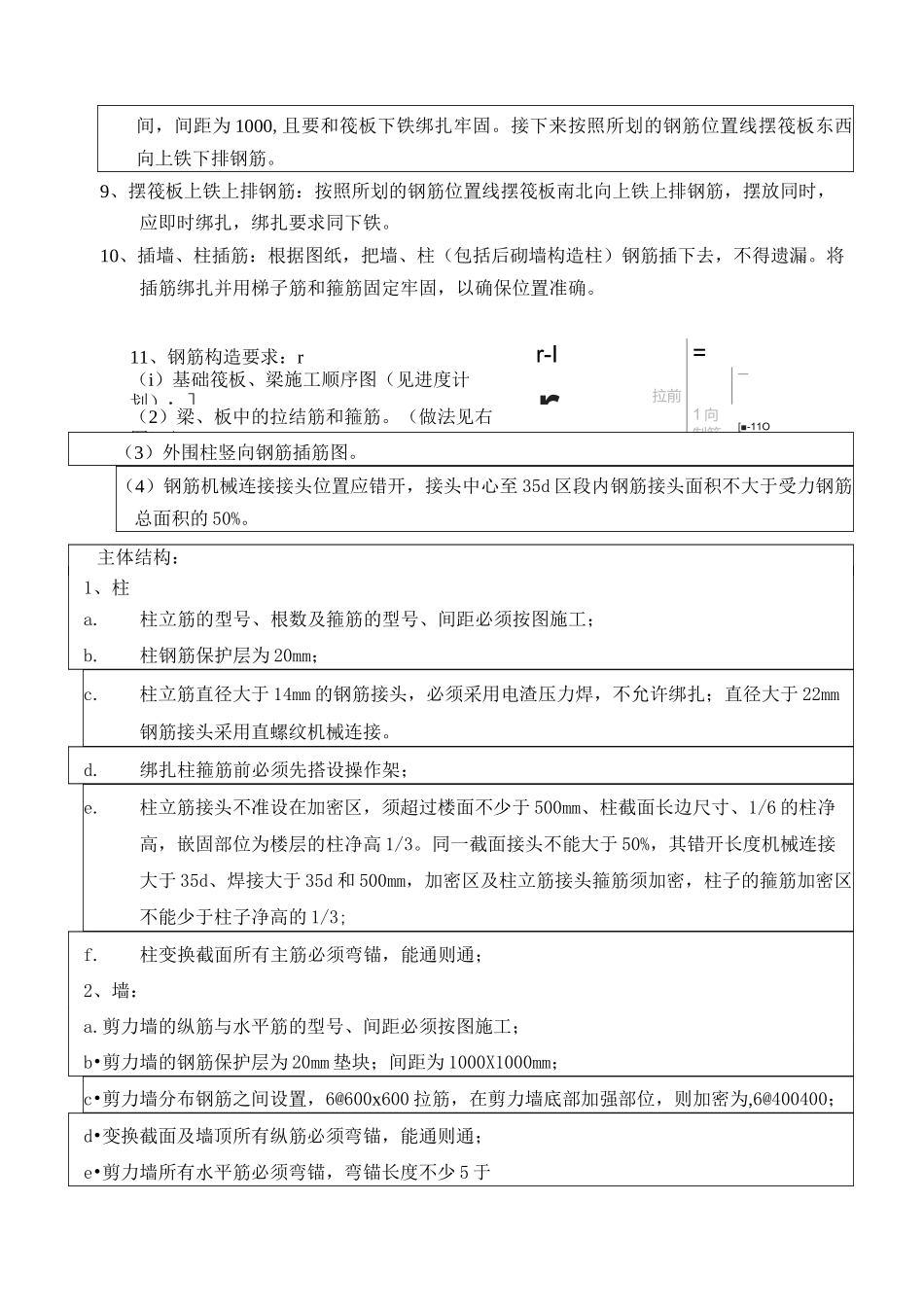

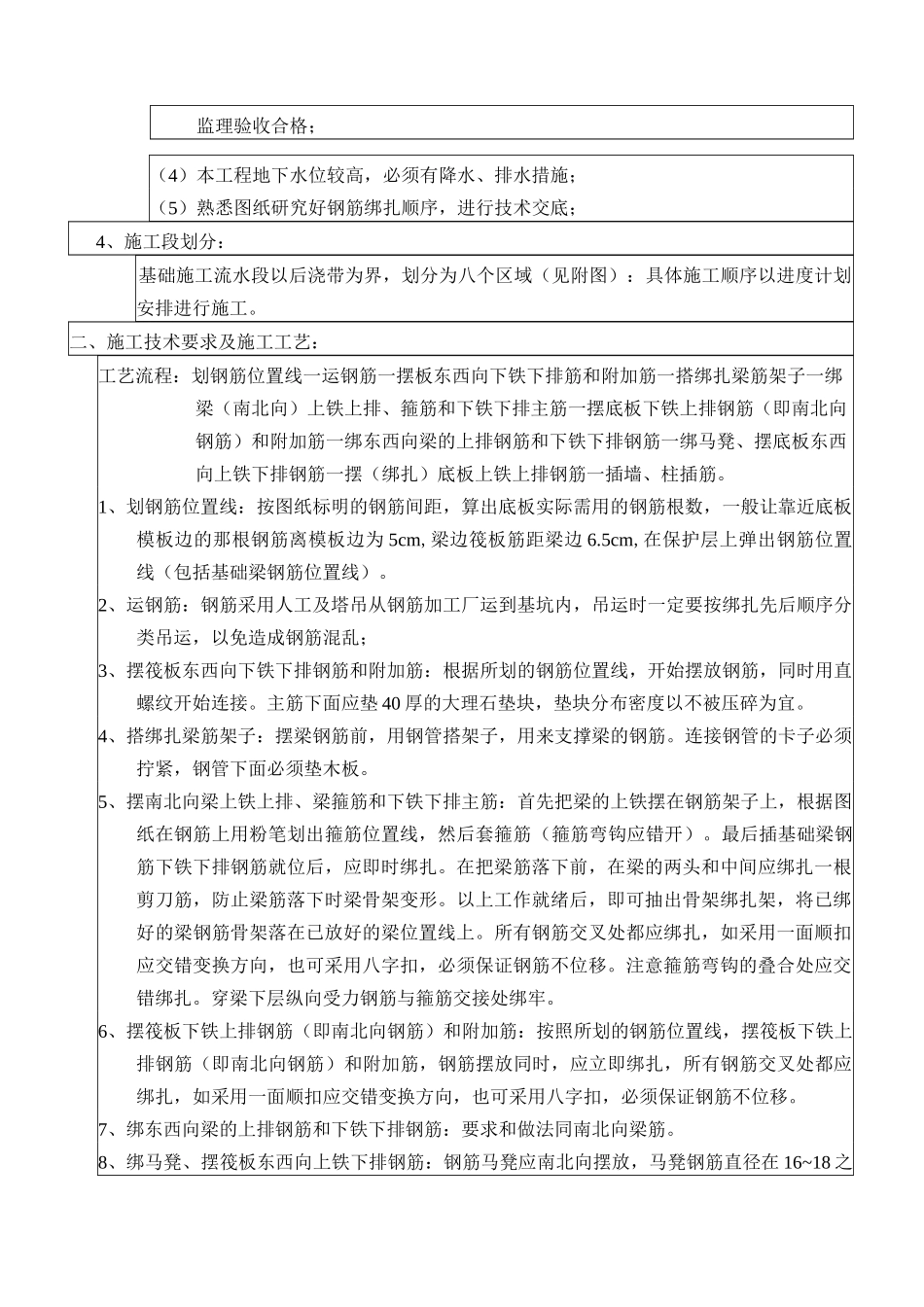

施工技术交底记录工程名称宜春市商务中心-(A、B 座)工程施工单位江西建工第四建筑有限责任公司交底部位主体结构工序名称钢筋工程交底提要:为确保本工程在施工过程中,能满足安全质量规程要求,各工序及各构件施工均应按各安全、质量操作规程进行施工.交底内容:1、本工程位于江西省宜春市明月北路西侧,结构形式:主塔楼为框架-核心筒结构,地上 26层地下 2 层,群房为框架结构,地上 4 层,地下 2 层。2、本工程的耐火等级为二级。各类构件的截面尺寸以及钢筋混凝土构件钢筋的砼保护层厚度均满足相应的耐火极限要求。3、凡施工图中说明与总说明不一致时,以施工图中的说明为准。4、施工中遇有图纸不清、地质不良(与设计文件不符)或与其他专业图纸不一致等问题,请及时联系。5、主楼 20.07 米以下框架的抗震等级为二级,主楼框支柱抗震等级为一级,主楼 20.07 米以上框架的抗震等级为三级,主楼剪力墙的抗震等等级为二级。6、群房抗震等级为三级。7、地下室地下一层的抗震等级为二级,地下二层及以下的抗震等级为三级;地下室中超出上部主楼范围且无上部结构的部分,其抗震等级为三级;一、施工准备:1、材料准备:按设计图纸及配料单配制成型的钢筋,铁丝、钢筋马凳、固定双排墙筋用的梯子筋、大理石及塑料垫块;2、主要机具:钢筋钩子、小撬杠、扳子、墨斗、钢丝刷、运钢筋手推车、粉笔等;3、施工条件:(1)按施工平面图规定的位置清理、平整好钢筋堆放场地,准备好垫木,按绑扎顺序分类堆放钢筋,如有锈蚀需预先进行除锈处理;(2)核对图纸、配料单、与已配好的钢筋的钢号、规格尺寸、形状、数量上是否一致,如有问题及时解决;(3)垫层清理干净,并已弹好底层钢筋的位置线、插筋位置线及模板控制线,并经过监理验收合格;(4)本工程地下水位较高,必须有降水、排水措施;(5)熟悉图纸研究好钢筋绑扎顺序,进行技术交底;4、施工段划分:基础施工流水段以后浇带为界,划分为八个区域(见附图):具体施工顺序以进度计划安排进行施工。二、施工技术要求及施工工艺:工艺流程:划钢筋位置线一运钢筋一摆板东西向下铁下排筋和附加筋一搭绑扎梁筋架子一绑梁(南北向)上铁上排、箍筋和下铁下排主筋一摆底板下铁上排钢筋(即南北向钢筋)和附加筋一绑东西向梁的上排钢筋和下铁下排钢筋一绑马凳、摆底板东西向上铁下排钢筋一摆(绑扎)底板上铁上排钢筋一插墙、柱插筋。1、划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的...
