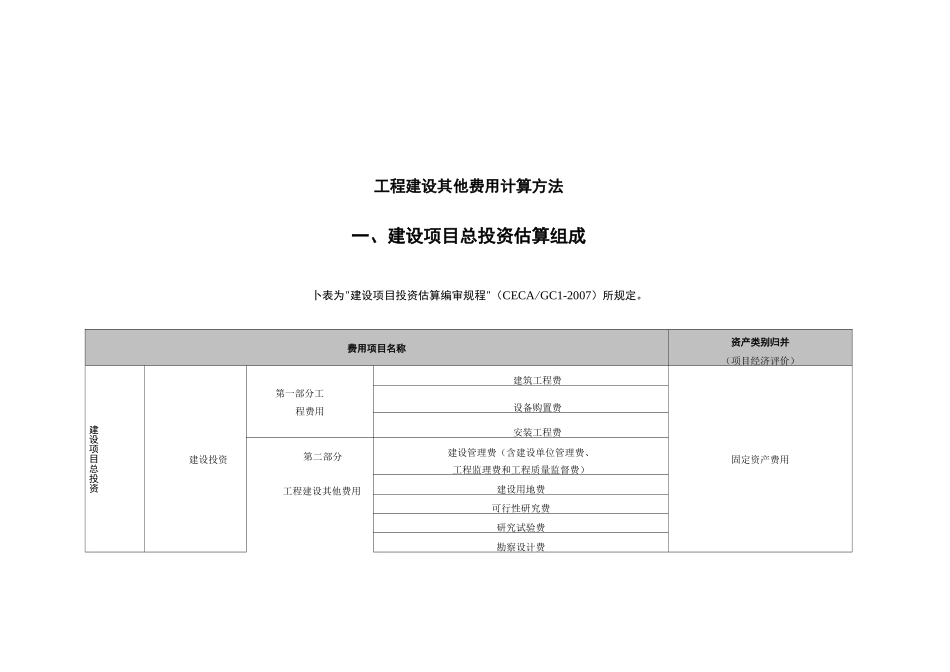

工程建设其他费用计算方法一、建设项目总投资估算组成卜表为"建设项目投资估算编审规程"(CECA/GC1-2007)所规定

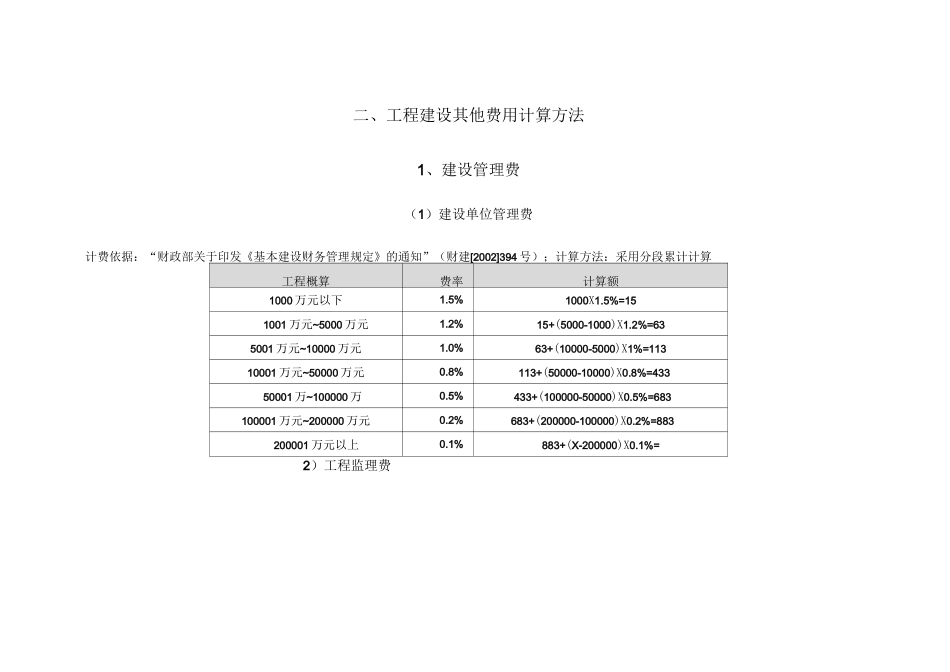

费用项目名称资产类别归并(项目经济评价)建设项目总投资建设投资第一部分工程费用建筑工程费固定资产费用设备购置费安装工程费第二部分工程建设其他费用建设管理费(含建设单位管理费、工程监理费和工程质量监督费)建设用地费可行性研究费研究试验费勘察设计费环境影响评价费劳动安全卫生评价费场地准备及临时设施费引进技术和引进设备其他费工程保险费联合试运转费特殊设备安全监督检验费市政公用设施费建设期利息固定资产费用固定资产投资方向调节税(暂停征收)铺底流动资金专利及专有技术使用费无形资产费用生产准备及开办费其他资产费用(递延资产)第三部分预备费用基本预备费价差预备费固定资产费用二、工程建设其他费用计算方法1、建设管理费(1)建设单位管理费计费依据:“财政部关于印发《基本建设财务管理规定》的通知”(财建[2002]394 号);计算方法:采用分段累计计算工程概算费率计算额1000 万元以下1
5%1000X1
5%=151001 万元~5000 万元1
2%15+(5000-1000)X1
2%=635001 万元~10000 万元1
0%63+(10000-5000)X1%=11310001 万元~50000 万元0
8%113+(50000-10000)X0
8%=43350001 万~100000 万0
5%433+(100000-50000)X0
5%=683100001 万元~200000 万元0
2%683+(200000-100000)X0
2%=883200001 万元以上0
1%883+(X-200000)X0
1%=2)工程监理费计算依据:发改委“建设工程监理与相关服务收费管理规定”(发改价格[2007]670 号);计算方法:分档定额计费或人工日计费,
