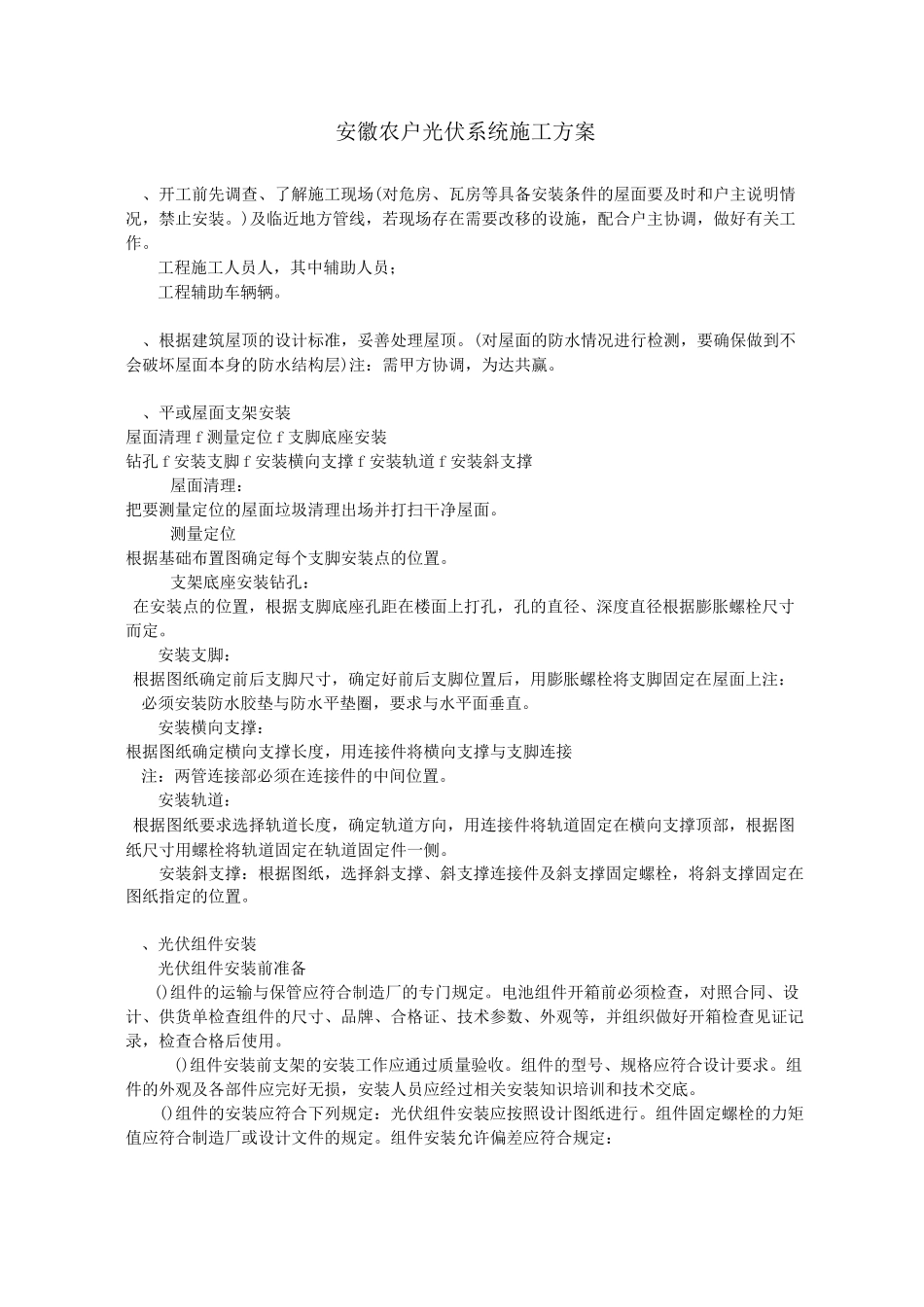

安徽农户光伏系统施工方案、开工前先调查、了解施工现场(对危房、瓦房等具备安装条件的屋面要及时和户主说明情况,禁止安装
)及临近地方管线,若现场存在需要改移的设施,配合户主协调,做好有关工作
工程施工人员人,其中辅助人员;工程辅助车辆辆
、根据建筑屋顶的设计标准,妥善处理屋顶
(对屋面的防水情况进行检测,要确保做到不会破坏屋面本身的防水结构层)注:需甲方协调,为达共赢
、平或屋面支架安装屋面清理 f 测量定位 f 支脚底座安装钻孔 f 安装支脚 f 安装横向支撑 f 安装轨道 f 安装斜支撑屋面清理:把要测量定位的屋面垃圾清理出场并打扫干净屋面
测量定位根据基础布置图确定每个支脚安装点的位置
支架底座安装钻孔:在安装点的位置,根据支脚底座孔距在楼面上打孔,孔的直径、深度直径根据膨胀螺栓尺寸而定
安装支脚:根据图纸确定前后支脚尺寸,确定好前后支脚位置后,用膨胀螺栓将支脚固定在屋面上注:必须安装防水胶垫与防水平垫圈,要求与水平面垂直
安装横向支撑:根据图纸确定横向支撑长度,用连接件将横向支撑与支脚连接注:两管连接部必须在连接件的中间位置
安装轨道:根据图纸要求选择轨道长度,确定轨道方向,用连接件将轨道固定在横向支撑顶部,根据图纸尺寸用螺栓将轨道固定在轨道固定件一侧
安装斜支撑:根据图纸,选择斜支撑、斜支撑连接件及斜支撑固定螺栓,将斜支撑固定在图纸指定的位置

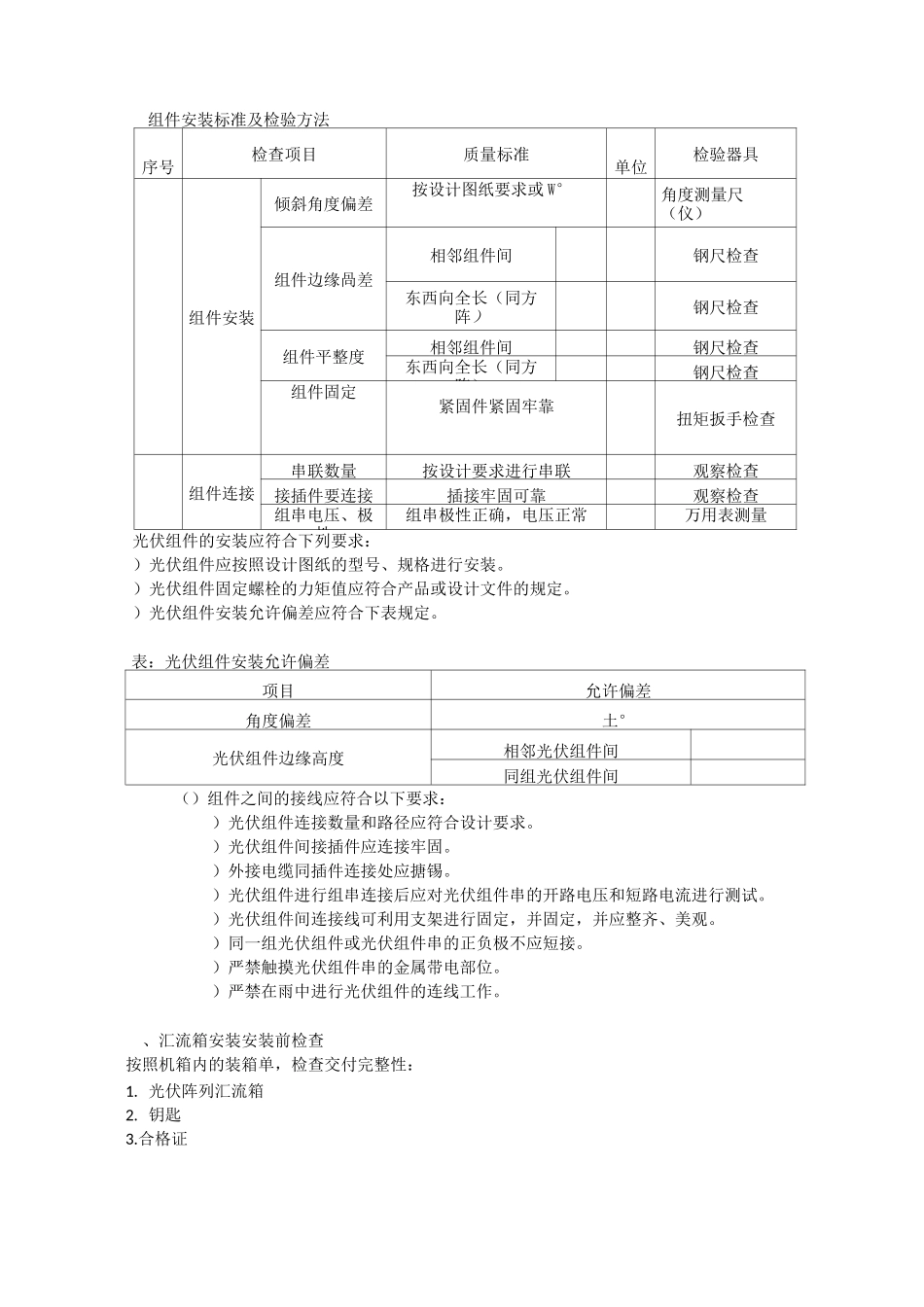

、光伏组件安装光伏组件安装前准备()组件的运输与保管应符合制造厂的专门规定
电池组件开箱前必须检查,对照合同、设计、供货单检查组件的尺寸、品牌、合格证、技术参数、外观等,并组织做好开箱检查见证记录,检查合格后使用
()组件安装前支架的安装工作应通过质量验收
组件的型号、规格应符合设计要求
组件的外观及各部件应完好无损,安装人员应经过相关安装知识培训和技术交底
()组件的安装应符合下列规定:光伏组件安装应按照设计图纸进行
