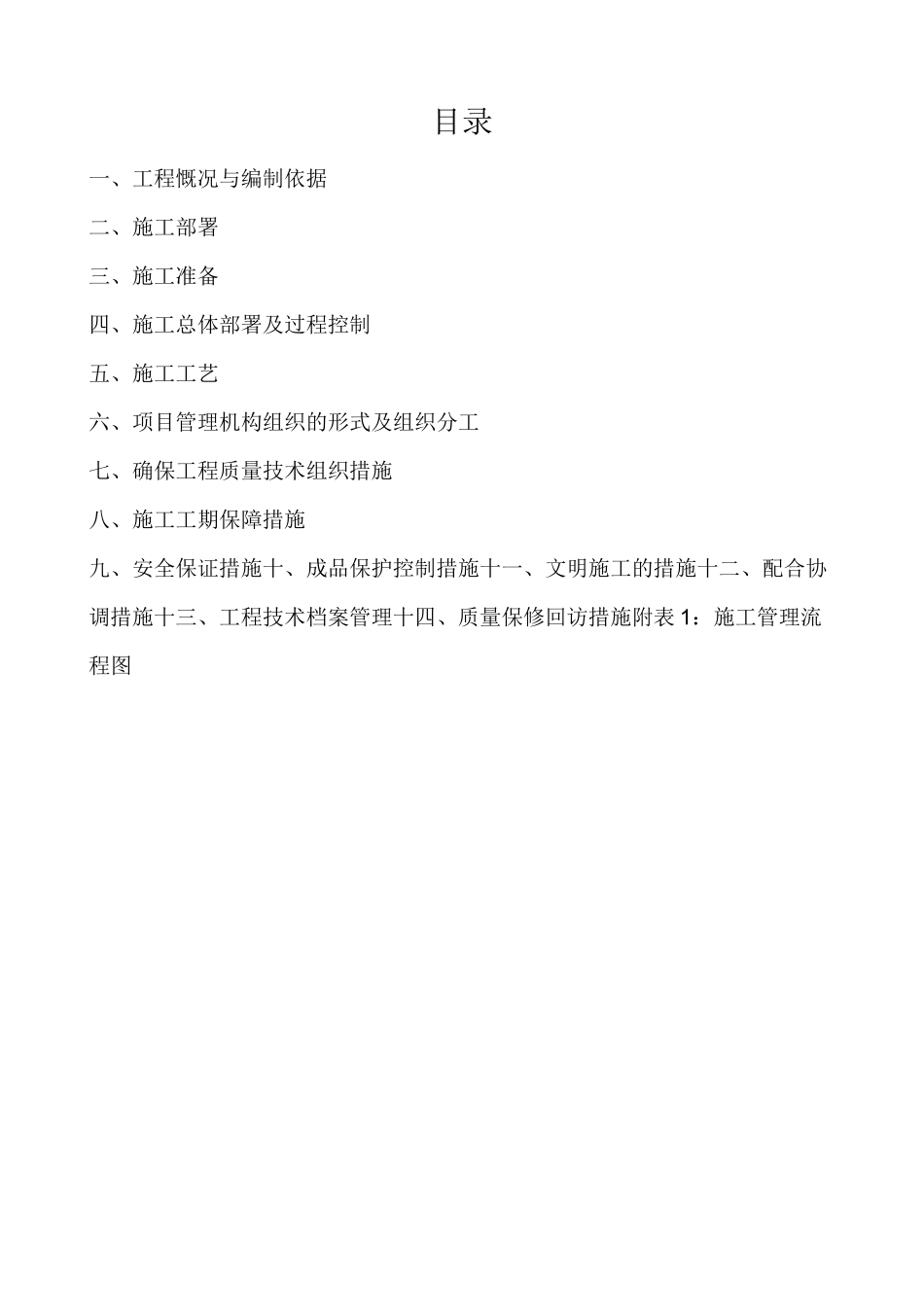

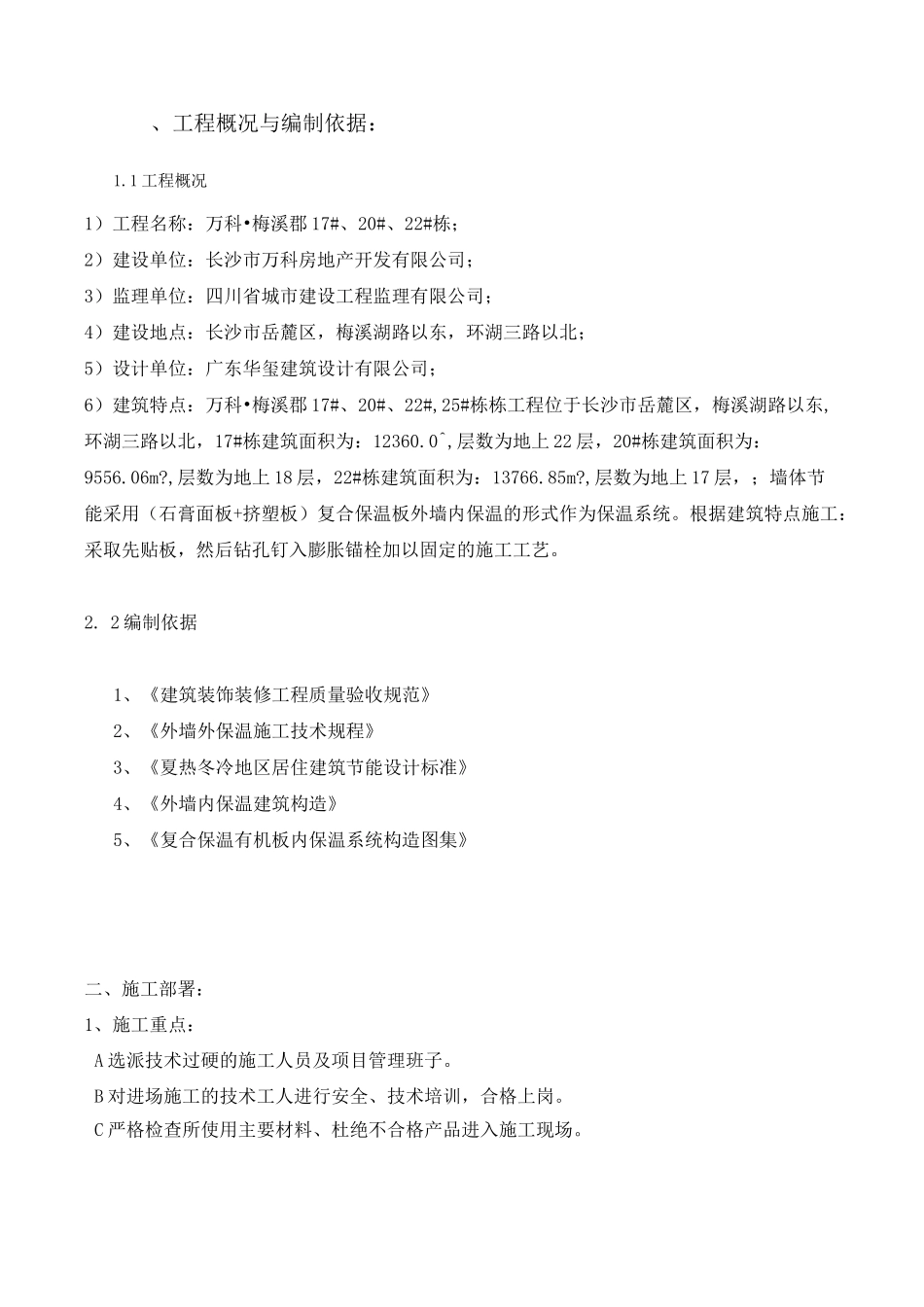

复合石膏保温板外墙内保温工程施工组织设计方案湖南省沙坪建筑有限公司二零一六年九月目录一、工程慨况与编制依据二、施工部署三、施工准备四、施工总体部署及过程控制五、施工工艺六、项目管理机构组织的形式及组织分工七、确保工程质量技术组织措施八、施工工期保障措施九、安全保证措施十、成品保护控制措施十一、文明施工的措施十二、配合协调措施十三、工程技术档案管理十四、质量保修回访措施附表 1:施工管理流程图、工程概况与编制依据:1.1 工程概况1)工程名称:万科•梅溪郡 17#、20#、22#栋;2)建设单位:长沙市万科房地产开发有限公司;3)监理单位:四川省城市建设工程监理有限公司;4)建设地点:长沙市岳麓区,梅溪湖路以东,环湖三路以北;5)设计单位:广东华玺建筑设计有限公司;6)建筑特点:万科•梅溪郡 17#、20#、22#,25#栋栋工程位于长沙市岳麓区,梅溪湖路以东,环湖三路以北,17#栋建筑面积为:12360.0^,层数为地上 22 层,20#栋建筑面积为:9556.06m?,层数为地上 18 层,22#栋建筑面积为:13766.85m?,层数为地上 17 层,;墙体节能采用(石膏面板+挤塑板)复合保温板外墙内保温的形式作为保温系统。根据建筑特点施工:采取先贴板,然后钻孔钉入膨胀锚栓加以固定的施工工艺。2. 2 编制依据1、《建筑装饰装修工程质量验收规范》2、《外墙外保温施工技术规程》3、《夏热冬冷地区居住建筑节能设计标准》4、《外墙内保温建筑构造》5、《复合保温有机板内保温系统构造图集》二、施工部署:1、施工重点:A 选派技术过硬的施工人员及项目管理班子。B 对进场施工的技术工人进行安全、技术培训,合格上岗。C 严格检查所使用主要材料、杜绝不合格产品进入施工现场。D 严格控制施工工序,做到上不合格,下不施工,以每道工序质量保证整个工程质量。2、施工进度计划配合与各施工单位协调,采取交叉作业,使各工种间施工形成流水作业,确保进度计划实施。我公司将依据业主和土建方的工程进度总计划合理编排的施工进度计划,在完成进度计划的过程中,将会遇到各方面影响施工进度的因素,我公司将采取应急措施,确保最大限度的劳动力使用。其他工种遗留的问题提前或及时与相关单位协调解决,确保制定计划按时完工。三、施工准备:1、技术准备A、图纸会审:B、工人上岗前培训和技术交底,在技术人员指导下做样板施工、统一方法。2、材料准备A、主材:复合保温石膏板、粘结砂浆。B、辅材:嵌缝膏、锚栓、接缝纸带。根据预...
