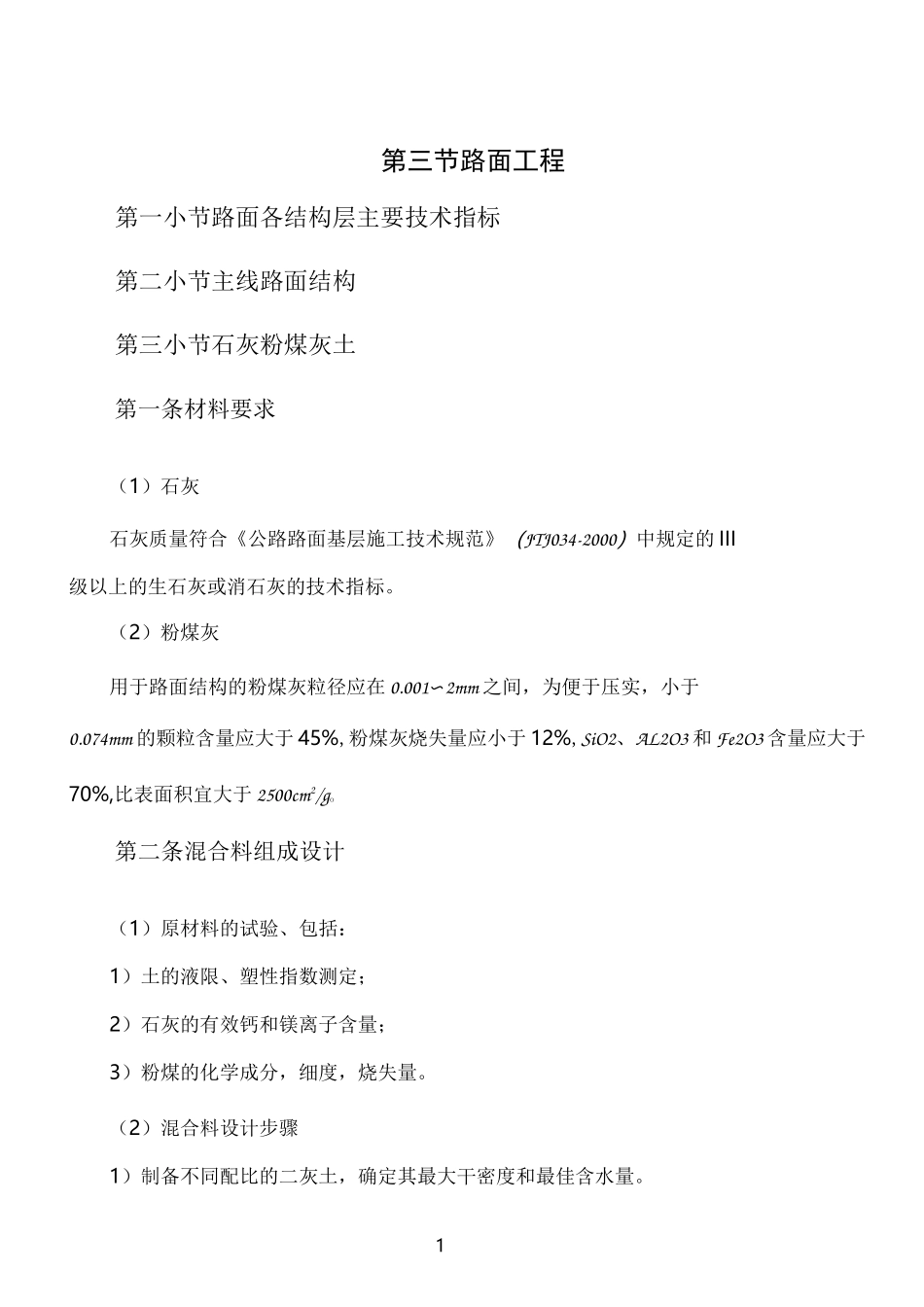

1第三节路面工程第一小节路面各结构层主要技术指标第二小节主线路面结构第三小节石灰粉煤灰土第一条材料要求(1)石灰石灰质量符合《公路路面基层施工技术规范》(JTJ034-2000)中规定的 III级以上的生石灰或消石灰的技术指标
(2)粉煤灰用于路面结构的粉煤灰粒径应在 0
001〜2mm 之间,为便于压实,小于0
074mm 的颗粒含量应大于 45%,粉煤灰烧失量应小于 12%,SiO2、AL2O3 和 Fe2O3 含量应大于70%,比表面积宜大于 2500cm2/go第二条混合料组成设计(1)原材料的试验、包括:1)土的液限、塑性指数测定;2)石灰的有效钙和镁离子含量;3)粉煤的化学成分,细度,烧失量
(2)混合料设计步骤1)制备不同配比的二灰土,确定其最大干密度和最佳含水量
22)按设计要求的压实度确定不同配比时二灰土应具有的干密度,根据此干密度和最佳含水量制备试件,其七天无侧限抗压强度应±0
5Mpa,若七天无侧限抗压强度达不到规定值时,经监理或业主批准可加入二灰混合料总质量 2%〜3%的水泥
3)根据设计要求应加 1
4)铺筑试验段
第三条施工方法(1)准备下承层对下承层总的要求是:平整、坚实、具有规定的路拱,没有任何松散的材料和软弱地点
1)对于路基,用 18t 三轮压路机或等效的碾压机械进行 3〜4 遍碾压检测
2)对下承层进行压实度检测和弯沉值检测
凡不符合设计要求的路段,必须根据具体情况,采取措施,使之达到规范规定的标准
3)土基必须按照规范规定进行验收
并逐个断面检查下承层标高
(2)施工放样1)在土基上恢复中线,直线段每 15〜20m 设一桩,平曲线段每 10〜15m 设一桩,并在两侧路肩边缘外设指示桩
2)在两侧指示桩上用明显标记标出石灰工业废渣稳定土层边缘的设计标高
(3)运输和摊铺1)装车时,应控制每车料的数量基本相等
2)由远到近将料
