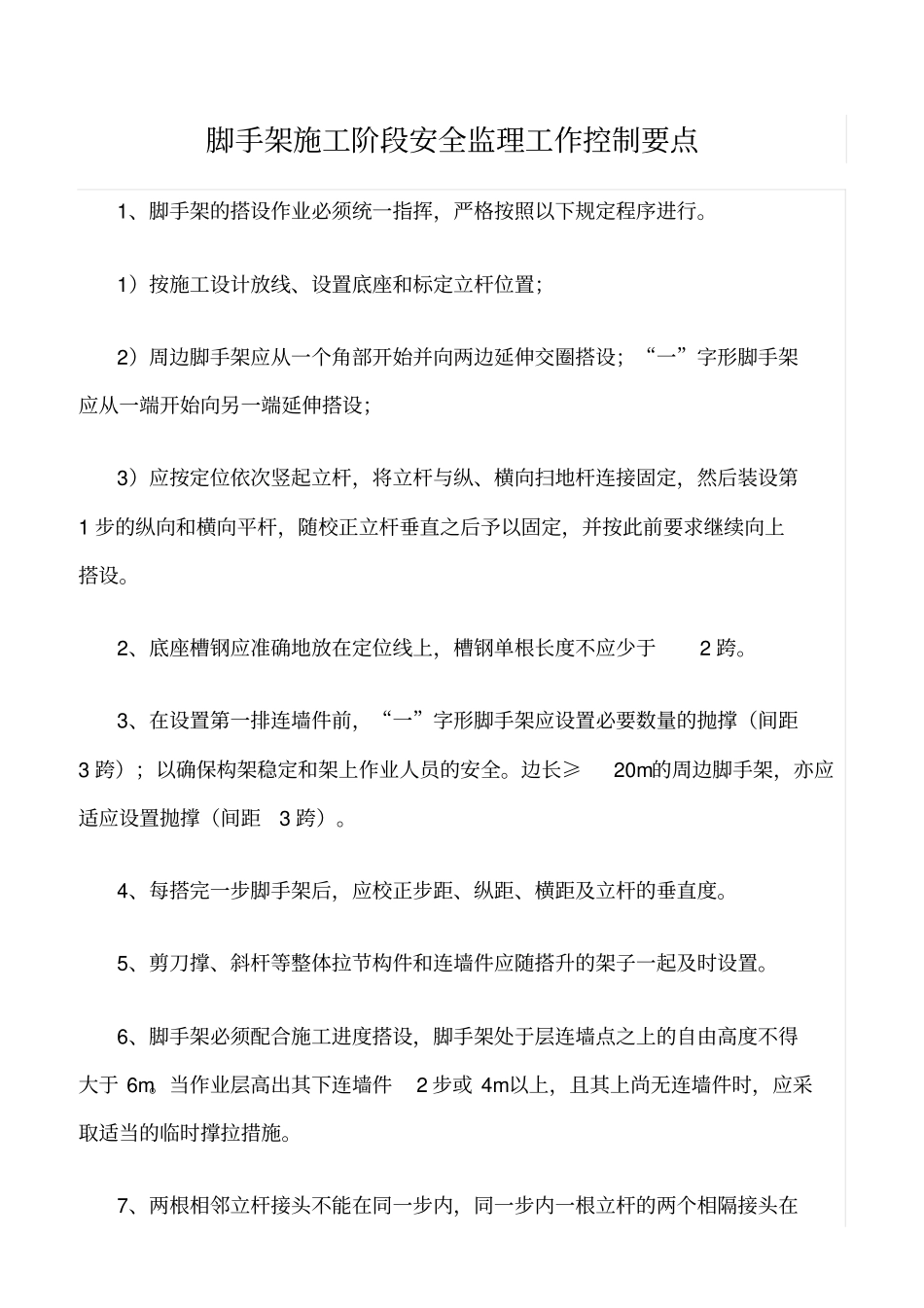

脚手架施工阶段安全监理工作控制要点1、脚手架的搭设作业必须统一指挥,严格按照以下规定程序进行
1)按施工设计放线、设置底座和标定立杆位置;2)周边脚手架应从一个角部开始并向两边延伸交圈搭设;“一”字形脚手架应从一端开始向另一端延伸搭设;3)应按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第1 步的纵向和横向平杆,随校正立杆垂直之后予以固定,并按此前要求继续向上搭设
2、底座槽钢应准确地放在定位线上,槽钢单根长度不应少于2 跨
3、在设置第一排连墙件前,“一”字形脚手架应设置必要数量的抛撑(间距3 跨);以确保构架稳定和架上作业人员的安全
边长≥20m的周边脚手架,亦应适应设置抛撑(间距3 跨)
4、每搭完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度
5、剪刀撑、斜杆等整体拉节构件和连墙件应随搭升的架子一起及时设置
6、脚手架必须配合施工进度搭设,脚手架处于层连墙点之上的自由高度不得大于 6m
当作业层高出其下连墙件2 步或 4m以上,且其上尚无连墙件时,应采取适当的临时撑拉措施

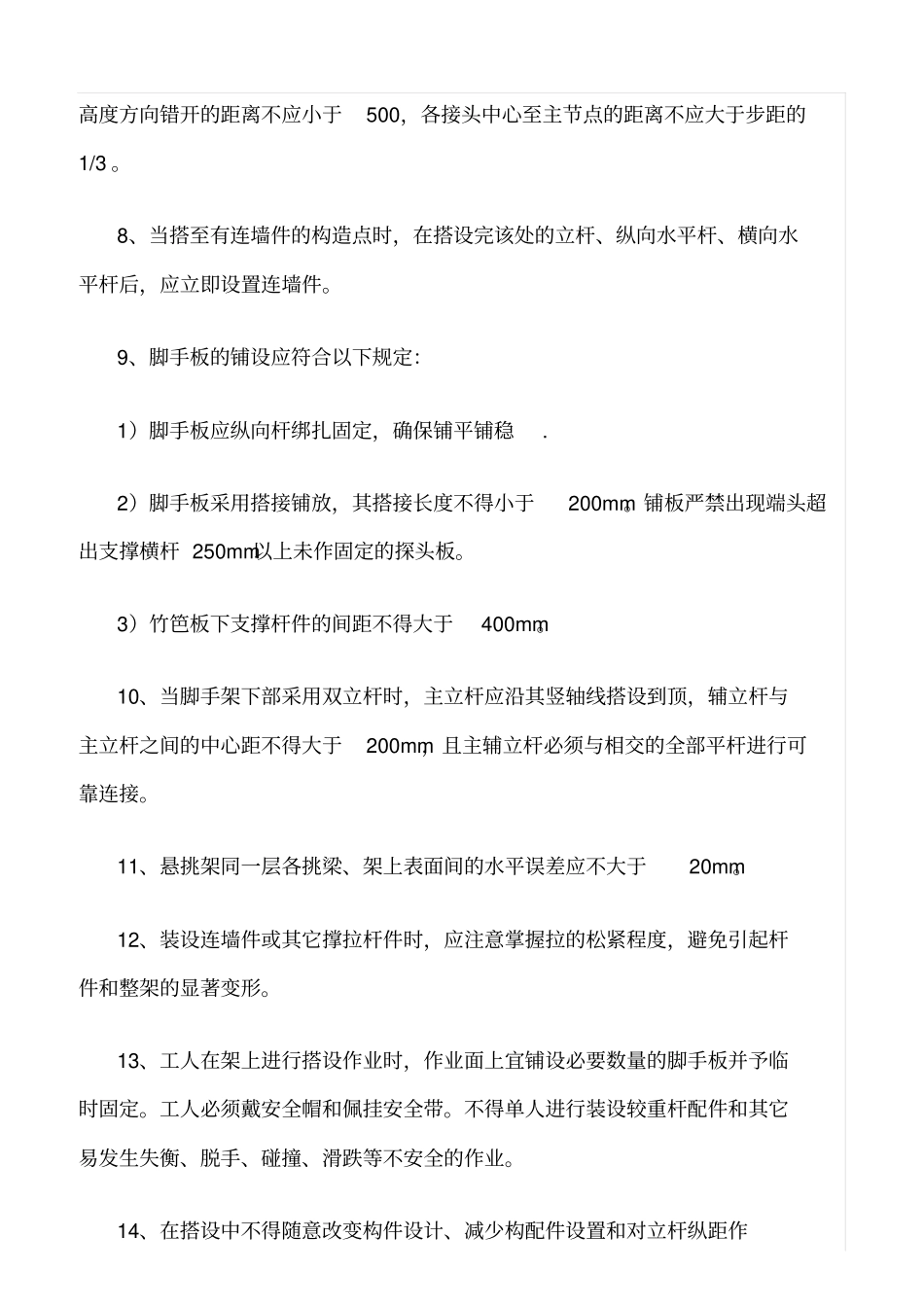

7、两根相邻立杆接头不能在同一步内,同一步内一根立杆的两个相隔接头在高度方向错开的距离不应小于500,各接头中心至主节点的距离不应大于步距的1/3
8、当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件
9、脚手板的铺设应符合以下规定:1)脚手板应纵向杆绑扎固定,确保铺平铺稳
2)脚手板采用搭接铺放,其搭接长度不得小于200mm
铺板严禁出现端头超出支撑横杆 250mm以上未作固定的探头板
3)竹笆板下支撑杆件的间距不得大于400mm
10、当脚手架下部采用双立杆时,主立杆应沿其竖轴线搭设到顶,辅立杆与主立杆之间的中心距不得大于200mm,且主辅立杆必须与相交的全部平杆进行可靠连接

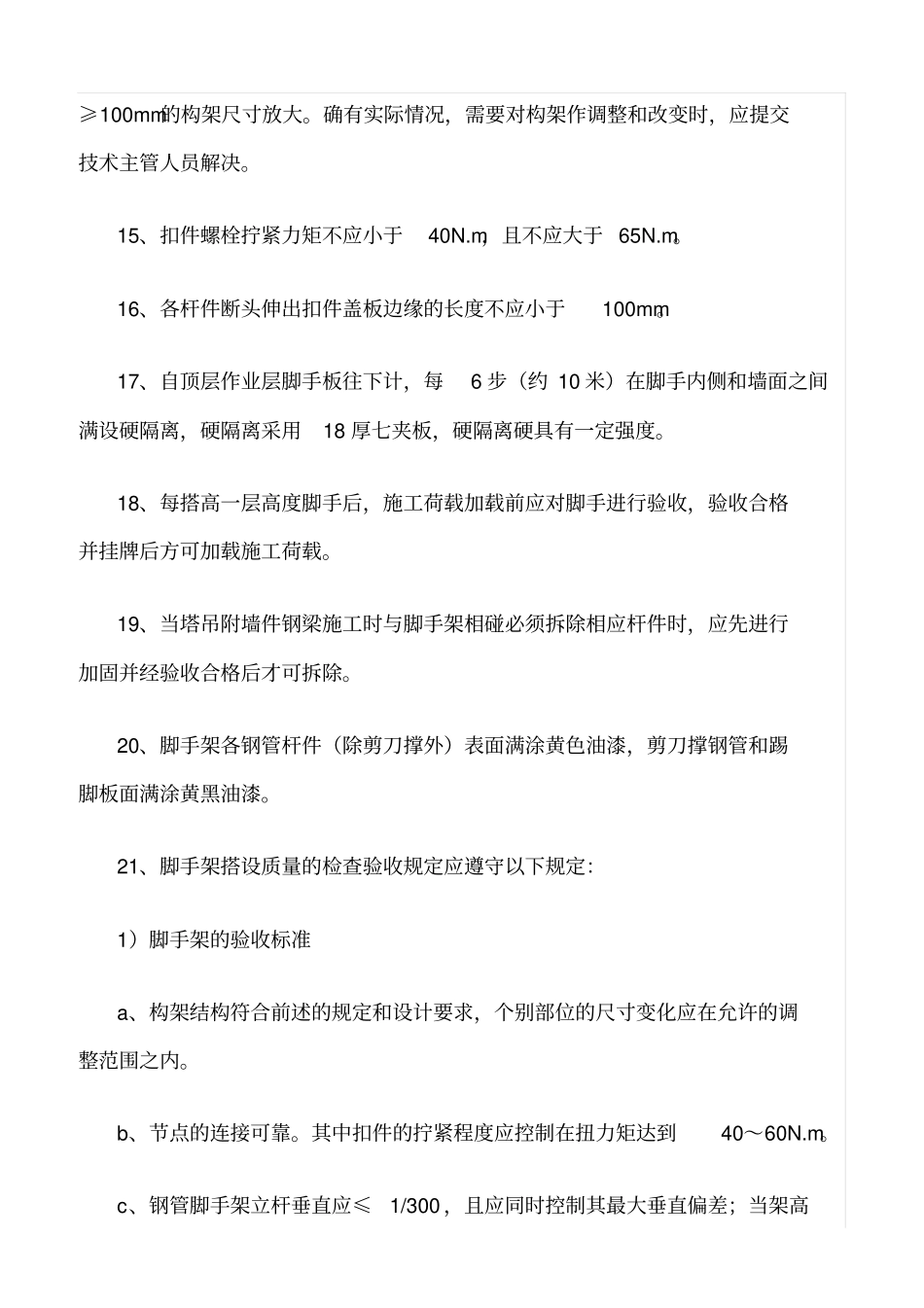

11、悬挑架同一层各挑梁、架上表面间的水平误差应不大于2
