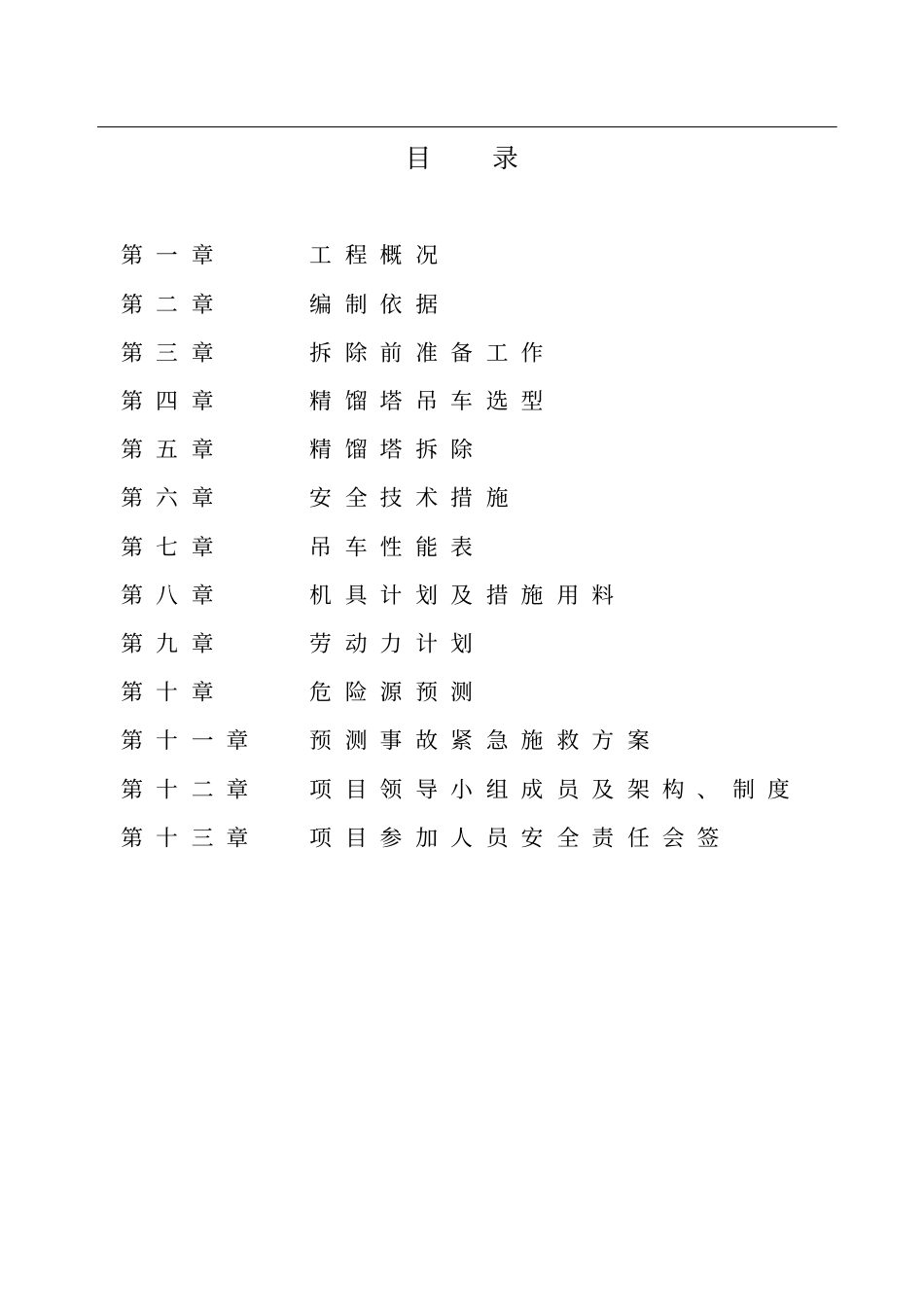

xxxxxx 有限公司精馏塔拆除项目精馏塔拆除方案批准:审核:编制:赵海龙QQ786468785 xxxxxxx 有限公司2014 年 5 月目录第 一 章工 程 概 况第 二 章编 制 依 据第 三 章拆 除 前 准 备 工 作第 四 章精 馏 塔 吊 车 选 型第 五 章精 馏 塔 拆 除第 六 章安 全 技 术 措 施第 七 章吊 车 性 能 表第 八 章机 具 计 划 及 措 施 用 料第 九 章劳 动 力 计 划第 十 章危 险 源 预 测第 十 一 章预 测 事 故 紧 急 施 救 方 案第 十 二 章项 目 领 导 小 组 成 员 及 架 构 、 制 度第 十 三 章项 目 参 加 人 员 安 全 责 任 会 签1 第一章工程概况1

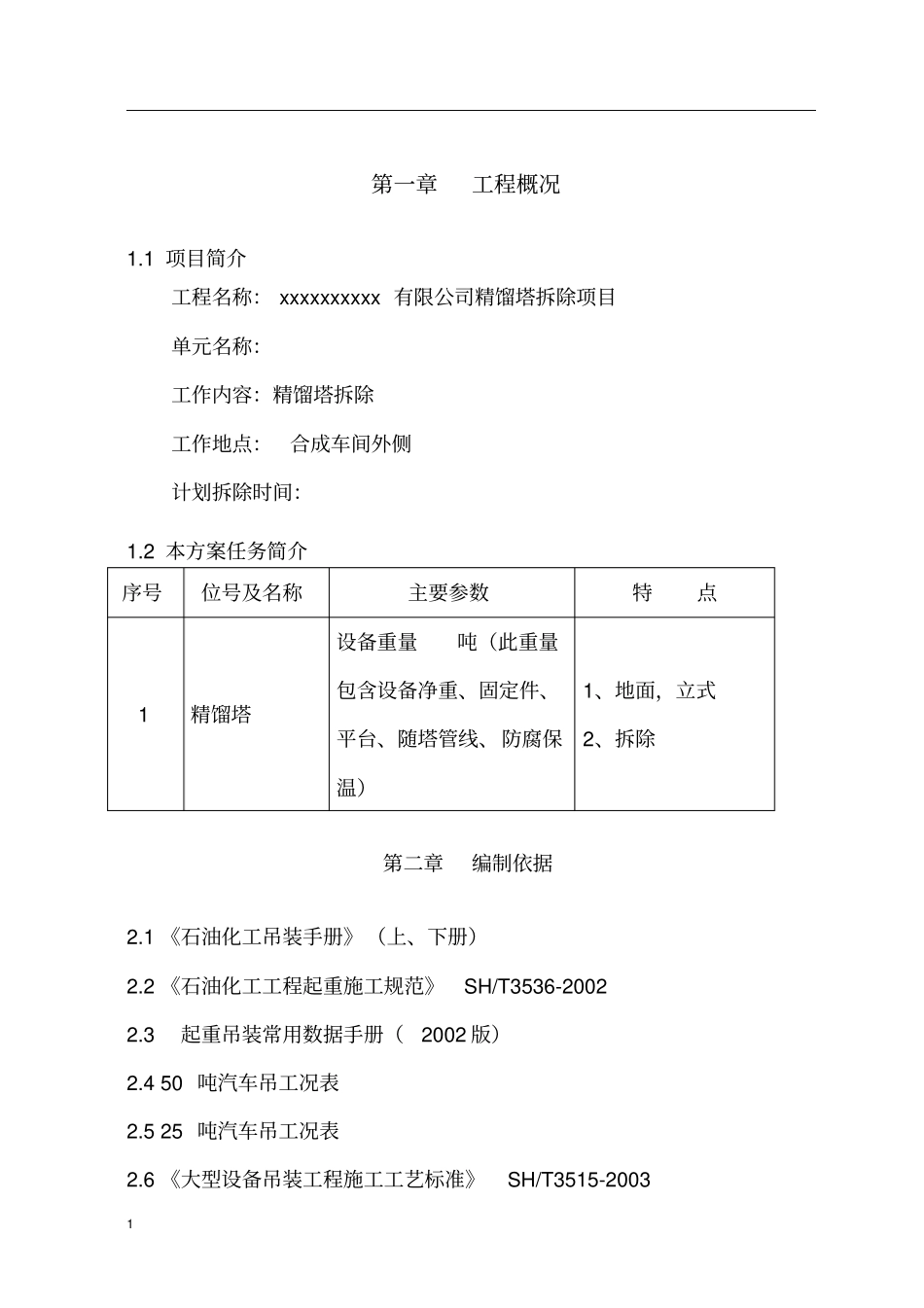

1 项目简介工程名称: xxxxxxxxxx 有限公司精馏塔拆除项目单元名称:工作内容:精馏塔拆除工作地点:合成车间外侧计划拆除时间:1
2 本方案任务简介序号位号及名称主要参数特点1 精馏塔设备重量吨(此重量包含设备净重、固定件、平台、随塔管线、防腐保温)1、地面,立式2、拆除第二章编制依据2
1 《石油化工吊装手册》(上、下册)2
2 《石油化工工程起重施工规范》SH/T3536-2002 2
3 起重吊装常用数据手册(2002 版)2
4 50 吨汽车吊工况表2
5 25 吨汽车吊工况表2
6 《大型设备吊装工程施工工艺标准》SH/T3515-2003 2 第三章拆除前的准备工作3
1 、在吊装前依据批准的方案及现场情况对所有参与人员进行交底;3
2 、在拆除本设备前将其附属设备及其框架进行拆除;3
3 、考虑设备拆除后, 需对精馏塔部分平台进行拆除 (依据拆除时的情况而定);3
4 、拆除与精馏塔相连的全部管道 (随塔管线保留) 及地脚螺栓的拆除;3
5 、为防止在运输过程中设备摆动,除用导链进行加固, 还需制作鞍座(制作
