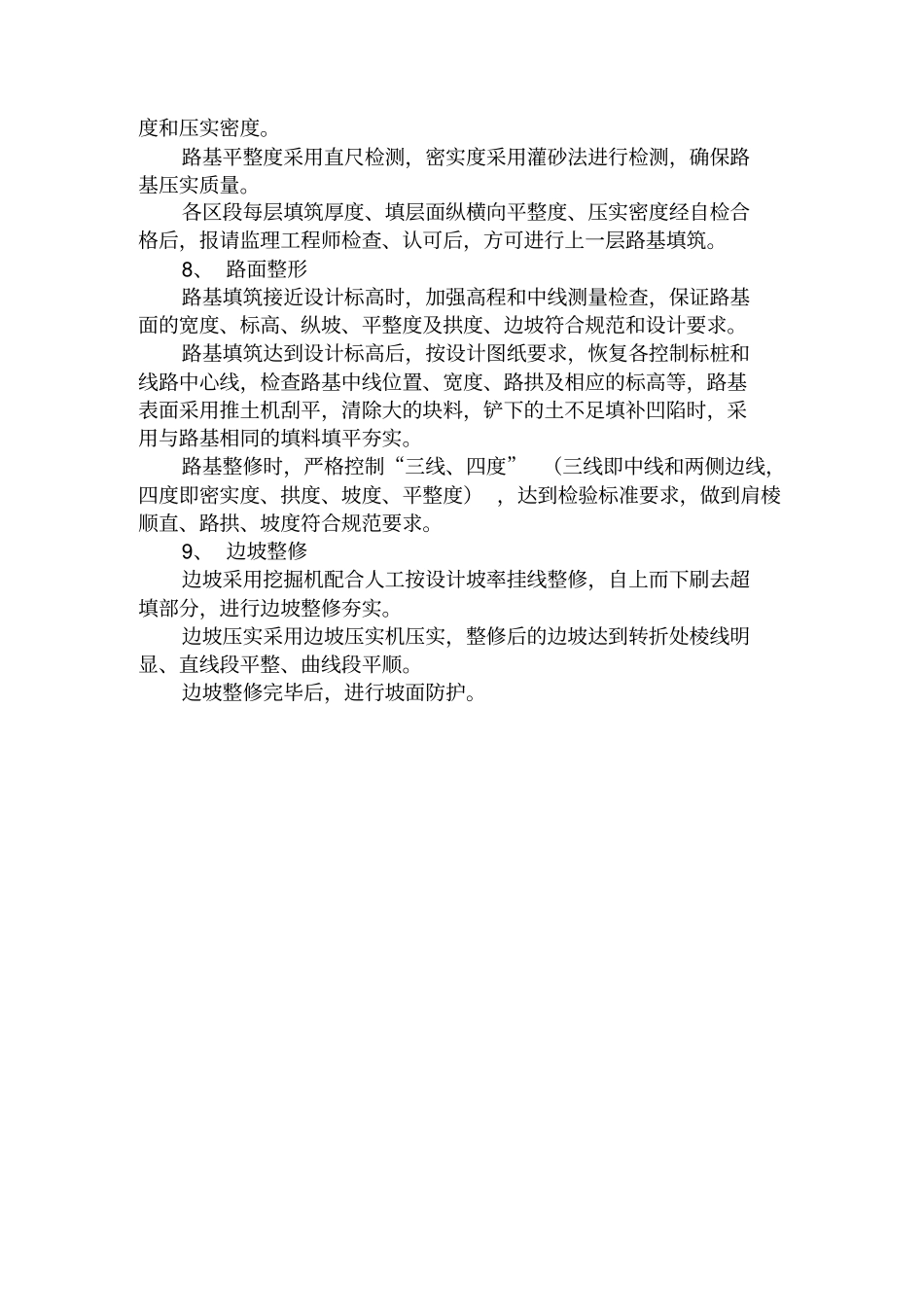

一、工程概况建设从到,宽度为 8 米的素土路面。二、施工方案1、素土路基填筑路基素土填筑严格按“四区段、八流程”作业方法分层填筑、分层压实,实行程序化、标准化施工,施工工艺流程见表1。四区段为:填筑区→平整区→碾压区→检验区,每区段长度视现场情况和机械设备施工能力按50~100m划分。填筑区是专供自卸汽车或铲运机卸载路基填料的作业区域;平整区是专供推土机和平地机进行摊铺平整的施工区域;碾压区是专供压路机进行碾压施工的作业区域;检验区是专供试验、检测人员进行路基填土压实密度等各项指标检测的作业区域。八流程为:施工准备→基底处理→分层填筑→摊铺平整(洒水、晾晒、拌合改良)→机械碾压→检验签证→路面整形→边坡整修。各区段或流程内只允许进行该段或该流程的作业,不允许几种作业交叉进行。各区段、各工序相对独立进行作业,各种机械设备在各自的作业区域内独立、高效的进行施工作业,互不干扰,充分发挥机械化生产效能,提高生产效率,确保工程质量。2、 施工准备①测放中线线路复测后测放出线路主要控制桩,对施工现场按设计断面进行复核(包括中线、 标高、水准点的复查与增设, 横断面的测量与绘制),放出路基坡脚和施工边线以及排水沟的具体位置,在施工前做好排水系统的施工,并保证排水沟不被路基填料和施工机械破环。②检测土样对路堑挖方的土质取有代表性的土样,按标准试验方法进行天然密实度、含水量、液限指数和颗粒分析,确定填土层的最佳含水量和最佳密实度。3、基底清理基底清理 : 在铺筑前 , 应将下层的表面拉毛 , 并洒水湿润。4、分层填筑在分层填筑前,依据技术标准、压实机械性能、土质类别,取得最佳含水量、分层填筑厚度和各类机械压实遍数、速度等各项参数后,确定填筑施工工艺,并报监理工程师审批。路堤填筑采取全断面、纵向分层方式。当原地面高低不平时,先从最低处分层填筑,每层由里向外填筑。路基填筑水平分层填筑压实,分层厚度根据试验确定,严格控制,每 10m~20m设一组标高点, 每层填筑厚度不超过25cm,最大虚铺厚度不超过 30cm。为保证路堤边缘填土的压实度,边坡外侧超填 0.3 ~0.5m,竣工时刷坡整平、压实。路堤填筑成型后,用平地机细平路床表面,做好路拱。中途停工,路堤表层及边坡加以整理,防止积水及冲刷。5、摊铺、平整根据设计填土高度及由试验段确定的分层松铺厚度及压实参数,采用推土机摊铺平整,平地机精平,做到摊铺面在纵向和横向平顺均匀,...
