组合式空调器和新风机组的安装本章适用组合式空调器及新风机组的安装
一、材料要求1 安装所需的材料、设备应具有出厂合格证等相关质量证明文件
2 设备、材料的名称、型号和规格应与设计图纸一致

3 到场设备、配件应与清单一致,且无损坏和锈蚀
4 其他安装所使用的相关材料不得有质量缺陷
二、主要机具主要机具包括:卷扬机、倒链、滑轮、钢丝绳、滚杠、撬杠、活动扳手、钢丝钳、线坠、钢尺、水平尺、水准仪、钢直尺、角尺等
三、作业条件1 设备经过开箱验收,型号规格无误,无缺陷
2 具备设计和设备的相关技术文件
3 设备运输及安装己编制施工方案,并己进行技术交底
4 对临时设施、运输道路、照明、消防设施、主要材料和机具及劳动力等,有充分准备,并己作出合理安排
5 建筑物困护结构、门窗和内部装饰等工程应基本完工,基础、沟道等己完工,其混凝土强度不应低于设计强度的75%;安装施工地点及附近的建筑材料、泥土、杂物等,应清除干净
四、操作工艺( 一) 工艺流程:开箱检查→基础验收→运输组装就位→设备调整→设备清理→检验( 二) 设备开箱检查
1开箱检查应在建设单位、监理、厂商及施工单位有关人员参加下进行
2检查箱号、箱数是否与运输单据相符以及包装情况
3开箱后认真核对设备的名称、型号和规格
设备及其零、 部件不得变形、 损坏、 锈蚀、错乱或丢失
手动盘车,检查叶轮与外壳有无擦碰、摩擦
4核对装箱清单、设备技术文件、资料及专用工具,应妥善保管
如有缺损或与要求不符的情况出现,应及时由厂商更换
5填写现场设备开箱记录,会同各单位签字盖章,作为交接资料和设备的技术档案依据
( 三) 基础验收
1检查设备基础的位置、几何尺寸、标高及预留孔,应符合设计规定

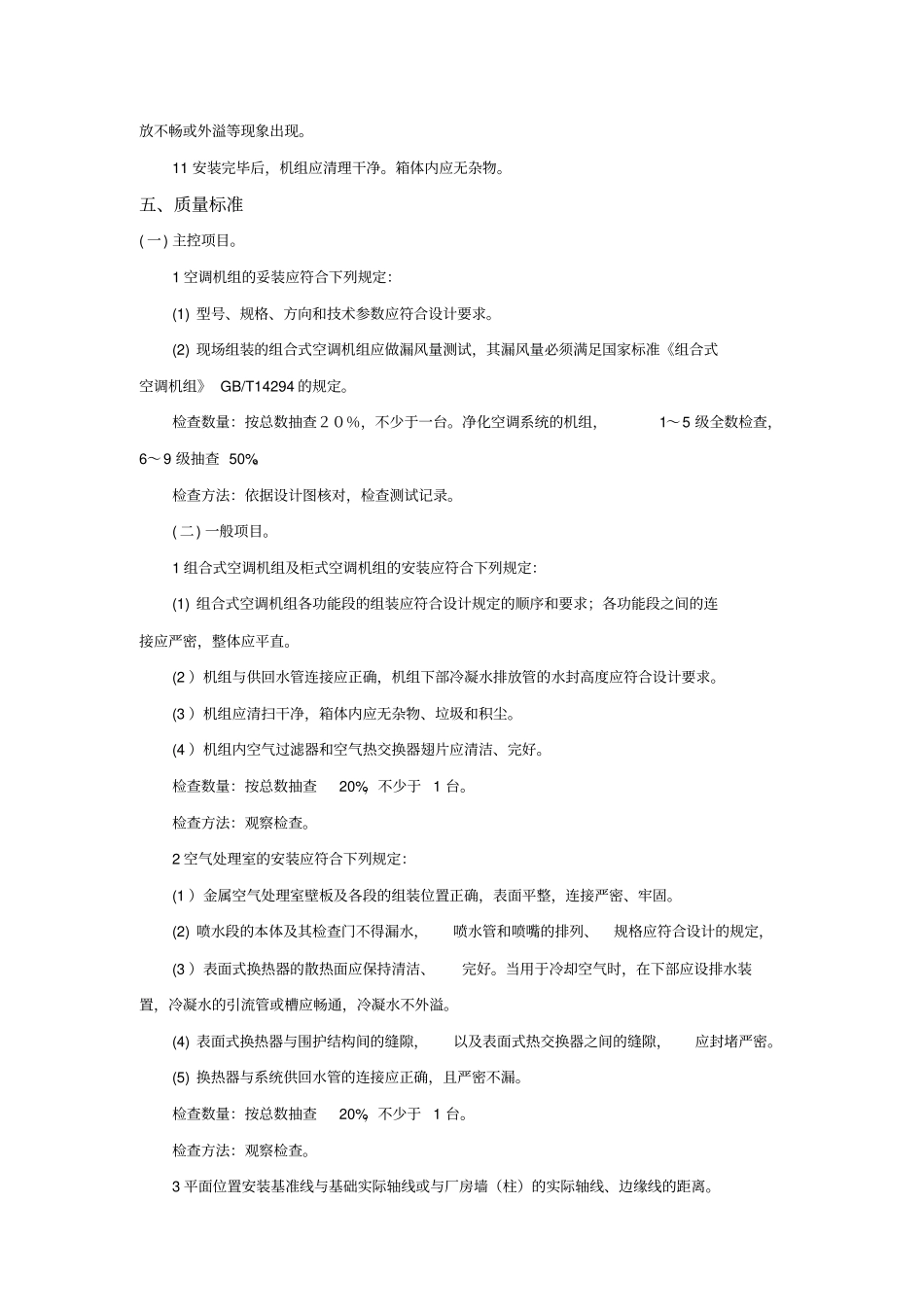

2设备基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等均应清除干净;预埋地脚螺栓的螺纹和螺母应保护完好;放置垫铁部位的表面应凿平
