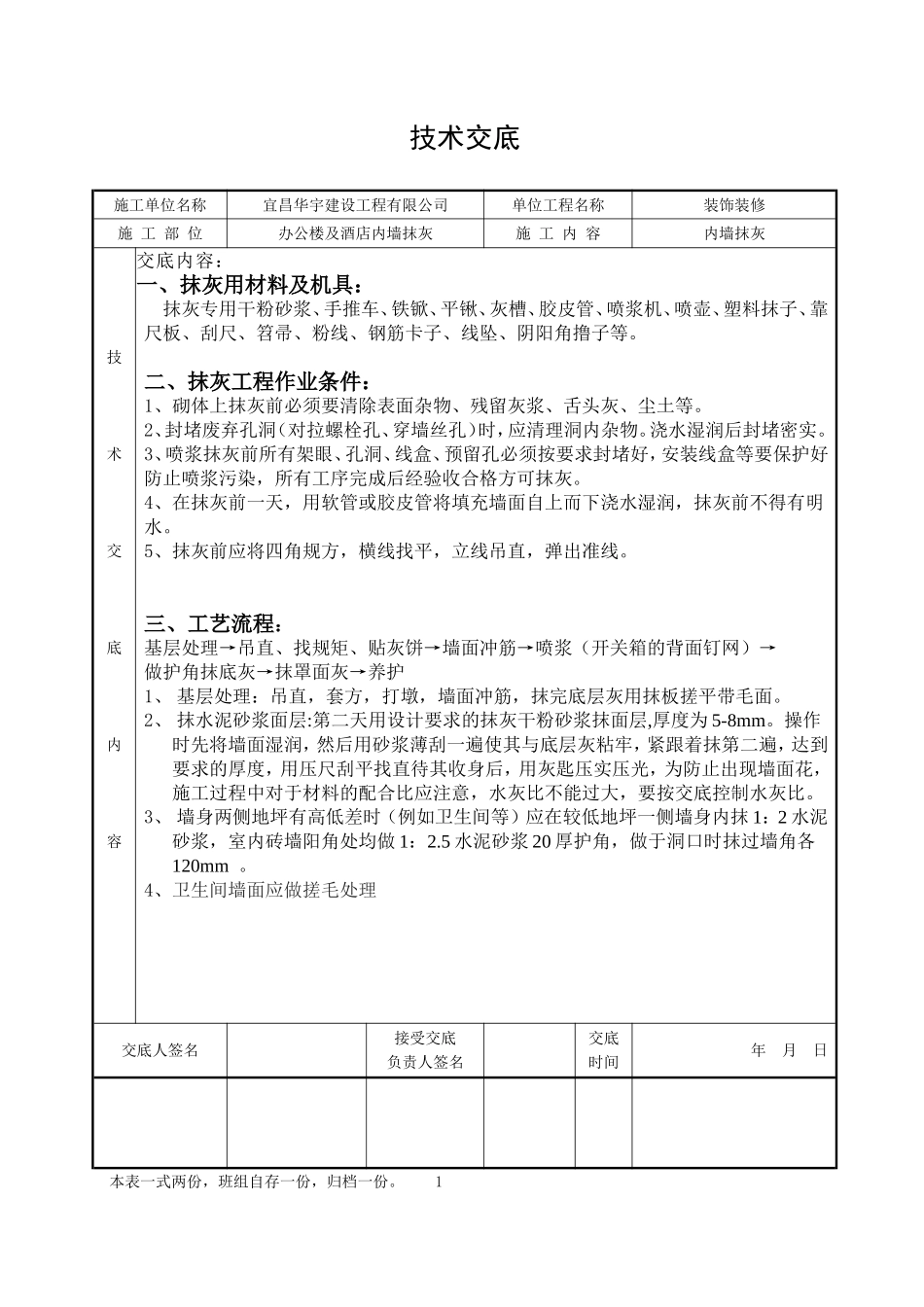

技术交底施工单位名称宜昌华宇建设工程有限公司单位工程名称装饰装修施工部位办公楼及酒店内墙抹灰施工内容内墙抹灰技术交底内容交底内容:一、抹灰用材料及机具:抹灰专用干粉砂浆、手推车、铁锨、平锹、灰槽、胶皮管、喷浆机、喷壶、塑料抹子、靠尺板、刮尺、笤帚、粉线、钢筋卡子、线坠、阴阳角撸子等
二、抹灰工程作业条件:1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等
$B&j8u#2、封堵废弃孔洞(对拉螺栓孔、穿墙丝孔)时,应清理洞内杂物
浇水湿润后封堵密实
3、喷浆抹灰前所有架眼、孔洞、线盒、预留孔必须按要求封堵好,安装线盒等要保护好防止喷浆污染,所有工序完成后经验收合格方可抹灰
4、在抹灰前一天,用软管或胶皮管将填充墙面自上而下浇水湿润,抹灰前不得有明水
5、抹灰前应将四角规方,横线找平,立线吊直,弹出准线
(p三、工艺流程:w基层处理→吊直、找规矩、贴灰饼→墙面冲筋→喷浆(开关箱的背面钉网)→做护角抹底灰→抹罩面灰→养护1、基层处理:吊直,套方,打墩,墙面冲筋,抹完底层灰用抹板搓平带毛面
2、抹水泥砂浆面层:第二天用设计要求的抹灰干粉砂浆抹面层,厚度为5-8mm
操作时先将墙面湿润,然后用砂浆薄刮一遍使其与底层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光,为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,要按交底控制水灰比
3、墙身两侧地坪有高低差时(例如卫生间等)应在较低地坪一侧墙身内抹1:2水泥砂浆,室内砖墙阳角处均做1:2
5水泥砂浆20厚护角,做于洞口时抹过墙角各120mm
4、卫生间墙面应做搓毛处理交底人签名接受交底负责人签名交底时间年月日本表一式两份,班组自存一份,归档一份

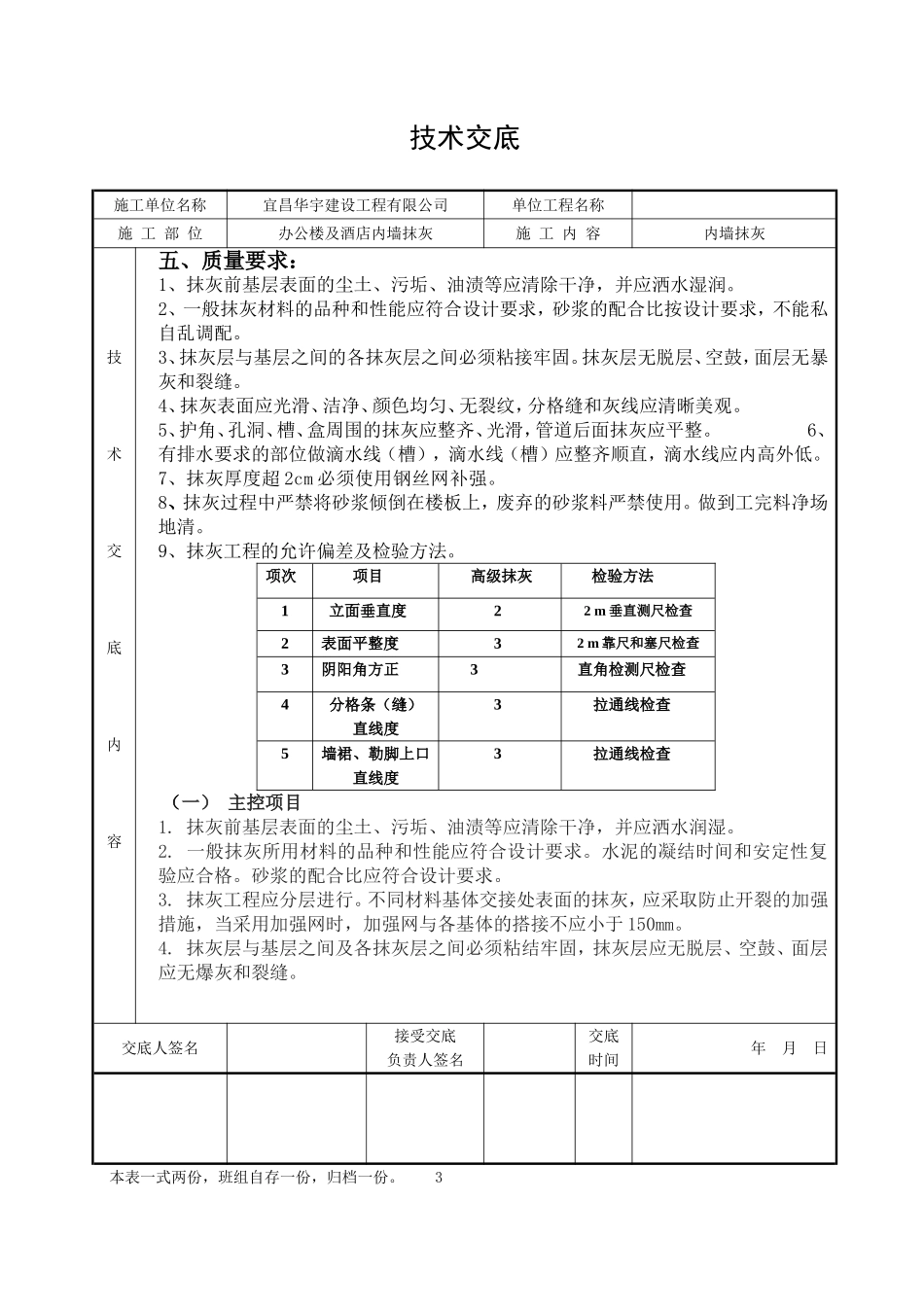

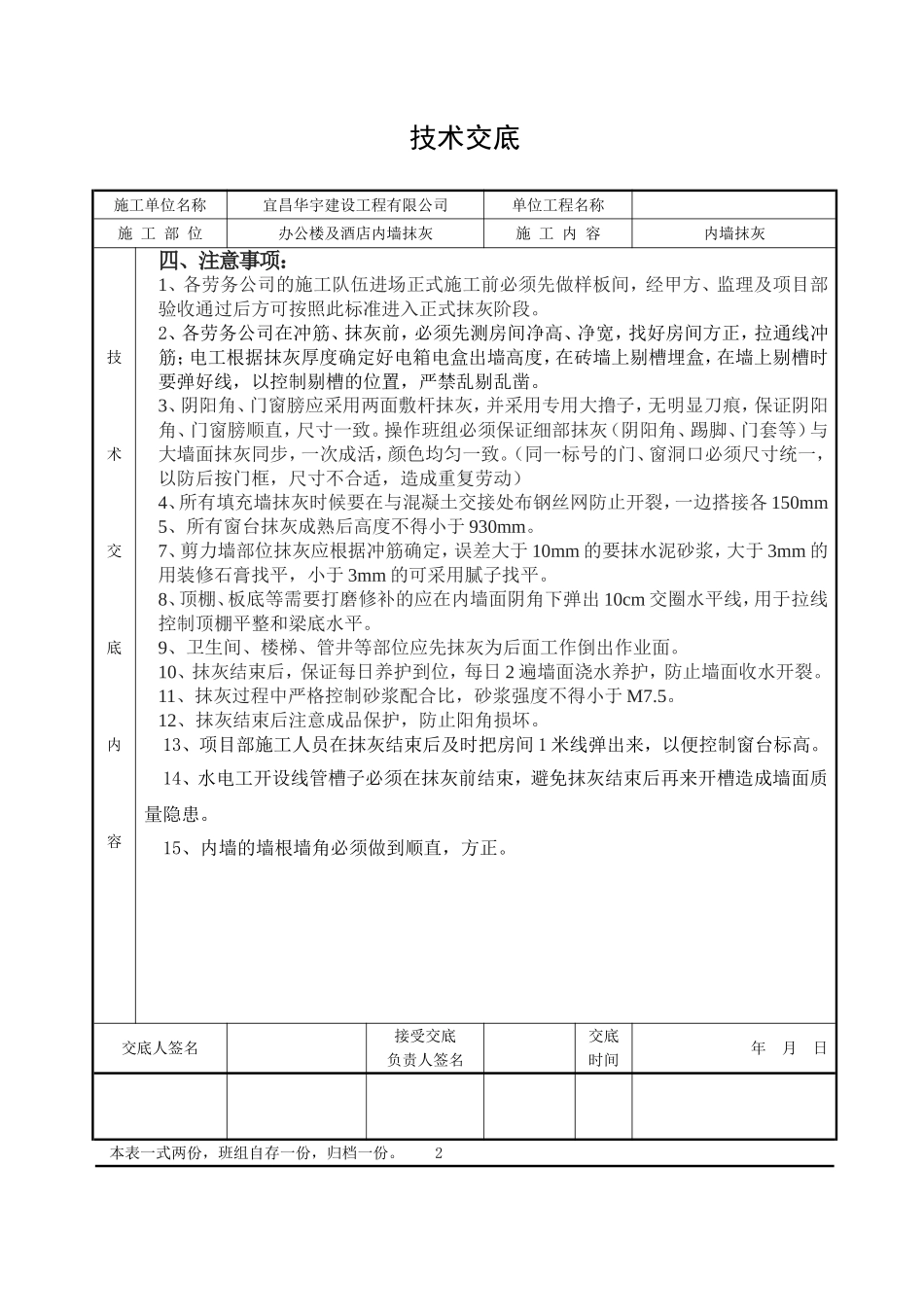

1技术交底施工单位名称宜昌华宇建设工程有限公司单位工程名称施工部位办公楼及酒店内墙抹灰施工内容内墙抹灰技术交底内容四、注意事项:1、
