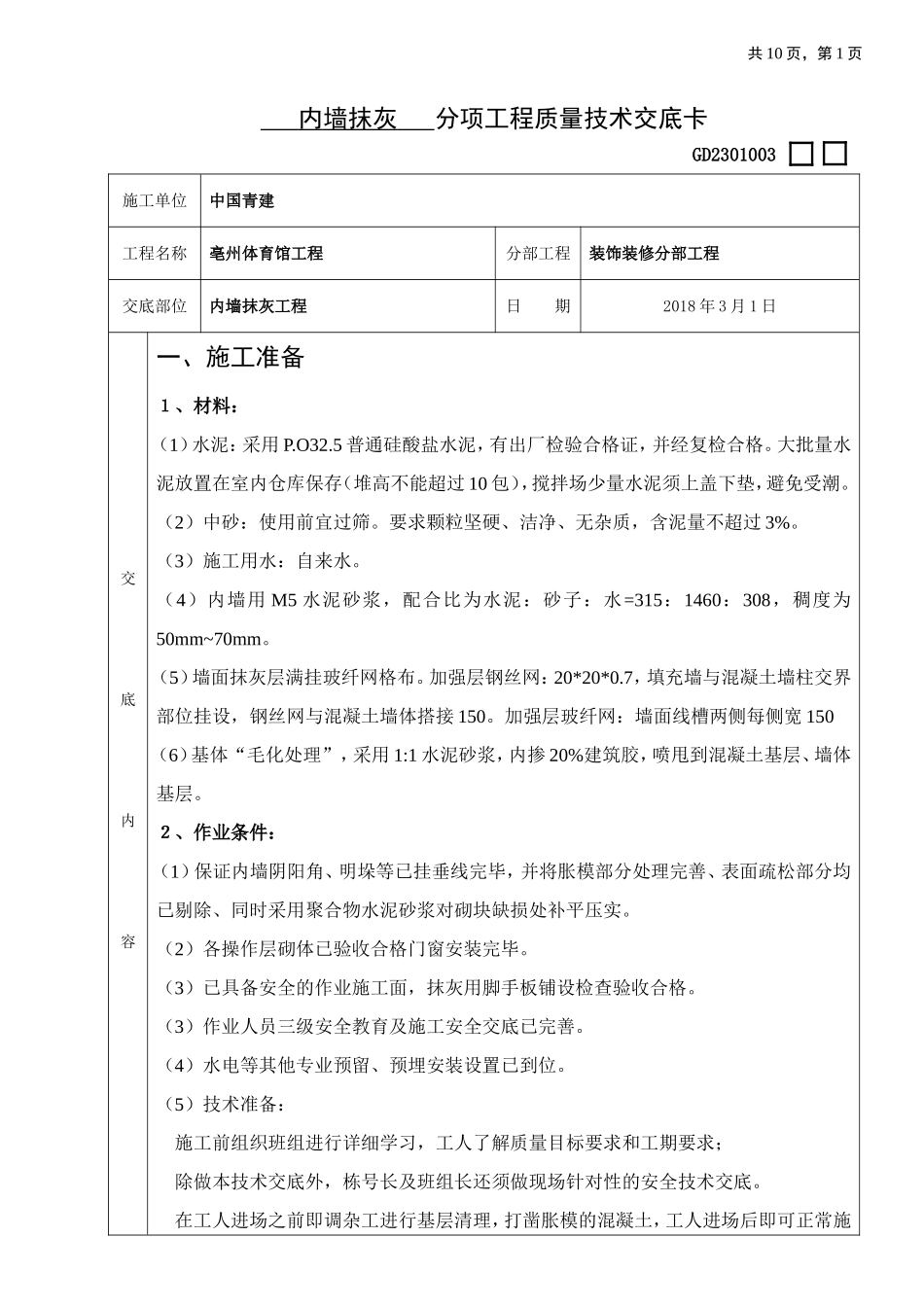

共10页,第1页内墙抹灰分项工程质量技术交底卡GD2301003施工单位中国青建工程名称亳州体育馆工程分部工程装饰装修分部工程交底部位内墙抹灰工程日期2018年3月1日交底内容一、施工准备1、材料:(1)水泥:采用P
5普通硅酸盐水泥,有出厂检验合格证,并经复检合格
大批量水泥放置在室内仓库保存(堆高不能超过10包),搅拌场少量水泥须上盖下垫,避免受潮
(2)中砂:使用前宜过筛
要求颗粒坚硬、洁净、无杂质,含泥量不超过3%
(3)施工用水:自来水
(4)内墙用M5水泥砂浆,配合比为水泥:砂子:水=315:1460:308,稠度为50mm~70mm
(5)墙面抹灰层满挂玻纤网格布
加强层钢丝网:20*20*0
7,填充墙与混凝土墙柱交界部位挂设,钢丝网与混凝土墙体搭接150
加强层玻纤网:墙面线槽两侧每侧宽150(6)基体“毛化处理”,采用1:1水泥砂浆,内掺20%建筑胶,喷甩到混凝土基层、墙体基层
2、作业条件:(1)保证内墙阴阳角、明垛等已挂垂线完毕,并将胀模部分处理完善、表面疏松部分均已剔除、同时采用聚合物水泥砂浆对砌块缺损处补平压实
(2)各操作层砌体已验收合格门窗安装完毕
(3)已具备安全的作业施工面,抹灰用脚手板铺设检查验收合格
(3)作业人员三级安全教育及施工安全交底已完善
(4)水电等其他专业预留、预埋安装设置已到位
(5)技术准备:施工前组织班组进行详细学习,工人了解质量目标要求和工期要求;除做本技术交底外,栋号长及班组长还须做现场针对性的安全技术交底
在工人进场之前即调杂工进行基层清理,打凿胀模的混凝土,工人进场后即可正常施共10页,第2页交底内容工

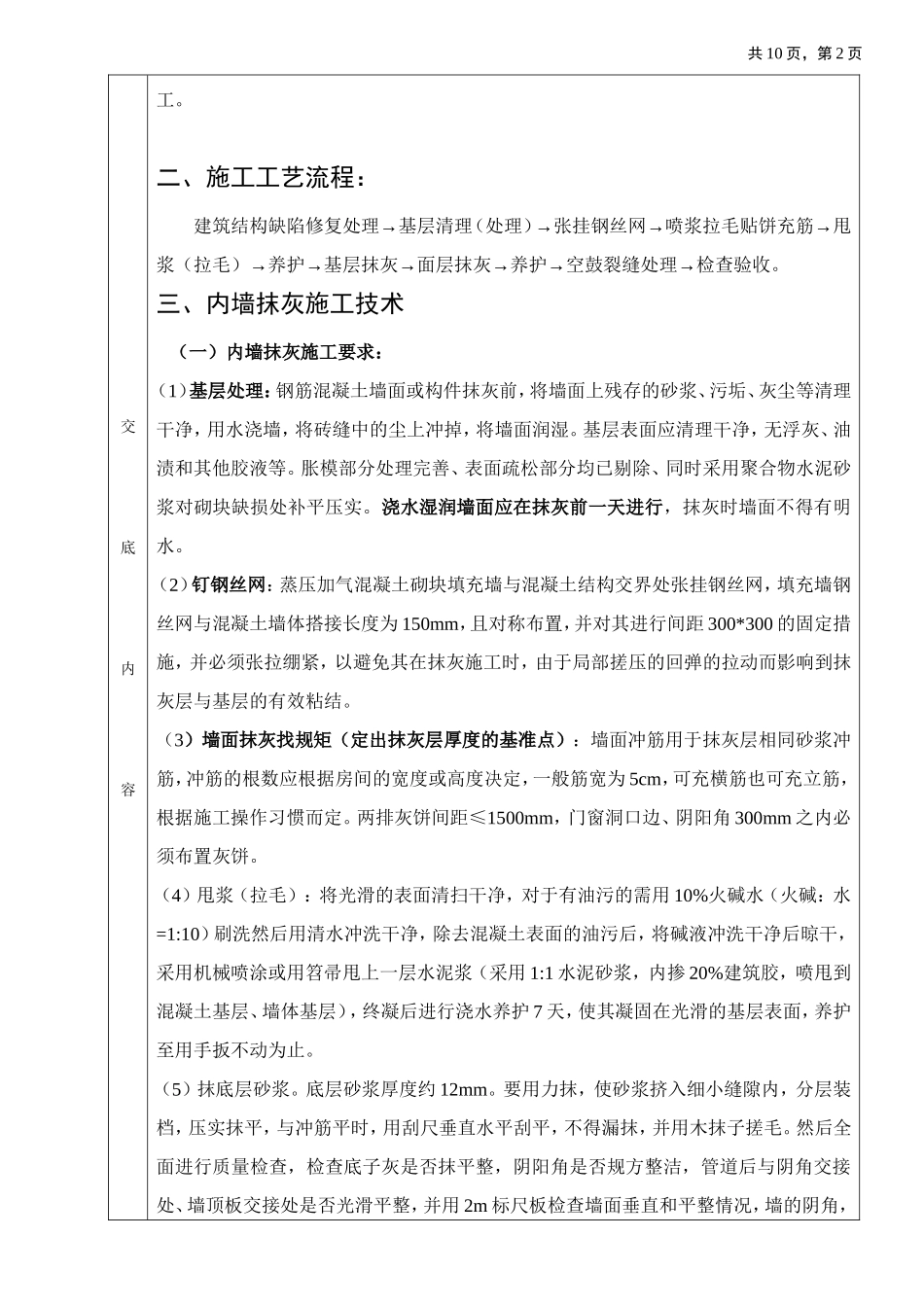

二、施工工艺流程:建筑结构缺陷修复处理→基层清理(处理)→张挂钢丝网→喷浆拉毛贴饼充筋→甩浆(拉毛)→养护→基层抹灰→面层抹灰→养护→空鼓裂缝处理→检查验收
三、内墙抹灰施工技术(一)内墙抹灰施工要求
