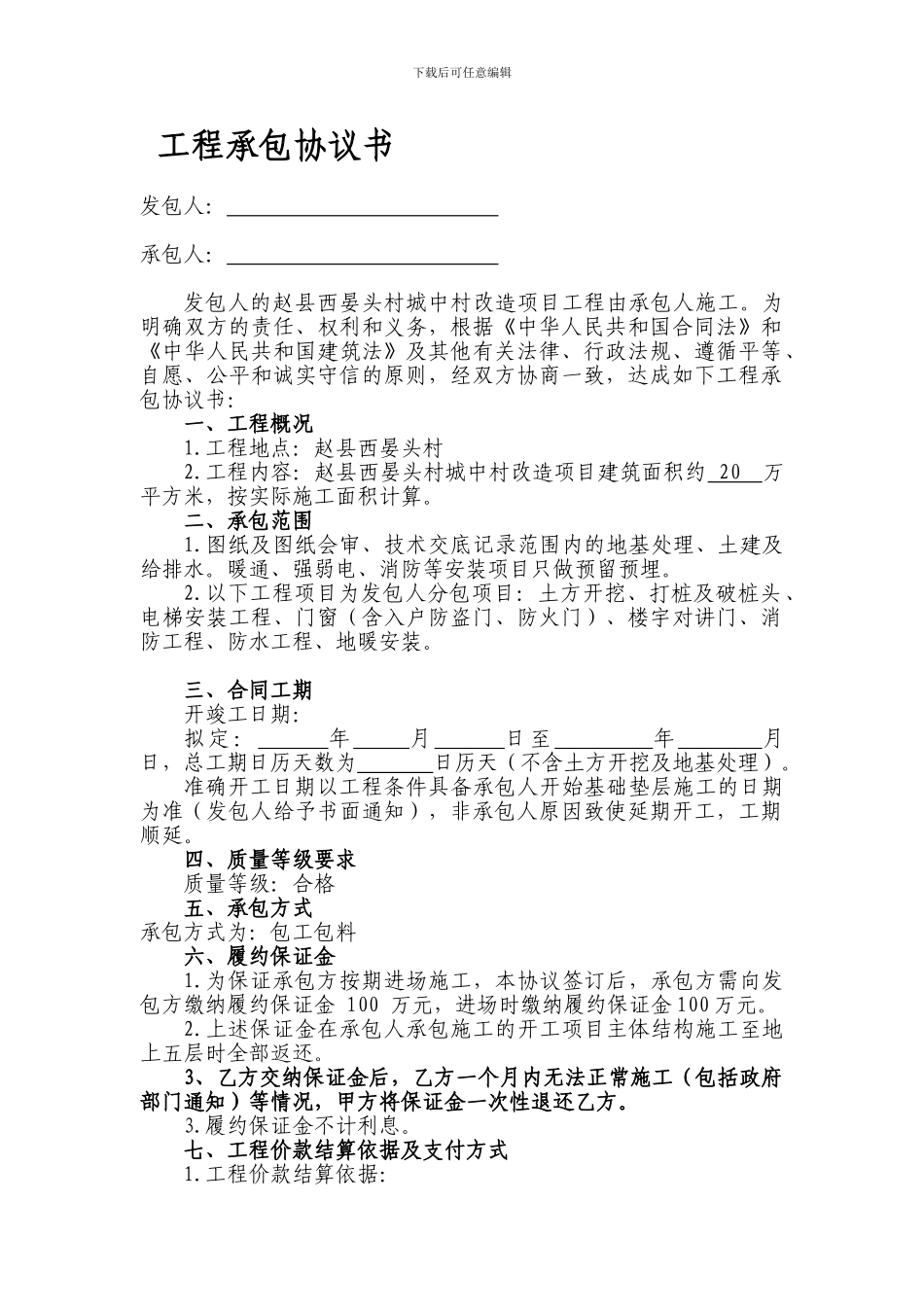

下载后可任意编辑 工程承包协议书发包人: 承包人: 发包人的赵县西晏头村城中村改造项目工程由承包人施工
为明确双方的责任、权利和义务,根据《中华人民共和国合同法》和《中华人民共和国建筑法》及其他有关法律、行政法规、遵循平等、自愿、公平和诚实守信的原则,经双方协商一致,达成如下工程承包协议书:一、工程概况1
工程地点:赵县西晏头村2
工程内容:赵县西晏头村城中村改造项目建筑面积约 20 万平方米,按实际施工面积计算
二、承包范围1
图纸及图纸会审、技术交底记录范围内的地基处理、土建及给排水
暖通、强弱电、消防等安装项目只做预留预埋
以下工程项目为发包人分包项目:土方开挖、打桩及破桩头、电梯安装工程、门窗(含入户防盗门、防火门)、楼宇对讲门、消防工程、防水工程、地暖安装
三、合同工期开竣工日期:拟定: 年 月 日至 年 月 日,总工期日历天数为 日历天(不含土方开挖及地基处理)
准确开工日期以工程条件具备承包人开始基础垫层施工的日期为准(发包人给予书面通知),非承包人原因致使延期开工,工期顺延
四、质量等级要求质量等级:合格五、承包方式承包方式为:包工包料六、履约保证金1
为保证承包方按期进场施工,本协议签订后,承包方需向发包方缴纳履约保证金 100 万元,进场时缴纳履约保证金 100 万元
上述保证金在承包人承包施工的开工项目主体结构施工至地上五层时全部返还
3、乙方交纳保证金后,乙方一个月内无法正常施工(包括政府部门通知)等情况,甲方将保证金一次性退还乙方
履约保证金不计利息
七、工程价款结算依据及支付方式1
工程价款结算依据:下载后可任意编辑1)工程计算以施工图纸、图纸会审记录、设计变更、工程洽谈、签证、甲方和监理单位审批的施工组织设计或施工方案(未实施的不予计入)为依据,计算方法执行河北 2024 系列定额,按二类工程取费
2)人工费根据政府政策性人工调整执
