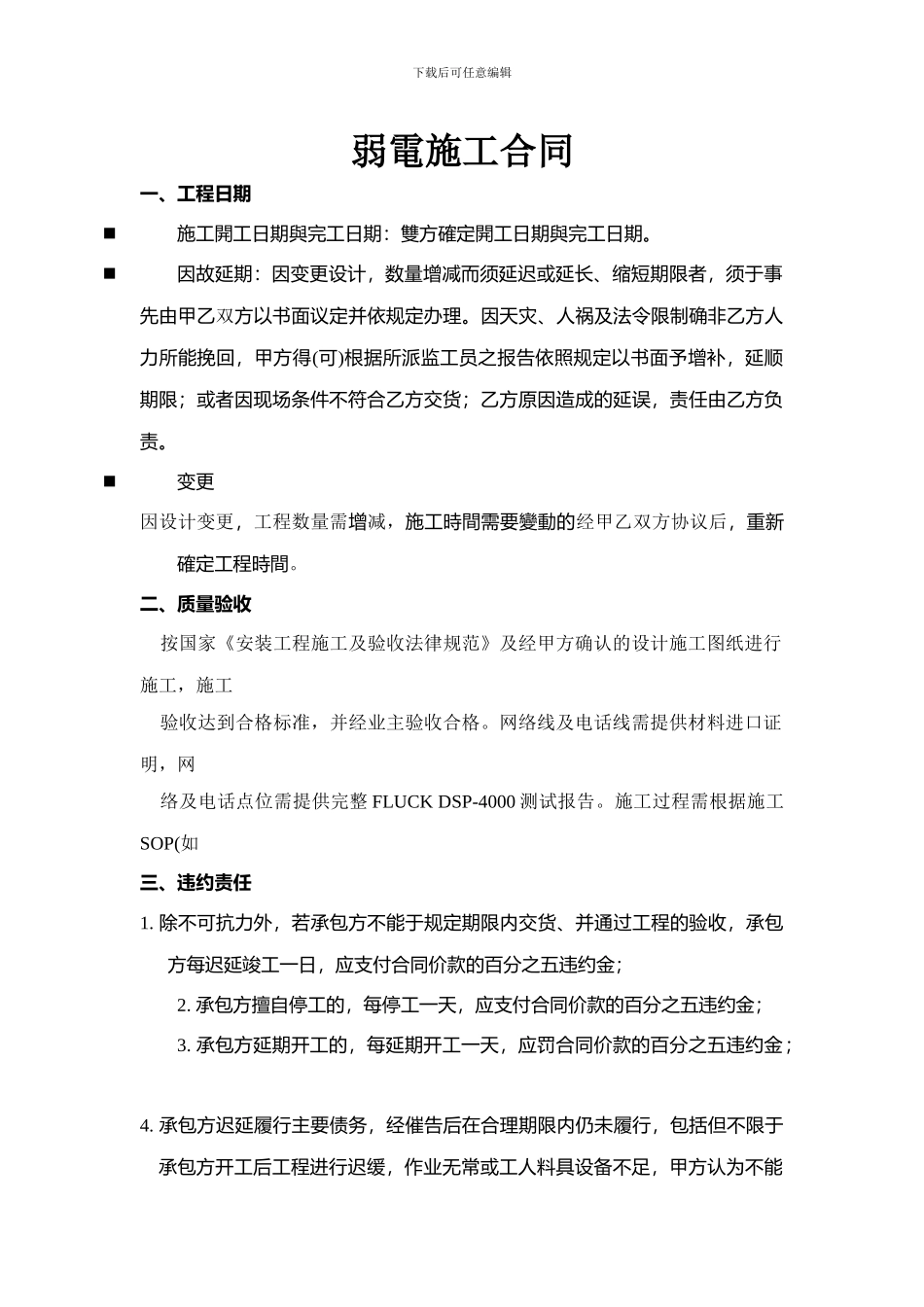

下载后可任意编辑弱電施工合同一、工程日期施工開工日期與完工日期:雙方確定開工日期與完工日期
因故延期:因变更设计,数量增减而须延迟或延长、缩短期限者,须于事先由甲乙双方以书面议定并依规定办理
因天灾、人祸及法令限制确非乙方人力所能挽回,甲方得(可)根据所派监工员之报告依照规定以书面予增补,延顺期限;或者因现场条件不符合乙方交货;乙方原因造成的延误,责任由乙方负责
变更因设计变更,工程数量需增减,施工時間需要變動的经甲乙双方协议后,重新確定工程時間
二、质量验收 按国家《安装工程施工及验收法律规范》及经甲方确认的设计施工图纸进行施工,施工 验收达到合格标准,并经业主验收合格
网络线及电话线需提供材料进口证明,网 络及电话点位需提供完整 FLUCK DSP-4000 测试报告
施工过程需根据施工SOP(如三、违约责任1
除不可抗力外,若承包方不能于规定期限内交货、并通过工程的验收,承包方每迟延竣工一日,应支付合同价款的百分之五违约金; 2
承包方擅自停工的,每停工一天,应支付合同价款的百分之五违约金; 3
承包方延期开工的,每延期开工一天,应罚合同价款的百分之五违约金; 4

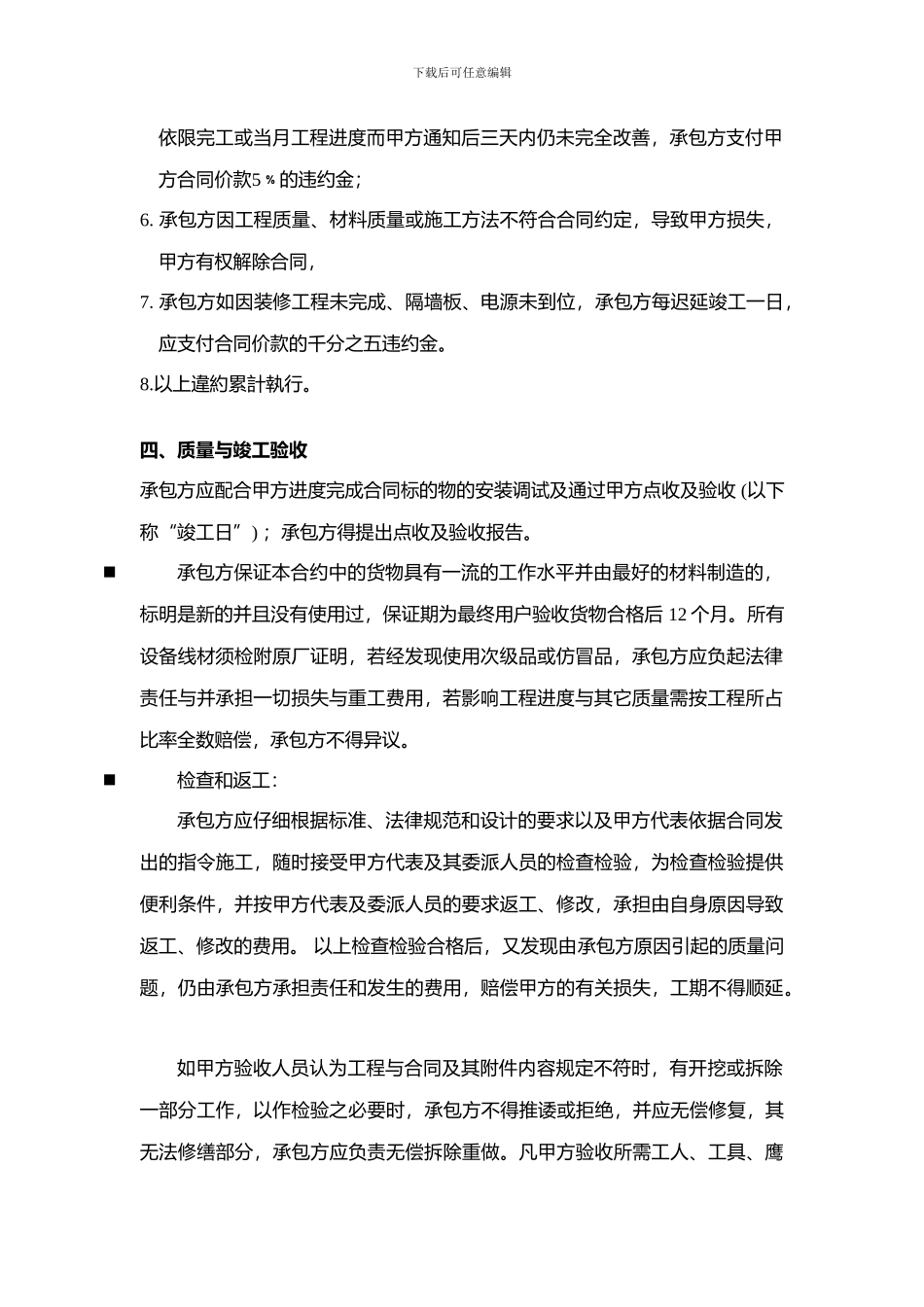

承包方迟延履行主要债务,经催告后在合理期限内仍未履行,包括但不限于承包方开工后工程进行迟缓,作业无常或工人料具设备不足,甲方认为不能下载后可任意编辑依限完工或当月工程进度而甲方通知后三天内仍未完全改善,承包方支付甲方合同价款5﹪的违约金; 6
承包方因工程质量、材料质量或施工方法不符合合同约定,导致甲方损失,甲方有权解除合同, 7
承包方如因装修工程未完成、隔墙板、电源未到位,承包方每迟延竣工一日,应支付合同价款的千分之五违约金
以上違約累計執行
四、质量与竣工验收承包方应配合甲方进度完成合同标的物的安装调试及通过甲方点收及验收 (以下称“竣工日”) ;承包方得提出点收及验收报告
