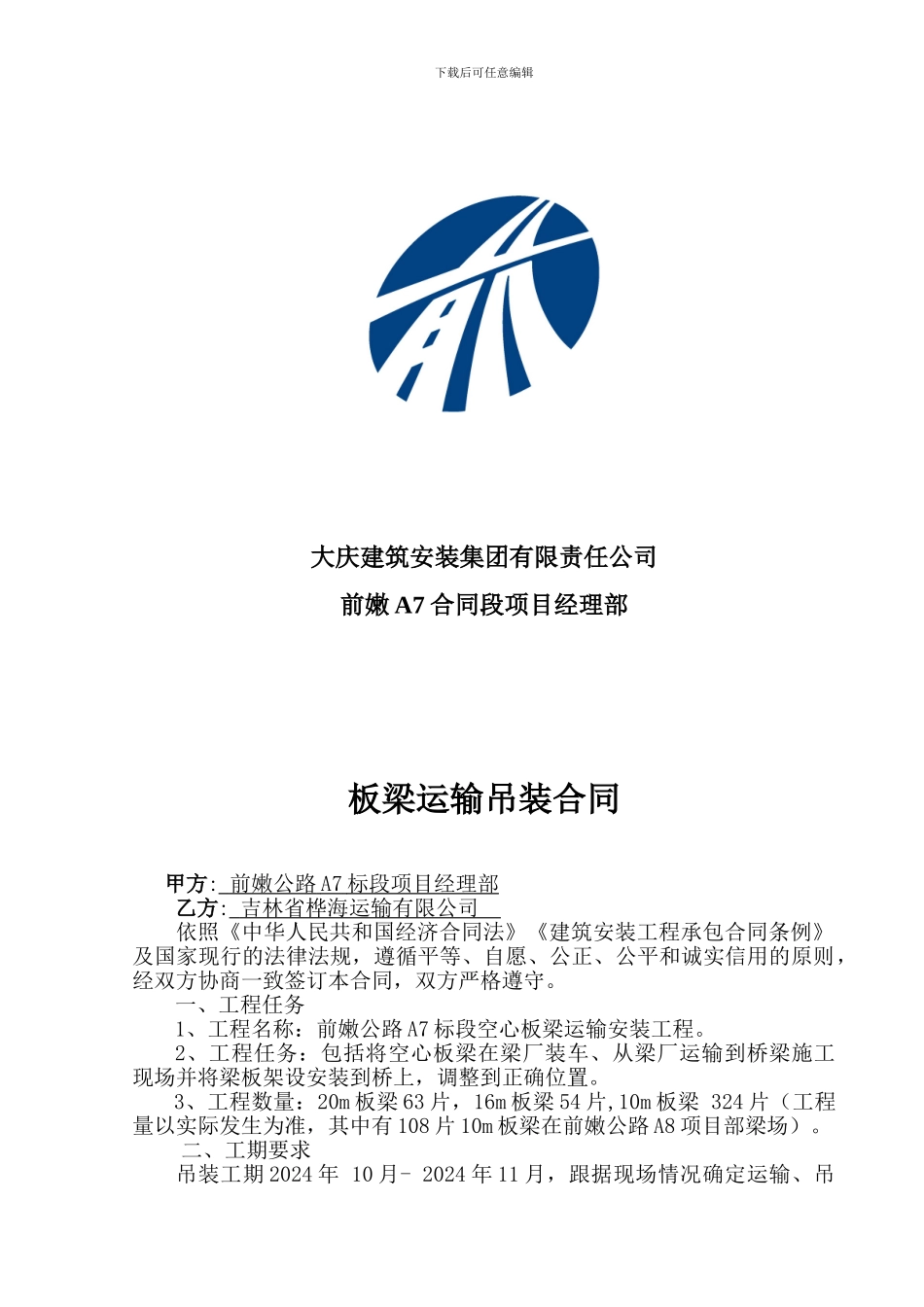

下载后可任意编辑前锋农场至嫩江公路伊春至嫩江段工程建设项目板梁运输吊装合同下载后可任意编辑大庆建筑安装集团有限责任公司前嫩 A7 合同段项目经理部板梁运输吊装合同 甲方: 前嫩公路 A7 标段项目经理部 乙方: 吉林省桦海运输有限公司 依照《中华人民共和国经济合同法》《建筑安装工程承包合同条例》及国家现行的法律法规,遵循平等、自愿、公正、公平和诚实信用的原则,经双方协商一致签订本合同,双方严格遵守
一、工程任务1、工程名称:前嫩公路 A7 标段空心板梁运输安装工程
2、工程任务:包括将空心板梁在梁厂装车、从梁厂运输到桥梁施工现场并将梁板架设安装到桥上,调整到正确位置
3、工程数量:20m 板梁 63 片,16m 板梁 54 片,10m 板梁 324 片(工程量以实际发生为准,其中有 108 片 10m 板梁在前嫩公路 A8 项目部梁场)
二、工期要求吊装工期 2024 年 10 月- 2024 年 11 月,跟据现场情况确定运输、吊下载后可任意编辑装的具体时间,总计分两次完成施工

三、工程造价经甲乙双方协商:板梁运输、吊装单价为 20m 板梁 元/片,16m板梁 元/片,10m 板梁 元/片,运输、吊装总价为 200000
四、工程款拨付待工程完成后甲方验收合格后,按乙方实际完成量支付工程款
单价包含管理费、人工费、设备费(包含吊车费用、运梁挂车费用)、材料费(消耗性材料如燃油)、安全投入及施工费、车辆使用费(包含车辆过路费、罚款等费用)及运输安装的其它一切费用
付款期限:所有空心板梁架设安装完成并达到合格标准后 15 日内支付全部工程款
五、双方责任1、甲方预制桥梁的几何尺寸不符合标准要求而导致梁无法就位时,由甲方负责处理解决
2、在吊装施工前,甲方保证桥台和桥梁的混凝土强度达到吊装强度要求
3、甲方负责施工现场运输、安装道路的碾压、平整工作,保证乙方运输安装
