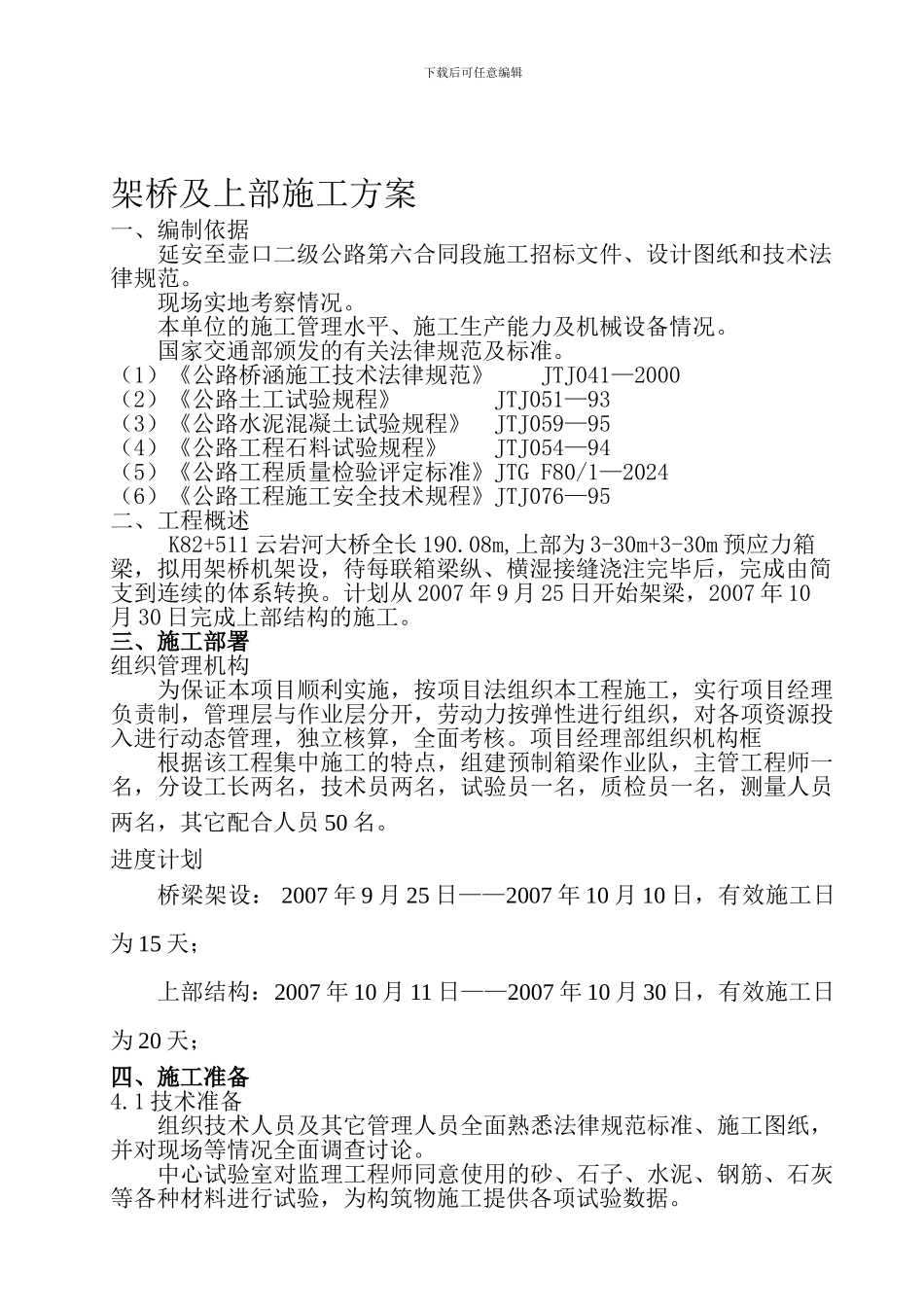

下载后可任意编辑架桥及上部施工方案一、编制依据 延安至壶口二级公路第六合同段施工招标文件、设计图纸和技术法律规范
现场实地考察情况
本单位的施工管理水平、施工生产能力及机械设备情况
国家交通部颁发的有关法律规范及标准

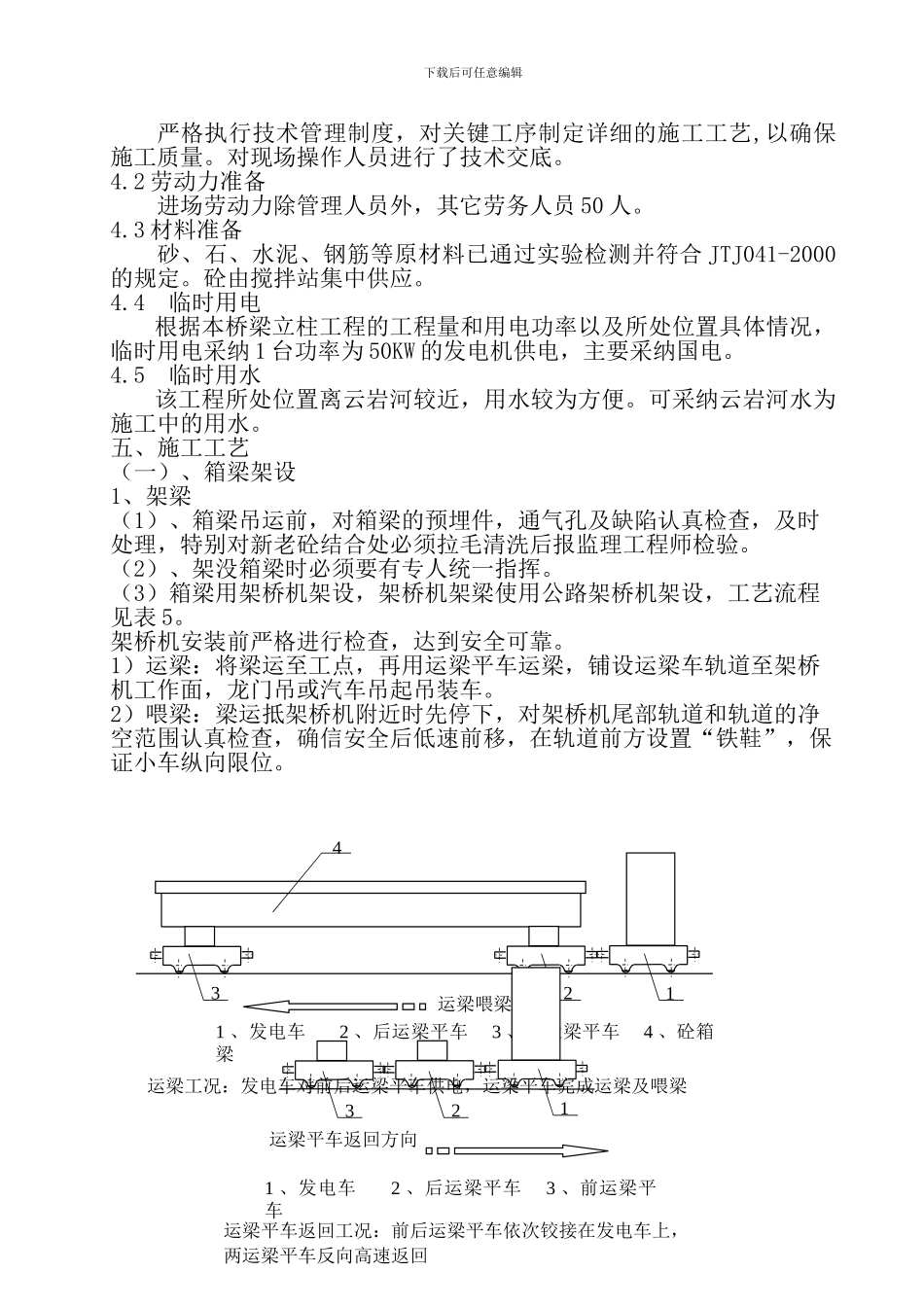

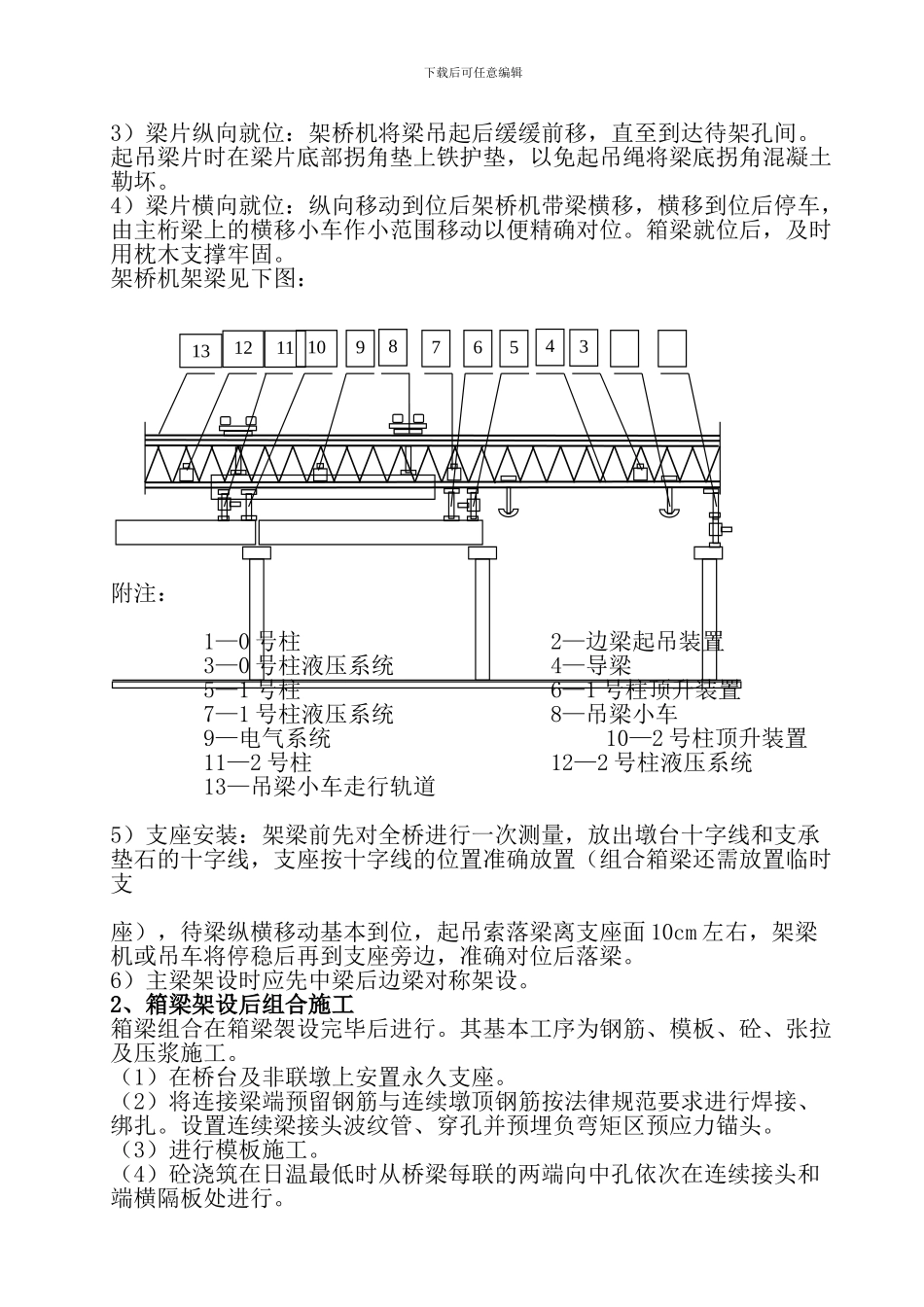

(1)《公路桥涵施工技术法律规范》 JTJ041—2000(2)《公路土工试验规程》 JTJ051—93(3)《公路水泥混凝土试验规程》 JTJ059—95(4)《公路工程石料试验规程》 JTJ054—94(5)《公路工程质量检验评定标准》JTG F80/1—2024(6)《公路工程施工安全技术规程》JTJ076—95二、工程概述 K82+511 云岩河大桥全长 190
08m,上部为 3-30m+3-30m 预应力箱梁,拟用架桥机架设,待每联箱梁纵、横湿接缝浇注完毕后,完成由简支到连续的体系转换
计划从 2007 年 9 月 25 日开始架梁,2007 年 10月 30 日完成上部结构的施工
三、施工部署组织管理机构为保证本项目顺利实施,按项目法组织本工程施工,实行项目经理负责制,管理层与作业层分开,劳动力按弹性进行组织,对各项资源投入进行动态管理,独立核算,全面考核
项目经理部组织机构框根据该工程集中施工的特点,组建预制箱梁作业队,主管工程师一名,分设工长两名,技术员两名,试验员一名,质检员一名,测量人员两名,其它配合人员 50 名
进度计划桥梁架设: 2007 年 9 月 25 日——2007 年 10 月 10 日,有效施工日为 15 天; 上部结构:2007 年 10 月 11 日——2007 年 10 月 30 日,有效施工日为 20 天; 四、施工准备4
1 技术准备组织技术人员及其它管理人员全面熟悉法律规范标准、施工图纸,并对现场等情况全面调查讨论
中心试验室对监理工程师同意使用的砂、石子、水泥、钢筋、石灰等各种材料进行试验,为构筑物施工
