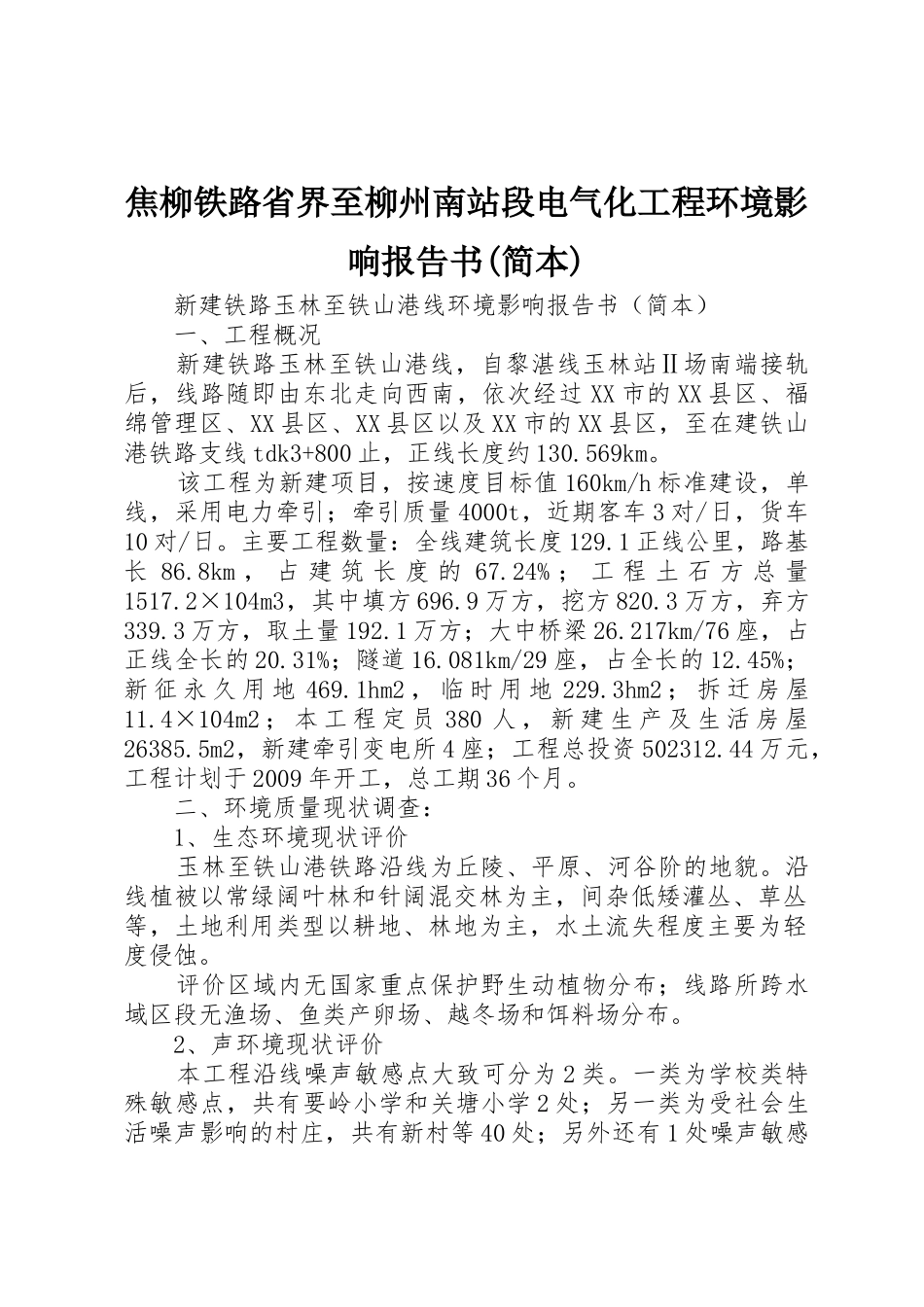

焦柳铁路省界至柳州南站段电气化工程环境影响报告书(简本) 新建铁路玉林至铁山港线环境影响报告书(简本) 一、工程概况 新建铁路玉林至铁山港线,自黎湛线玉林站Ⅱ场南端接轨后,线路随即由东北走向西南,依次经过 XX 市的 XX 县区、福绵管理区、XX 县区、XX 县区以及 XX 市的 XX 县区,至在建铁山港铁路支线 tdk3+800 止,正线长度约 130
该工程为新建项目,按速度目标值 160km/h 标准建设,单线,采用电力牵引;牵引质量 4000t,近期客车 3 对/日,货车10 对/日
主要工程数量:全线建筑长度 129
1 正线公里,路基长 86
8km , 占 建 筑 长 度 的 67
24% ; 工 程 土 石 方 总 量1517
2×104m3,其中填方 696
9 万方,挖方 820
3 万方,弃方339
3 万方,取土量 192
1 万方;大中桥梁 26
217km/76 座,占正线全长的 20
31%;隧道 16
081km/29 座,占全长的 12
45%;新 征 永 久 用 地 469
1hm2 , 临 时 用 地 229
3hm2 ; 拆 迁 房 屋11
4×104m2 ; 本 工 程 定 员 380 人 , 新 建 生 产 及 生 活 房 屋26385
5m2,新建牵引变电所 4 座;工程总投资 502312
44 万元,工程计划于 2009 年开工,总工期 36 个月
二、环境质量现状调查: 1、生态环境现状评价 玉林至铁山港铁路沿线为丘陵、平原、河谷阶的地貌
沿线植被以常绿阔叶林和针阔混交林为主,间杂低矮灌丛、草丛等,土地利用类型以耕地、林地为主,水土流失程度主要为轻度侵蚀
评价区域内无国家重点保护野生动植物分布;线路所跨水域区段无渔场、鱼类产卵场、越冬场和饵料场分布
2、声环境现状评价 本工程沿线噪声敏感点大致可分为 2
