运输下山临时绞车安装及使用措施× × ×公司 × × ×煤矿二 0 一五年一月十二日绞车安装及使用措施一、说明:运输下山的提升绞车因电控部分失灵和出现机械故障,需要进行大修,暂时无法使用
在此期间,为了维持井下的正常生产,经矿部研究决定,在运输下山绞车房和1305 片盘车场上部临时安设JD-1
6 型调度绞车,提放生产材料、机电设备等,特此制定小绞车安装及使用措施
二、绞车的装配与拆卸1、 装配绞车前必须熟悉绞车结构,防止错装漏装
2、 装配绞车时,按以下顺序进行:1)、所有零件应清洗干净,严防铁屑等脏物带入
2)、左右中心架的中心高偏差不得大于0
3)、第一轴承和定位零件,应装到规定位置上,轴承宜用热装不得硬打硬砸,在各轴承和齿轮内腔填入1/2 ~1/3 容积的钙基润滑脂
4)、大内齿轮与卷筒之间保持0
5 毫米间隙,可通过改变调整垫的长度来实现
挡盘与滑圈亦应保证1~2 毫米的间隙,如间隙越出此范围,可通过加纸垫的办法进行调整
5)、石棉刹车带铆接后应紧贴,铆钉埋入刹车带内1
5 ~2 毫米,刹车石棉带与刹车毂应紧密接触
6)、卷筒上各固定螺钉和油堵不得超出外表面
3、 拆卸按以上相反顺序进行
三、绞车的安装及试运转1、 根据现场条件具体确定绞车的安装位置、牵引方向及阻车器的安装位置和标准;绞车安装完成后, 由机电运输科进行现场验收,验收合格后方可投入使用
2、 安装小绞车的巷道和硐室应满足绞车安装和司机操作空间的要求,附近无妨碍司机操作、影响绞车运行的设备、设施等
3、 绞车最突出部位与最近轨道间的距离保持在0
4 米以上的安全距离,另一侧距离墙壁或棚腿应保持在0
2 米以上距离
4、 绞车底座的安装要求:1)、运输下山上部绞车采用混泥土基础固定(水泥基础不准低于轨面),水泥底座打在巷道的底板上,严禁打在浮煤矸上,且深度不得小于0

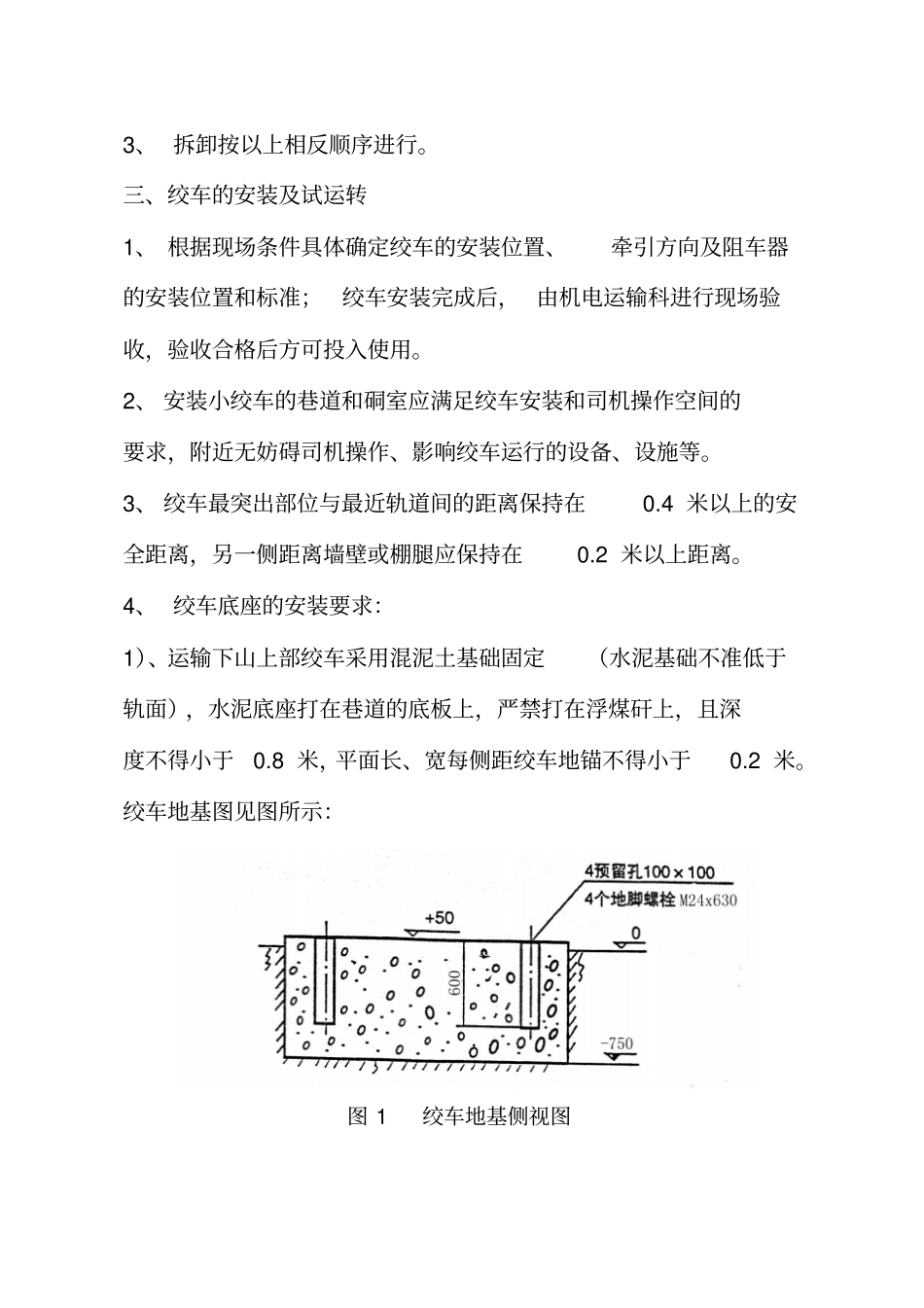

8 米,平面长、
