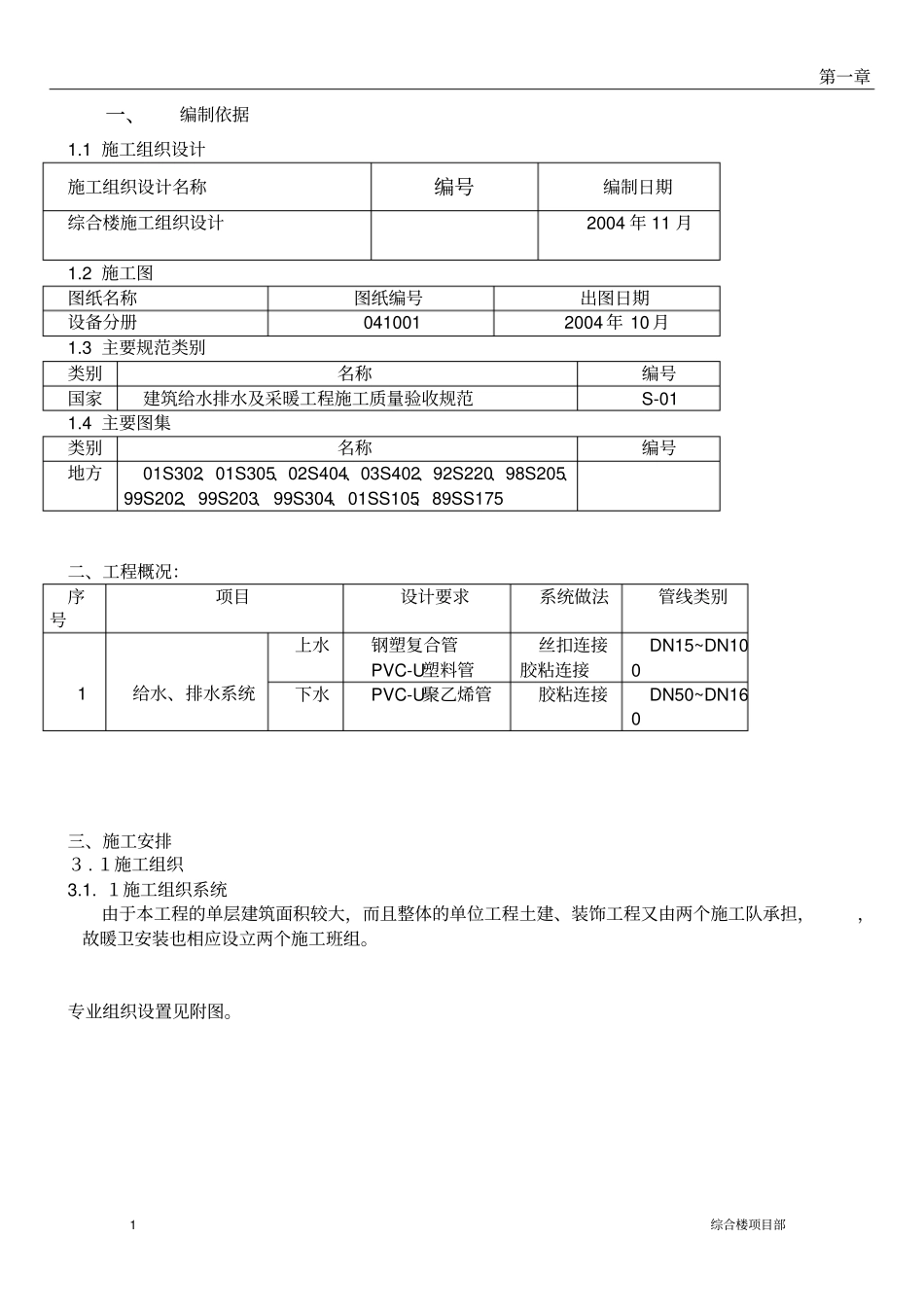

第一章1 综合楼项目部一、编制依据1
1 施工组织设计施工组织设计名称编号编制日期综合楼施工组织设计2004 年 11 月1
2 施工图图纸名称图纸编号出图日期设备分册0410012004 年 10 月1
3 主要规范类别类别名称编号国家建筑给水排水及采暖工程施工质量验收规范S-011
4 主要图集类别名称编号地方01S302、01S305、02S404、03S402、92S220、98S205、99S202、99S203、99S304、01SS105、89SS175二、工程概况:序号项目设计要求系统做法管线类别1给水、排水系统上水钢塑复合管PVC-U塑料管丝扣连接胶粘连接DN15~DN100下水PVC-U聚乙烯管胶粘连接DN50~DN160三、施工安排3
1施工组织3
1施工组织系统由于本工程的单层建筑面积较大,而且整体的单位工程土建、装饰工程又由两个施工队承担,,故暖卫安装也相应设立两个施工班组
专业组织设置见附图

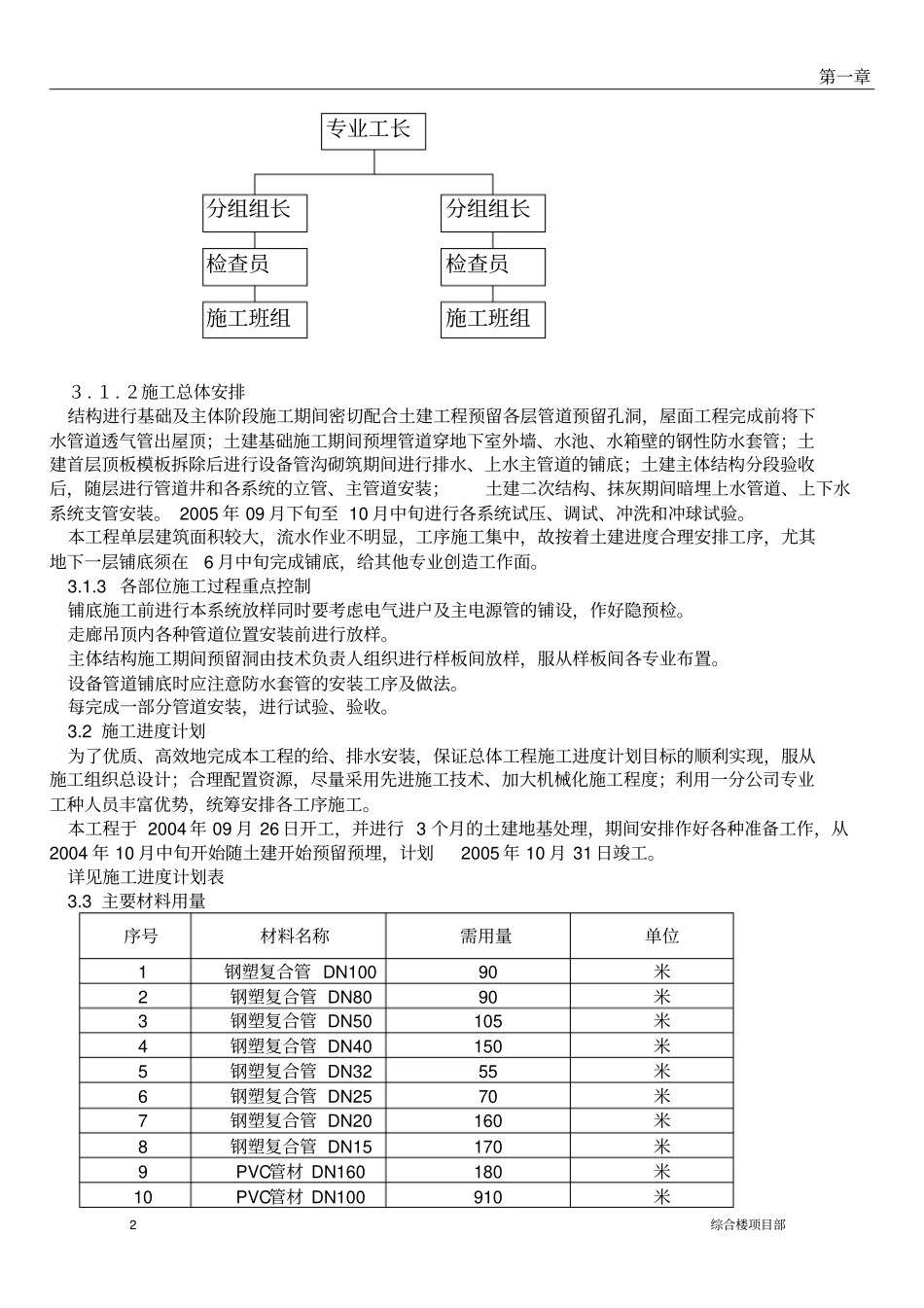

第一章2 综合楼项目部分组组长检查员施工班组施工班组检查员分组组长专业工长3
2施工总体安排结构进行基础及主体阶段施工期间密切配合土建工程预留各层管道预留孔洞,屋面工程完成前将下水管道透气管出屋顶;土建基础施工期间预埋管道穿地下室外墙、水池、水箱壁的钢性防水套管;土建首层顶板模板拆除后进行设备管沟砌筑期间进行排水、上水主管道的铺底;土建主体结构分段验收后,随层进行管道井和各系统的立管、主管道安装;土建二次结构、抹灰期间暗埋上水管道、上下水系统支管安装

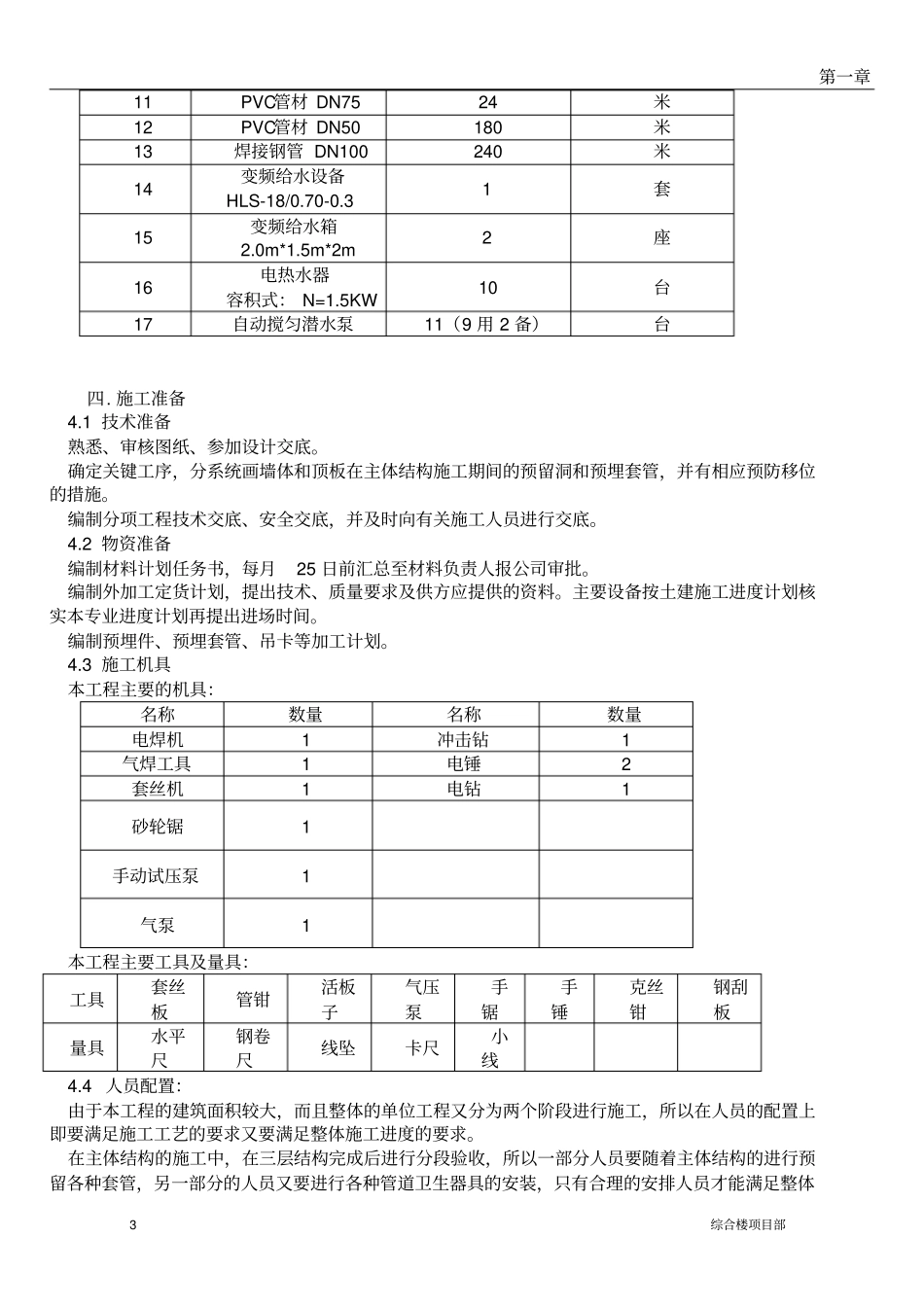

2005 年 09 月下旬至 10 月中旬进行各系统试压、调试、冲洗和冲球试验
本工程单层建筑面积较大,流水作业不明显,工序施工集中,故按着土建进度合理安排工序,尤其地下一层铺底须在6 月中旬完成铺底,给其他专业创造工作面
3 各部位施工过程重点控制铺底施工前进行本系统放样同时要考虑
