仅供参考 [整理 ] 第 1 页 共 4 页安全管理文书综采工作面初采初放防治水的安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 4 页综采工作面初采初放防治水的安全技术措施一、工作面水文地质情况:1、L3315 工作面西边是L 3115 工作面采空区留设15 米区段保护煤柱,采空区有积水 4200m3,截止 7 月 25 日采空区水已放完, 现 3-22钻孔涌水量 3m3/h,工作面采过钻孔时卸掉阀门
2、L3315工作面顶部为L 3314 工作面和L 3114 工作面采空区,L3114 采空区水通过 3-11、3-12 号钻孔涌入L 3314工作面采空区,L3315工作面初采初放时顶板初次垮落, L3314 工作面采空区部分积水涌入L3315 工作面,影响工作面回采
3、地表潜水层: L3315 工作面顶板垮落裂隙带和地表潜水层连通,预计顶板初次垮落时有涌水,涌水最大60m3/h, 4 小时以后涌水稳定并开始减少, 8 小时以后涌水减少到20m3/h
二、防治水措施 : 1、工作面开采前,必须在工作面风、机两巷建立完善的疏排水系统,排水系统使用的水泵、 水管、闸阀、排水用的配电设备和疏电线路,必须经常检查和维护,保证排水系统能够正常运转
2、根据水文地质情况,在工作面开采前必须在机巷迎头准备一台22Kw和一台 55Kw的水泵,并处于完好状态,以备排水,一台和注氮管接通,一台和排水管接通
另备用一台55Kw水泵,备用水泵吸水管、底阀、连接软管、接头齐全,并准备好备用水泵电源,紧急时备用水泵与排水管路接通
供水管作为备用排水管,用5
5Kw 潜水泵排水
工作面开采前所有排水设施必须接通,做抽水试验,队上做好试验记录,并向矿调度室汇报
水泵正常排水后工作面方可开采

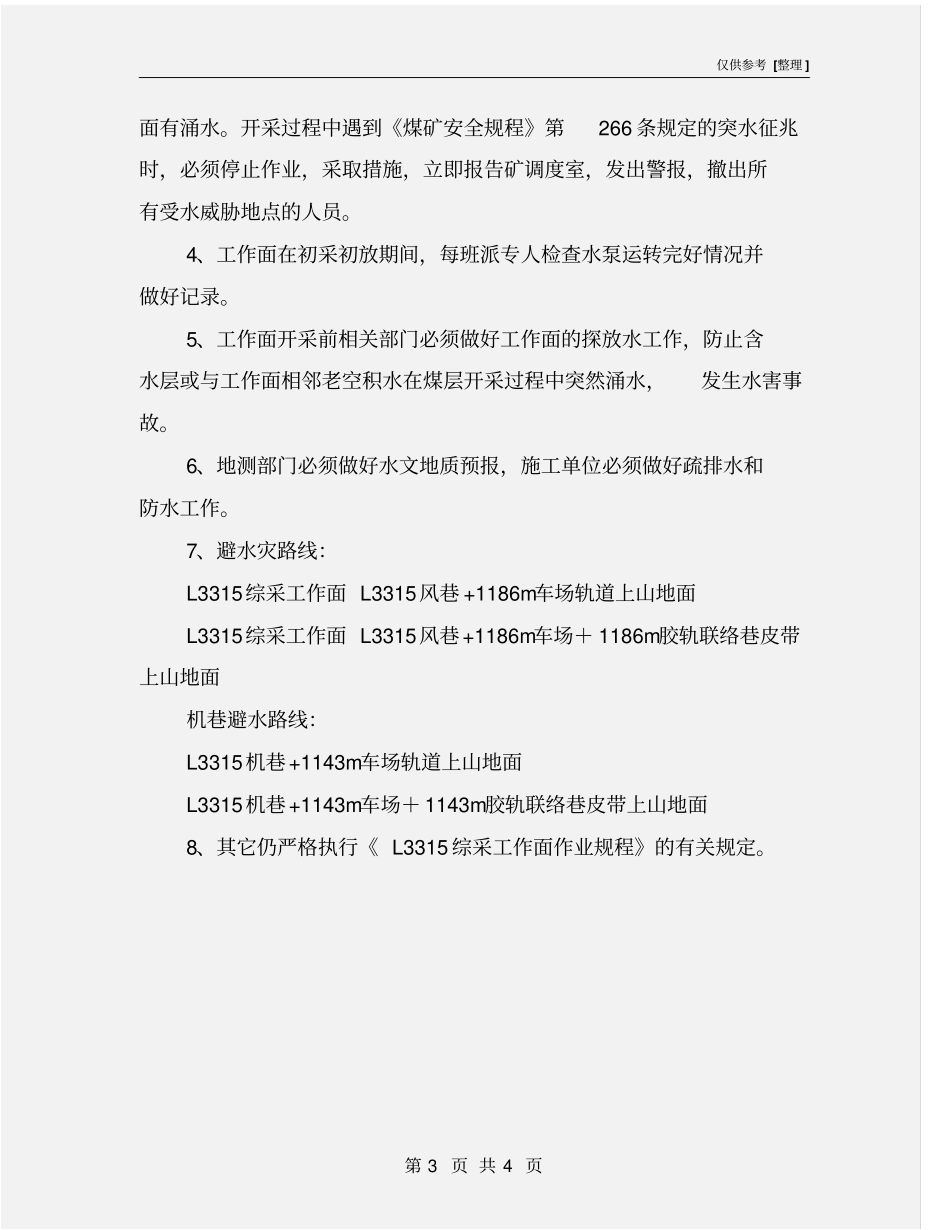

3、预计L 3315
