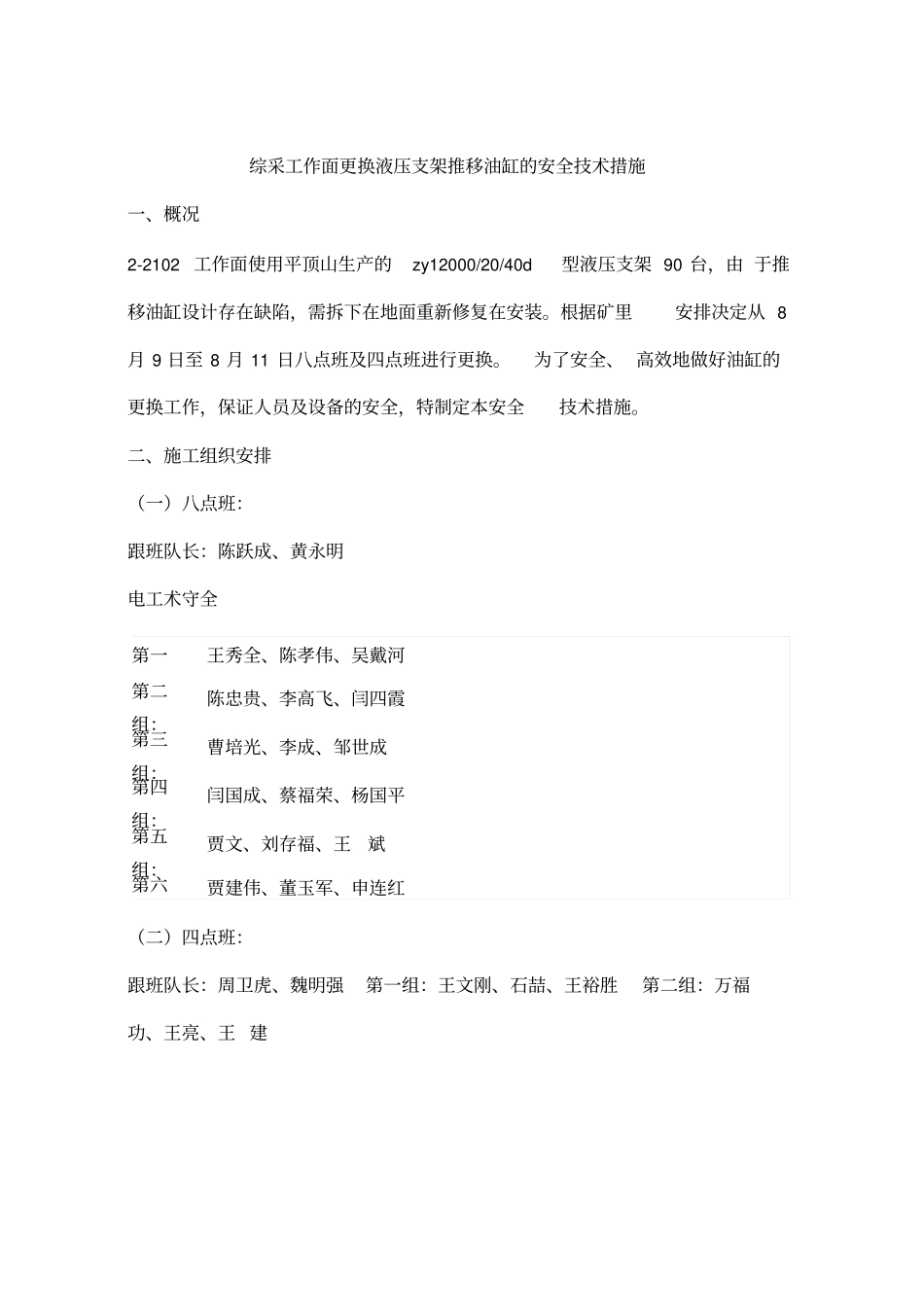

综采工作面更换液压支架推移油缸的安全技术措施一、概况2-2102 工作面使用平顶山生产的zy12000/20/40d 型液压支架 90 台,由 于推移油缸设计存在缺陷,需拆下在地面重新修复在安装
根据矿里安排决定从 8月 9 日至 8 月 11 日八点班及四点班进行更换
为了安全、 高效地做好油缸的更换工作,保证人员及设备的安全,特制定本安全技术措施

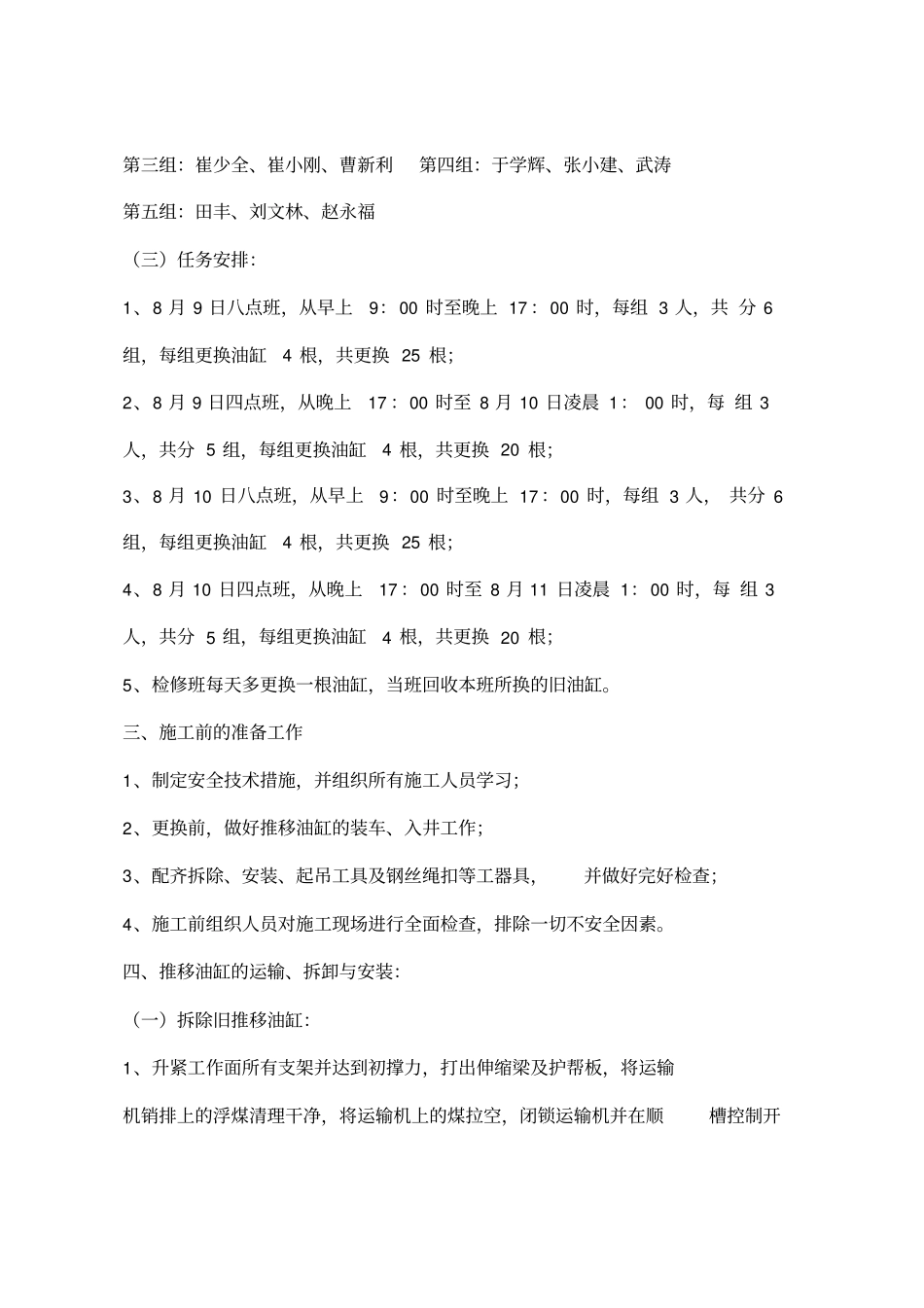

二、施工组织安排(一)八点班:跟班队长:陈跃成、黄永明电工术守全第一王秀全、陈孝伟、吴戴河第二组:陈忠贵、李高飞、闫四霞第三组:曹培光、李成、邹世成第四组:闫国成、蔡福荣、杨国平第五组:贾文、刘存福、王斌第六贾建伟、董玉军、申连红(二)四点班:跟班队长:周卫虎、魏明强第一组:王文刚、石喆、王裕胜第二组:万福功、王亮、王 建第三组:崔少全、崔小刚、曹新利第四组:于学辉、张小建、武涛第五组:田丰、刘文林、赵永福(三)任务安排:1、8 月 9 日八点班,从早上9:00 时至晚上 17 :00 时,每组 3 人,共 分 6 组,每组更换油缸4 根,共更换 25 根;2、8 月 9 日四点班,从晚上17 :00 时至 8 月 10 日凌晨 1: 00 时,每 组 3 人,共分 5 组,每组更换油缸4 根,共更换 20 根;3、8 月 10 日八点班,从早上9:00 时至晚上 17 :00 时,每组 3 人, 共分 6 组,每组更换油缸4 根,共更换 25 根;4、8 月 10 日四点班,从晚上17 :00 时至 8 月 11 日凌晨 1:00 时,每 组 3 人,共分 5 组,每组更换油缸4 根,共更换 20 根;5、检修班每天多更换一根油缸,当班回收本班所换的旧油缸

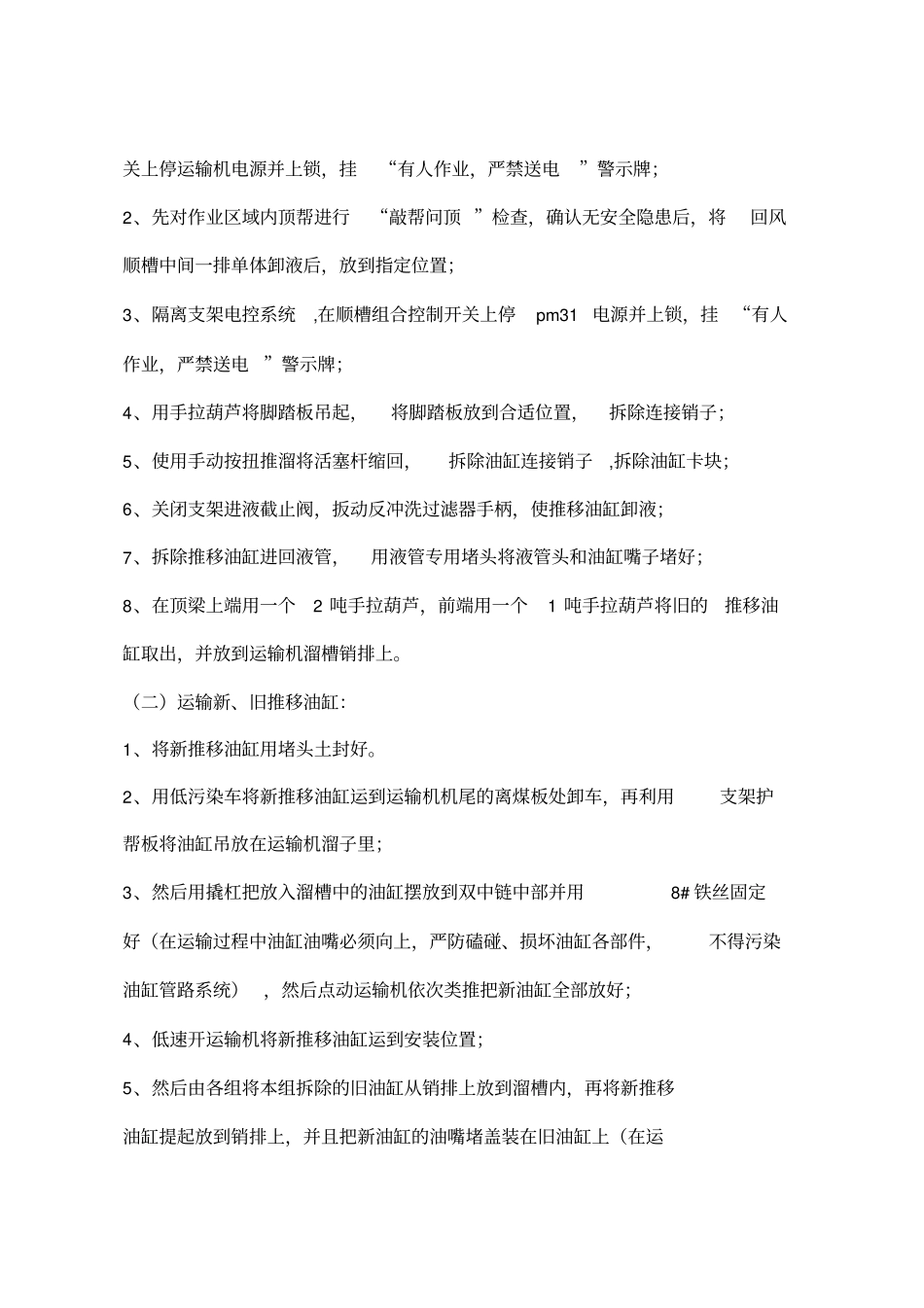

三、施工前的准备工作1、制定安全技术措施,并组织所有施工人员学习;2、更换前,做好推移油缸的装车、入井工作;3、配齐拆除、安装、起吊工具及钢丝绳扣等工器具,并做好完好检查
