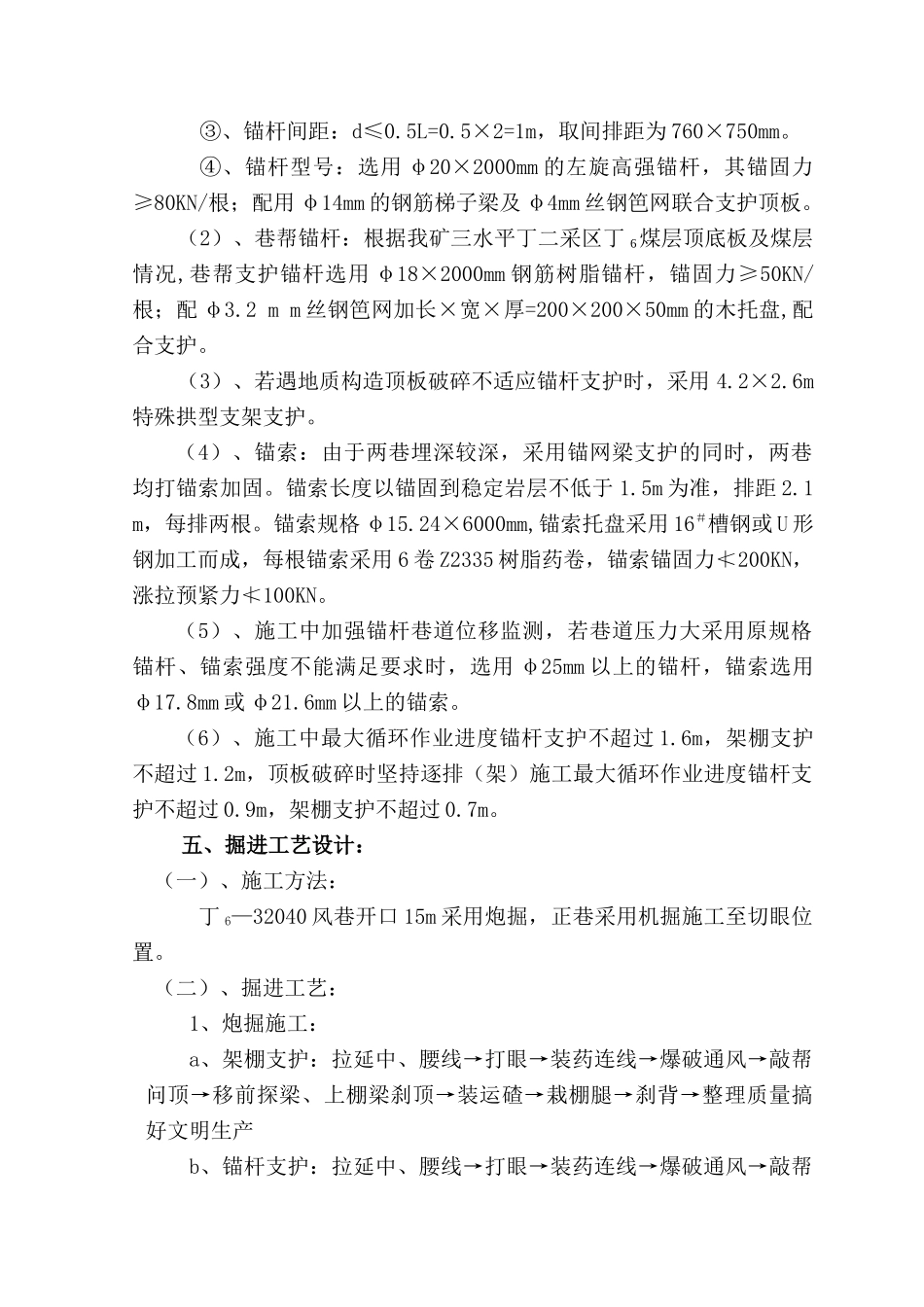

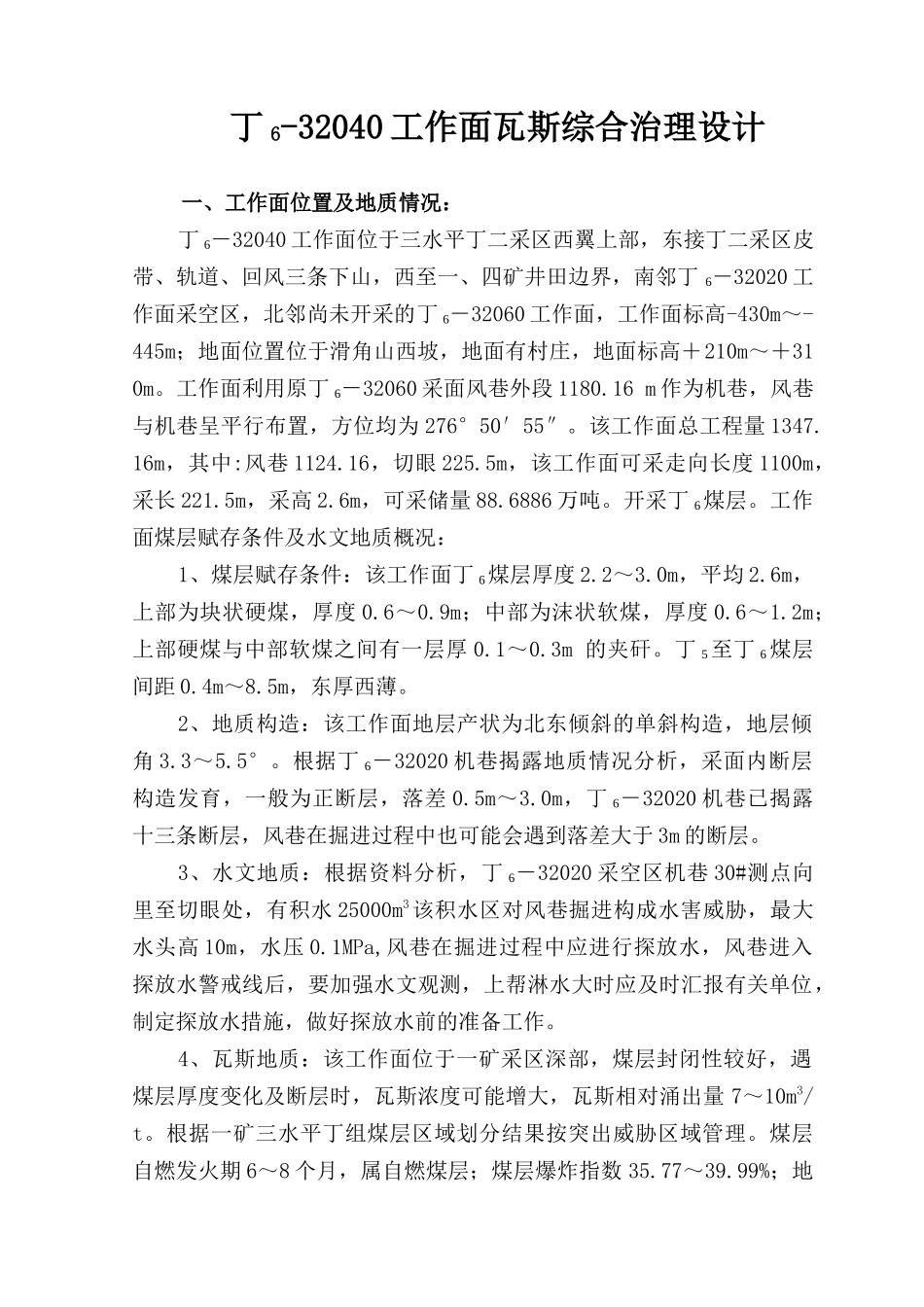

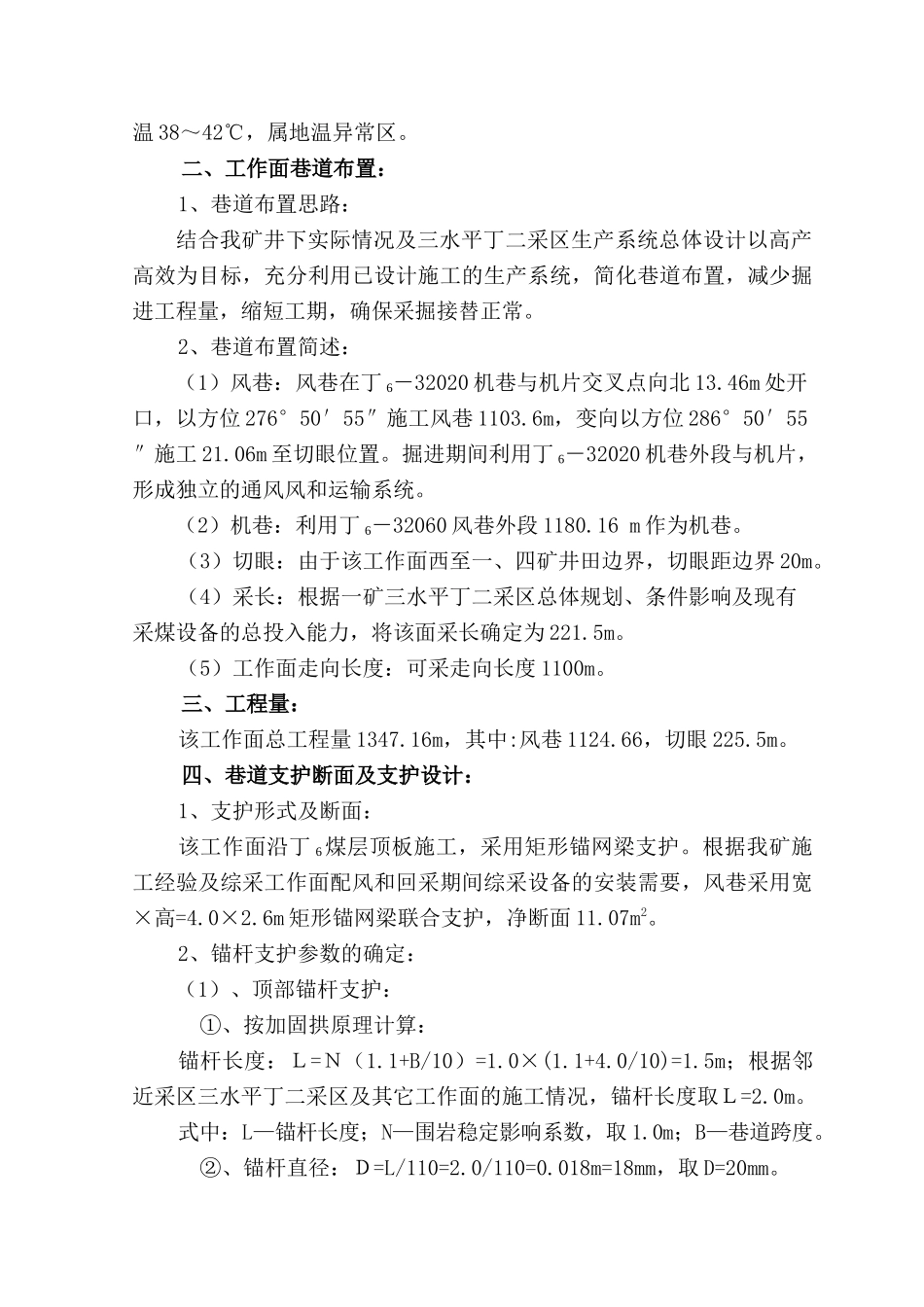

丁 6-32040 工作面瓦斯综合治理设计一、工作面位置及地质情况:丁 6-32040 工作面位于三水平丁二采区西翼上部,东接丁二采区皮带、轨道、回风三条下山,西至一、四矿井田边界,南邻丁 6-32020 工作面采空区,北邻尚未开采的丁 6-32060 工作面,工作面标高-430m~-445m;地面位置位于滑角山西坡,地面有村庄,地面标高+210m~+310m。工作面利用原丁 6-32060 采面风巷外段 1180.16 m 作为机巷,风巷与机巷呈平行布置,方位均为 276°50′55″。该工作面总工程量 1347.16m,其中:风巷 1124.16,切眼 225.5m,该工作面可采走向长度 1100m,采长 221.5m,采高 2.6m,可采储量 88.6886 万吨。开采丁 6煤层。工作面煤层赋存条件及水文地质概况:1、煤层赋存条件:该工作面丁 6煤层厚度 2.2~3.0m,平均 2.6m,上部为块状硬煤,厚度 0.6~0.9m;中部为沫状软煤,厚度 0.6~1.2m;上部硬煤与中部软煤之间有一层厚 0.1~0.3m 的夹矸。丁 5至丁 6煤层间距 0.4m~8.5m,东厚西薄。2、地质构造:该工作面地层产状为北东倾斜的单斜构造,地层倾角 3.3~5.5°。根据丁 6-32020 机巷揭露地质情况分析,采面内断层构造发育,一般为正断层,落差 0.5m~3.0m,丁 6-32020 机巷已揭露十三条断层,风巷在掘进过程中也可能会遇到落差大于 3m 的断层。3、水文地质:根据资料分析,丁 6-32020 采空区机巷 30#测点向里至切眼处,有积水 25000m3该积水区对风巷掘进构成水害威胁,最大水头高 10m,水压 0.1MPa,风巷在掘进过程中应进行探放水,风巷进入探放水警戒线后,要加强水文观测,上帮淋水大时应及时汇报有关单位,制定探放水措施,做好探放水前的准备工作。4、瓦斯地质:该工作面位于一矿采区深部,煤层封闭性较好,遇煤层厚度变化及断层时,瓦斯浓度可能增大,瓦斯相对涌出量 7~10m3/t。根据一矿三水平丁组煤层区域划分结果按突出威胁区域管理。煤层自燃发火期 6~8 个月,属自燃煤层;煤层爆炸指数 35.77~39.99%;地温 38~42℃,属地温异常区。二、工作面巷道布置:1、巷道布置思路:结合我矿井下实际情况及三水平丁二采区生产系统总体设计以高产高效为目标,充分利用已设计施工的生产系统,简化巷道布置,减少掘进工程量,缩短工期,确保采掘接替正常。2、巷道布置简述:(1)风巷:风巷在丁 6-32020 机巷与机片交叉点向北 13.46m 处开口,以方位 276°50′55″施工风巷 1103.6m,变向以方位...
