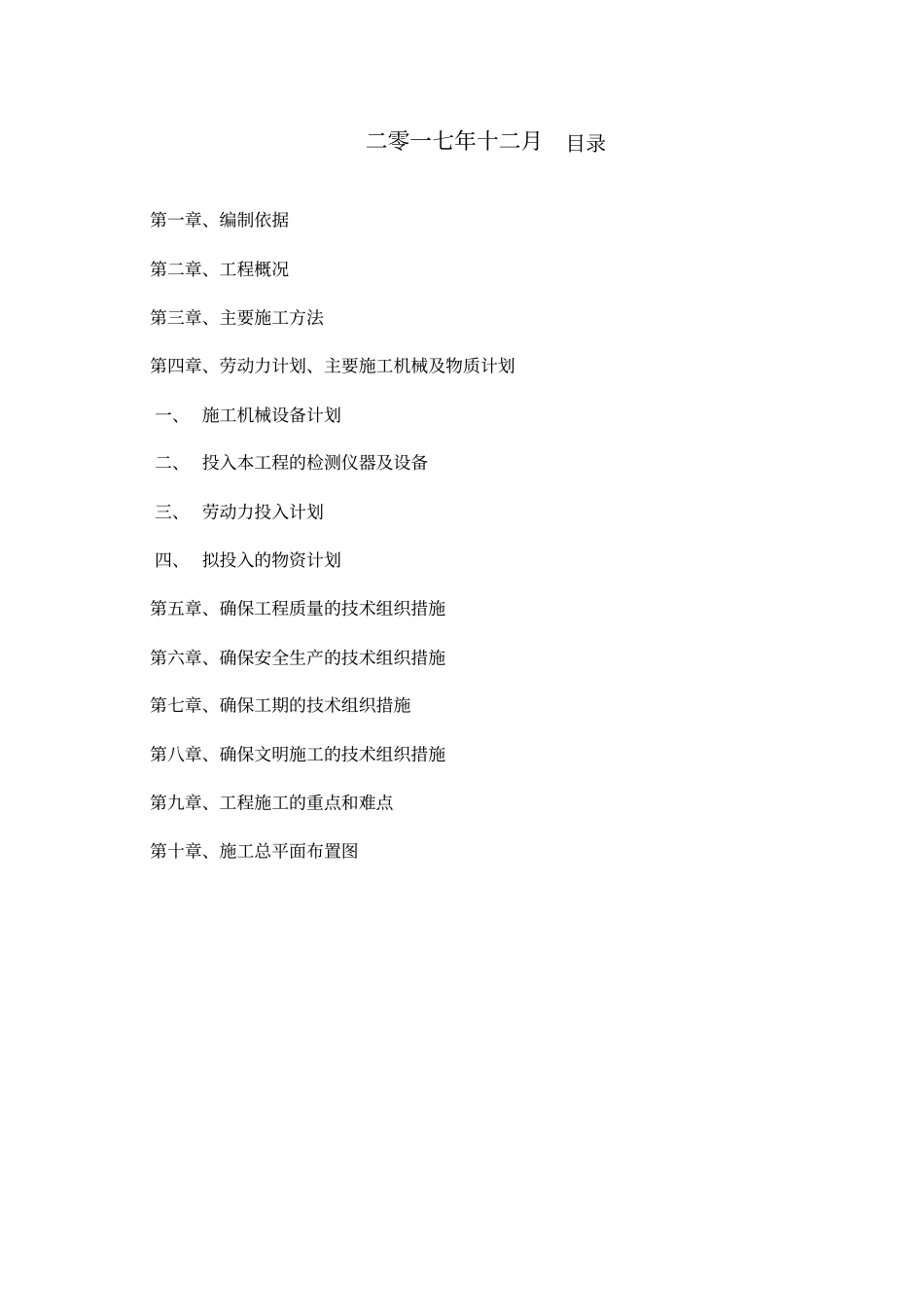

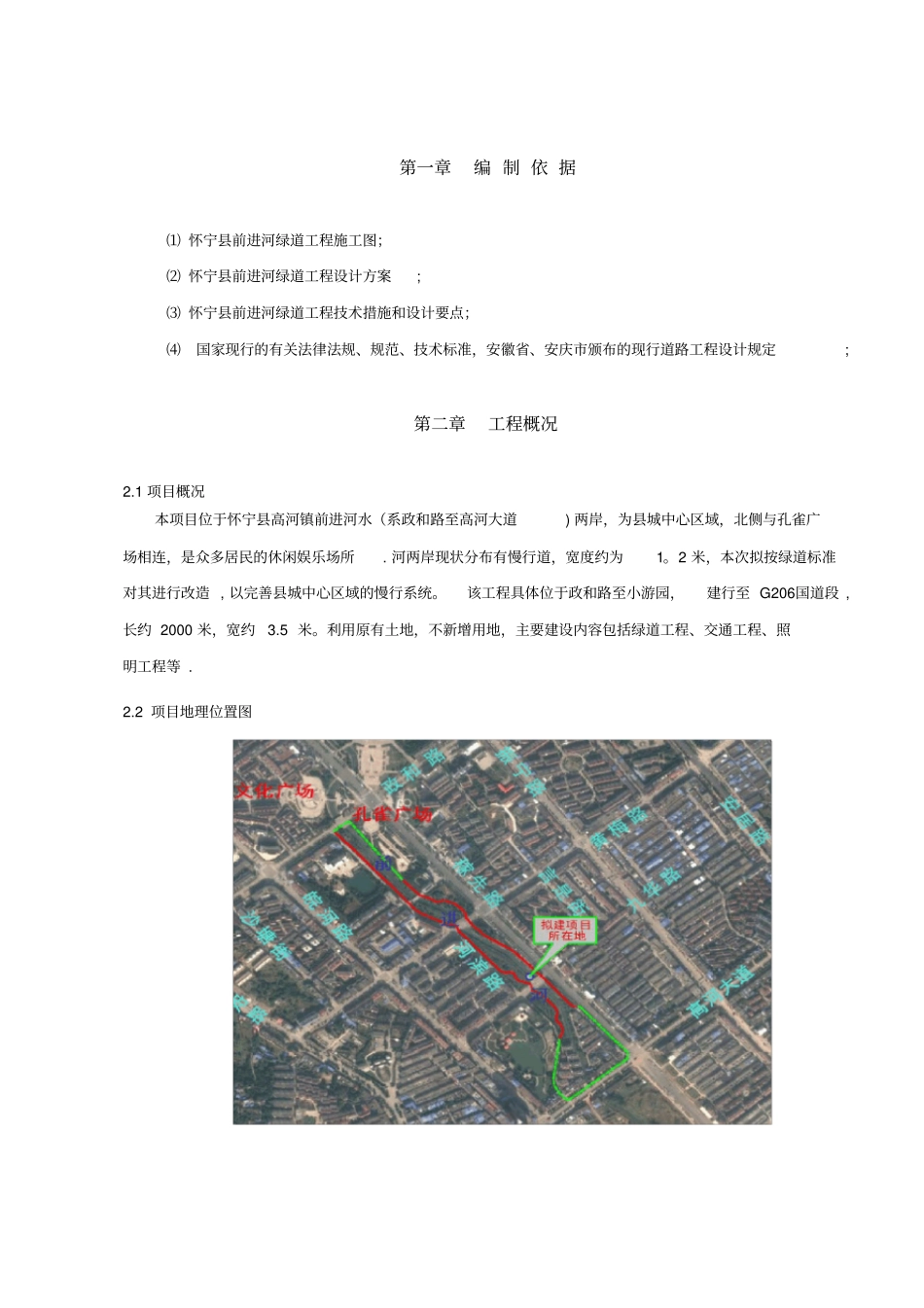

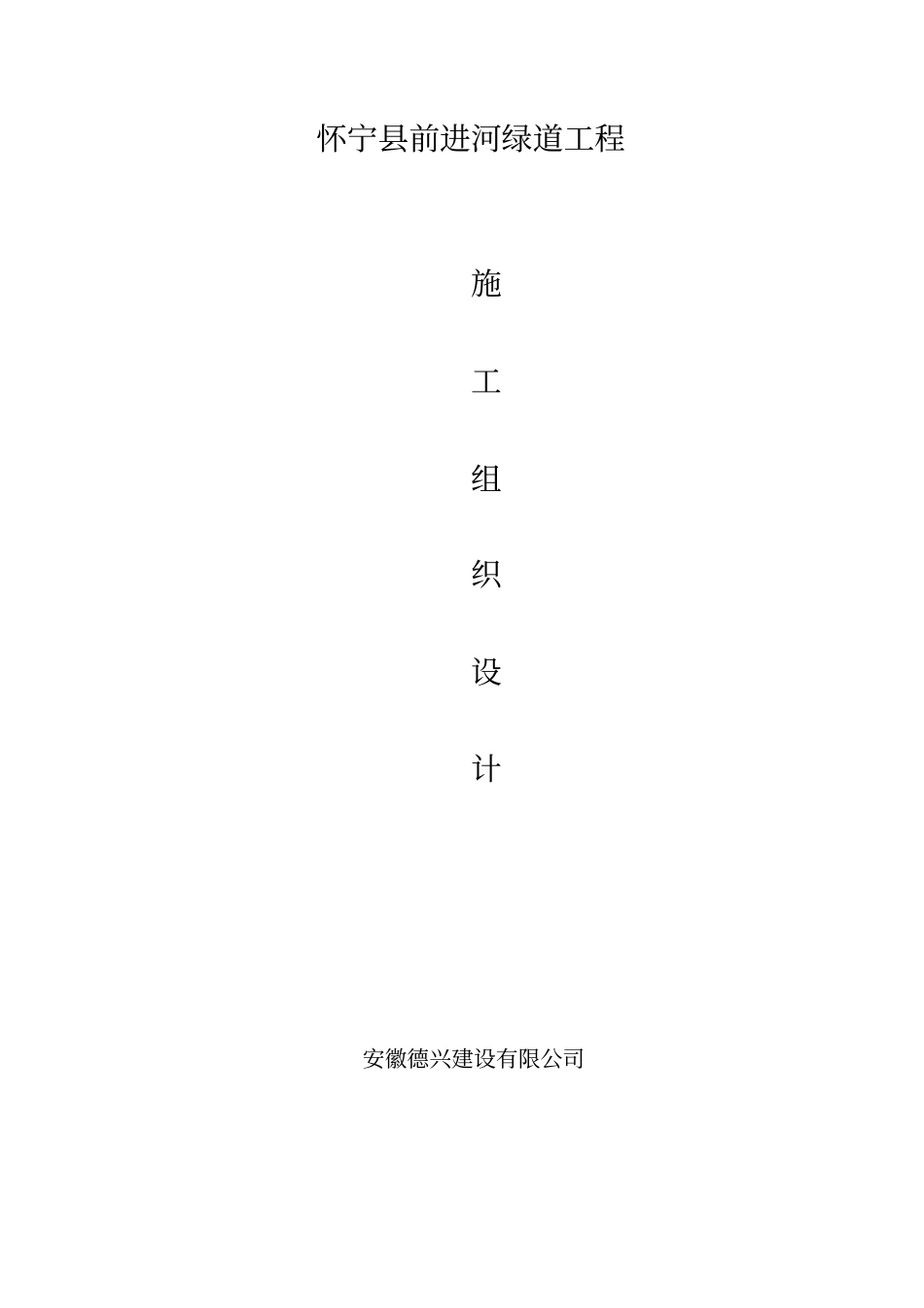

怀宁县前进河绿道工程施工组织设计安徽德兴建设有限公司二零一七年十二月目录第一章、编制依据第二章、工程概况第三章、主要施工方法第四章、劳动力计划、主要施工机械及物质计划一、 施工机械设备计划二、 投入本工程的检测仪器及设备三、 劳动力投入计划四、 拟投入的物资计划第五章、确保工程质量的技术组织措施第六章、确保安全生产的技术组织措施第七章、确保工期的技术组织措施第八章、确保文明施工的技术组织措施第九章、工程施工的重点和难点第十章、施工总平面布置图第一章编 制 依 据⑴ 怀宁县前进河绿道工程施工图;⑵ 怀宁县前进河绿道工程设计方案; ⑶ 怀宁县前进河绿道工程技术措施和设计要点;⑷国家现行的有关法律法规、规范、技术标准,安徽省、安庆市颁布的现行道路工程设计规定; 第二章工程概况2.1 项目概况本项目位于怀宁县高河镇前进河水(系政和路至高河大道) 两岸,为县城中心区域,北侧与孔雀广场相连,是众多居民的休闲娱乐场所. 河两岸现状分布有慢行道,宽度约为1。2 米,本次拟按绿道标准对其进行改造 , 以完善县城中心区域的慢行系统。该工程具体位于政和路至小游园,建行至 G206国道段 ,长约 2000 米,宽约3.5 米。利用原有土地,不新增用地,主要建设内容包括绿道工程、交通工程、照明工程等 . 2.2 项目地理位置图2.3 设计方案本次绿道设计共分9 段,其中北侧有3 段,南侧有4 段,西侧及东侧各1 段 ,具体设计简述如下: 北侧 : 第一段:建行后青石板路至安宁街,长约62 米。本段现状沿前进河现状设有2。0 米宽青石板路。本段设计方案为挖除现状青石板路,利用老路基范围并向两侧拓宽,新建2。5 米宽骑行绿道。第二段 :安宁街至黄梅路,长约 150 米。本段现状沿前进河现状设有1.2 米宽水泥砼园路。本段设计方案为破除现状园路,利用老路基范围并向两侧拓宽,新建2。5 米宽骑行绿道 . 第三段:黄梅路至九华路,长约125 米。本段现状沿前进河现状设有1。2 米宽水泥砼园路。本段设计方案为原有园路基本保留可供行人步行,总体沿现状园路线形布设,新建2。5 米宽骑行绿道。南侧:第一段:政和路至安宁街,长约180 米.本段现状沿河滨路现状设有1。2 米宽水泥砼园路.本段设计方案为破除现状园路,利用老路基范围并向北侧拓宽, 新建 3.0 米宽绿道,兼顾人行及骑行功能。第二段 :安宁街至黄梅路,长约 144 米。本段现状沿河滨路及前进河河岸坡顶分别设有1.2 米宽水泥砼...
