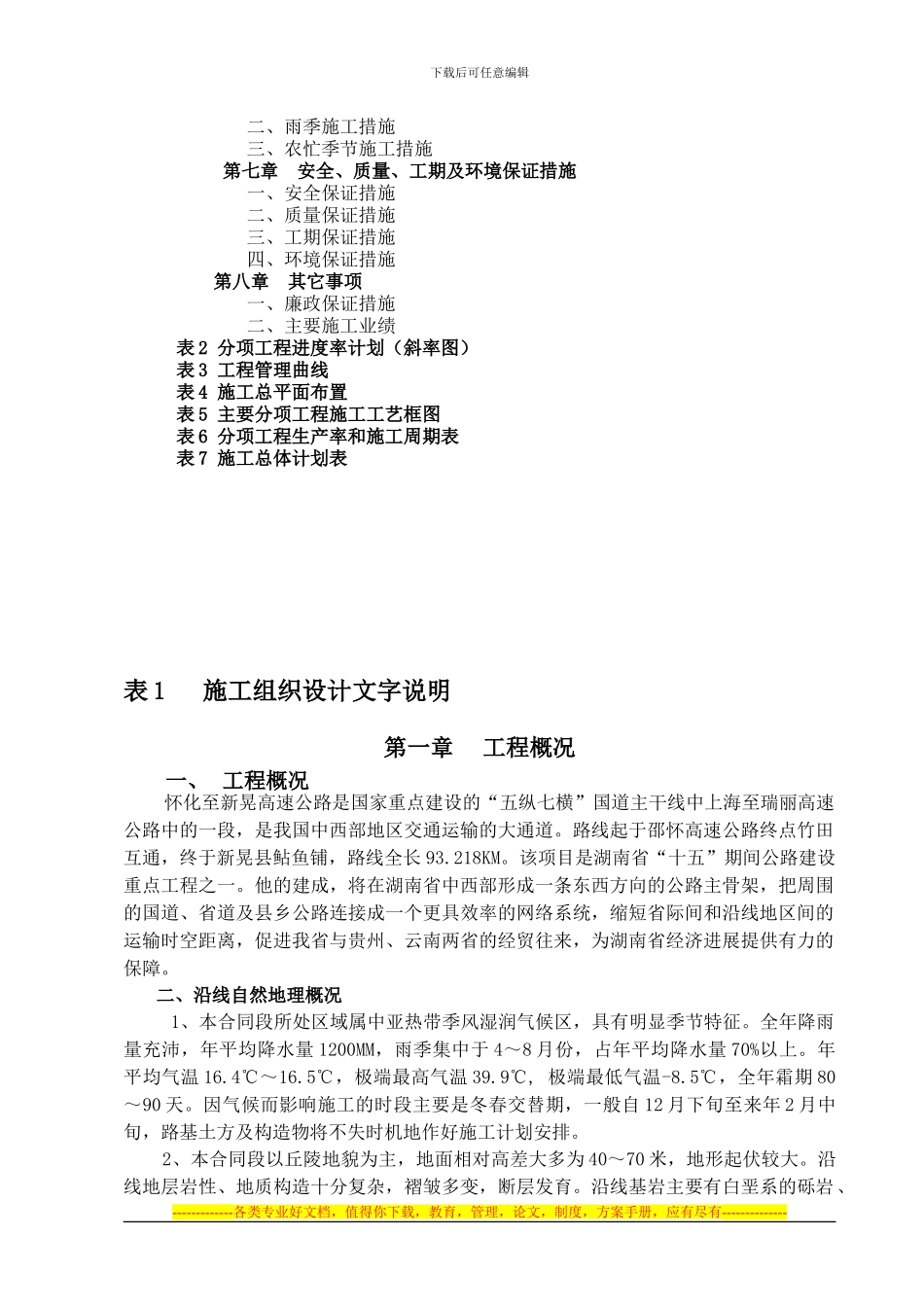

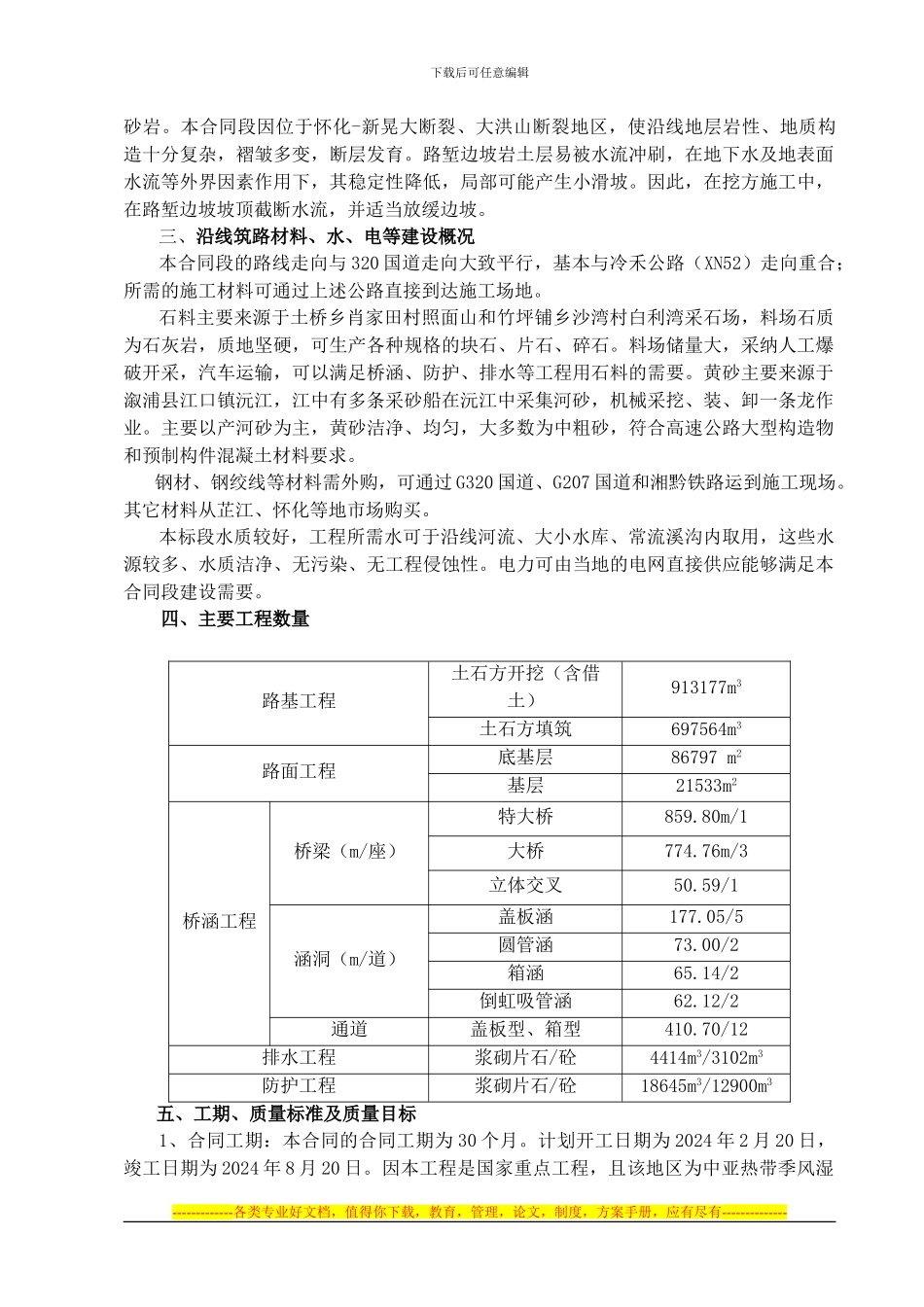

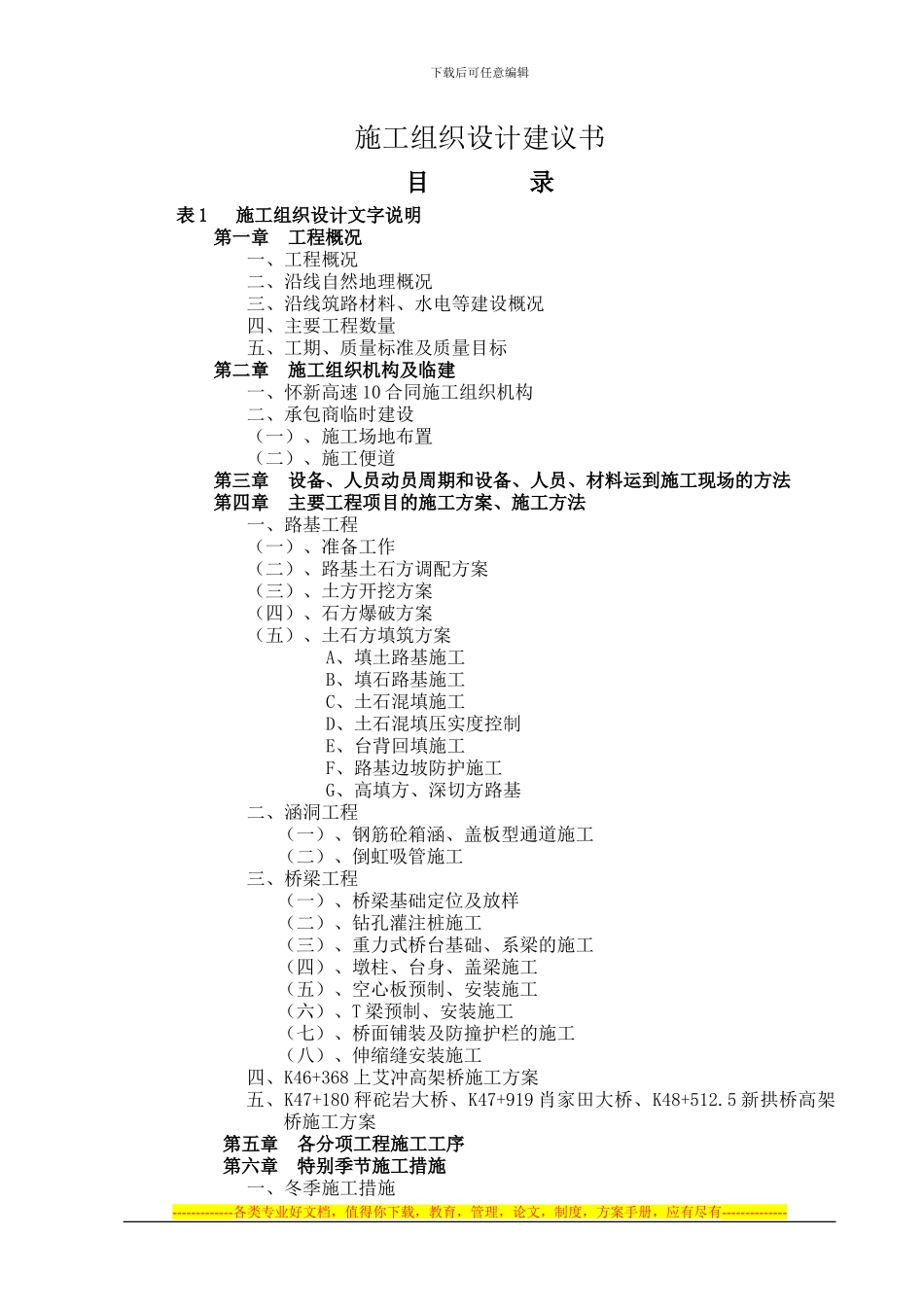

下载后可任意编辑施工组织设计建议书目 录表 1 施工组织设计文字说明 第一章 工程概况 一、工程概况 二、沿线自然地理概况 三、沿线筑路材料、水电等建设概况 四、主要工程数量 五、工期、质量标准及质量目标 第二章 施工组织机构及临建一、怀新高速 10 合同施工组织机构 二、承包商临时建设 (一)、施工场地布置 (二)、施工便道 第三章 设备、人员动员周期和设备、人员、材料运到施工现场的方法 第四章 主要工程项目的施工方案、施工方法 一、路基工程 (一)、准备工作 (二)、路基土石方调配方案 (三)、土方开挖方案 (四)、石方爆破方案 (五)、土石方填筑方案 A、填土路基施工 B、填石路基施工 C、土石混填施工 D、土石混填压实度控制 E、台背回填施工 F、路基边坡防护施工 G、高填方、深切方路基 二、涵洞工程 (一)、钢筋砼箱涵、盖板型通道施工 (二)、倒虹吸管施工 三、桥梁工程 (一)、桥梁基础定位及放样 (二)、钻孔灌注桩施工(三)、重力式桥台基础、系梁的施工(四)、墩柱、台身、盖梁施工(五)、空心板预制、安装施工(六)、T 梁预制、安装施工(七)、桥面铺装及防撞护栏的施工(八)、伸缩缝安装施工四、K46+368 上艾冲高架桥施工方案五、K47+180 秤砣岩大桥、K47+919 肖家田大桥、K48+512.5 新拱桥高架桥施工方案 第五章 各分项工程施工工序 第六章 特别季节施工措施一、冬季施工措施-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------下载后可任意编辑二、雨季施工措施三、农忙季节施工措施 第七章 安全、质量、工期及环境保证措施 一、安全保证措施二、质量保证措施三、工期保证措施四、环境保证措施第八章其它事项一、廉政保证措施二、主要施工业绩表 2 分项工程进度率计划(斜率图) 表 3 工程管理曲线 表 4 施工总平面布置 表 5 主要分项工程施工工艺框图 表 6 分项工程生产率和施工周期表 表 7 施工总体计划表 表 1 施工组织设计文字说明第一章工程概况一、 工程概况怀化至新晃高速公路是国家重点建设的“五纵七横”国道主干线中上海至瑞丽高速公路中的一段,是我国中西部地区交通运输的大通道。路线起于邵怀高速公路终点竹田互通,终于新晃县鲇鱼铺,路线全长 93.218KM。该项目是湖南省“十五”期间公路建设重点工程之一。他的建成,将在湖南省中西部形成一条东西方向的公...
