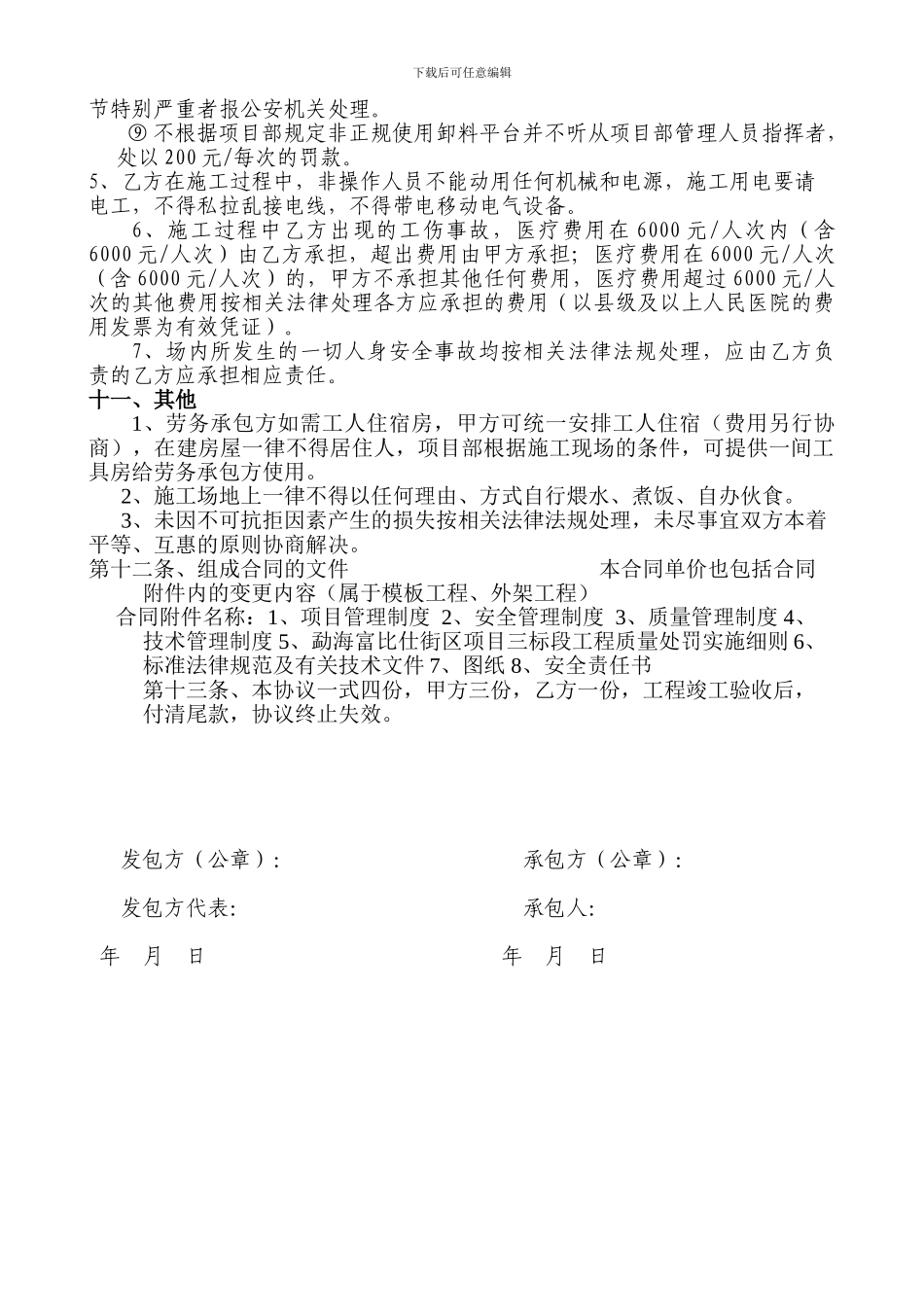

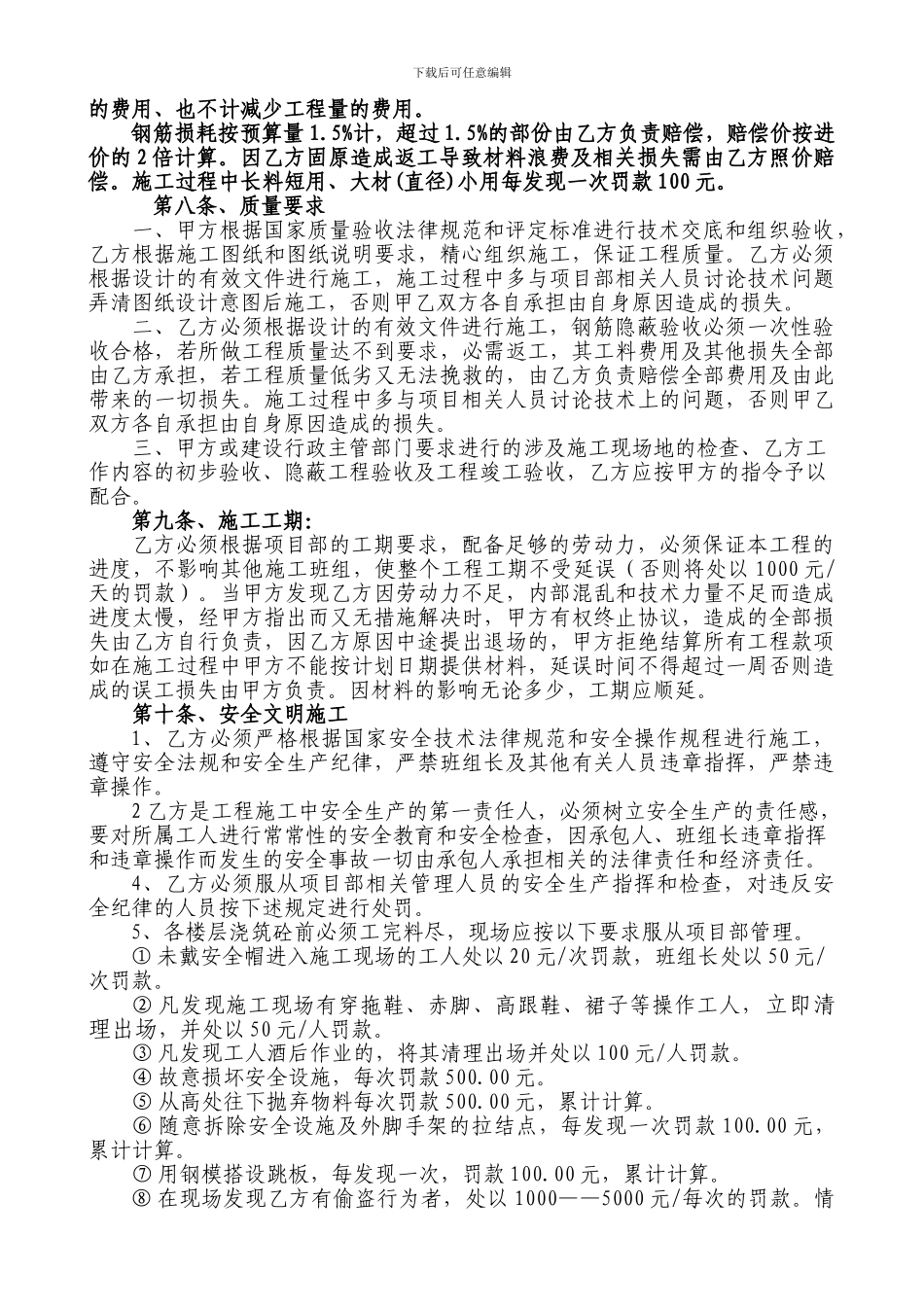

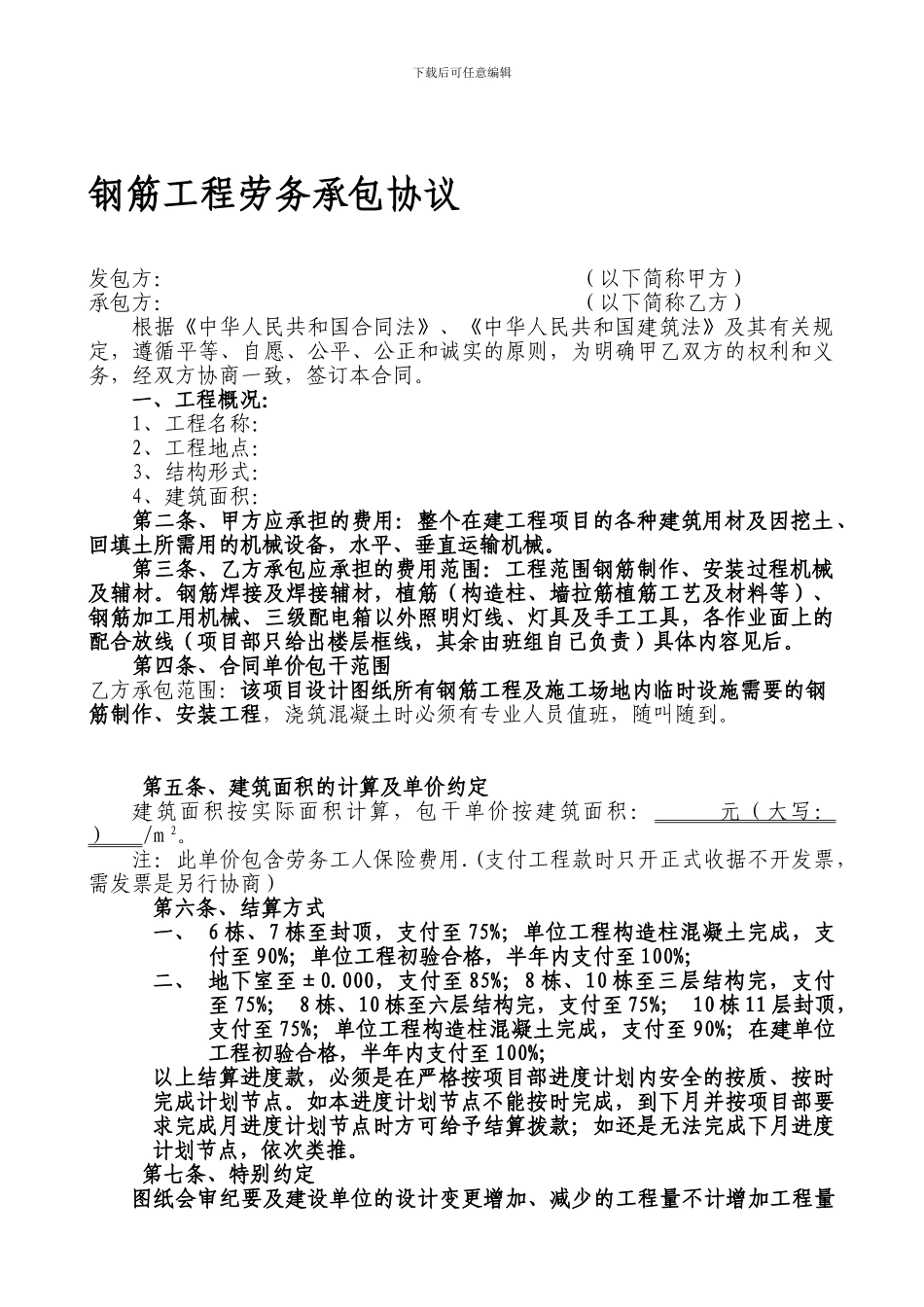

下载后可任意编辑钢筋工程劳务承包协议发包方: (以下简称甲方) 承包方: (以下简称乙方)根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其有关规定,遵循平等、自愿、公平、公正和诚实的原则,为明确甲乙双方的权利和义务,经双方协商一致,签订本合同。一、工程概况:1、工程名称: 2、工程地点: 3、结构形式: 4、建筑面积: 第二条、甲方应承担的费用:整个在建工程项目的各种建筑用材及因挖土、回填土所需用的机械设备,水平、垂直运输机械。第三条、乙方承包应承担的费用范围:工程范围钢筋制作、安装过程机械及辅材。钢筋焊接及焊接辅材,植筋(构造柱、墙拉筋植筋工艺及材料等)、钢筋加工用机械、三级配电箱以外照明灯线、灯具及手工工具,各作业面上的配合放线(项目部只给出楼层框线,其余由班组自己负责)具体内容见后。第四条、合同单价包干范围 乙方承包范围:该项目设计图纸所有钢筋工程及施工场地内临时设施需要的钢筋制作、安装工程,浇筑混凝土时必须有专业人员值班,随叫随到。第五条、建筑面积的计算及单价约定建筑面积按实际面积计算,包干单价按建筑面积: 元(大写: ) /m 2。注:此单价包含劳务工人保险费用.(支付工程款时只开正式收据不开发票,需发票是另行协商)第六条、结算方式一、 6 栋、7 栋至封顶,支付至 75%;单位工程构造柱混凝土完成,支付至 90%;单位工程初验合格,半年内支付至 100%; 二、 地下室至±0.000,支付至 85%;8 栋、10 栋至三层结构完,支付至 75%; 8 栋、10 栋至六层结构完,支付至 75%; 10 栋 11 层封顶,支付至 75%;单位工程构造柱混凝土完成,支付至 90%;在建单位工程初验合格,半年内支付至 100%;以上结算进度款,必须是在严格按项目部进度计划内安全的按质、按时完成计划节点。如本进度计划节点不能按时完成,到下月并按项目部要求完成月进度计划节点时方可给予结算拨款;如还是无法完成下月进度计划节点,依次类推。第七条、特别约定图纸会审纪要及建设单位的设计变更增加、减少的工程量不计增加工程量下载后可任意编辑的费用、也不计减少工程量的费用。钢筋损耗按预算量 1.5%计,超过 1.5%的部份由乙方负责赔偿,赔偿价按进价的 2 倍计算。因乙方固原造成返工导致材料浪费及相关损失需由乙方照价赔偿。施工过程中长料短用、大材(直径)小用每发现一次罚款 100 元。第八条、质量要求一、甲方根据国家质量验收法律规范和...
