下载后可任意编辑【公司清欠工作方案】 清欠实施方案范文 公司清欠工作方案公司清欠工作方案一 20xx 年**公司抓住扩大内需机遇,加快公路建设的步伐的关键时期,年底,3 条公路建设项目同时开工,大多数公路建设项目接近尾声
因前期公路建设项目较为集中,历史欠账较多等原因,致使公司资金紧张无法正常支付工程款、农民工工资,突显出越来越多的矛盾,清欠工作任务也随之加重
清欠工作面临着许多新情况、新问题、新挑战,必须积极探究解决清欠问题的新途径、新机制、新办法
对此,公司综治办积极开展专题调查工作,深化**、思小指挥部这两个基层单位,通过座谈的方式对 20xx 年清欠工作进行了调查

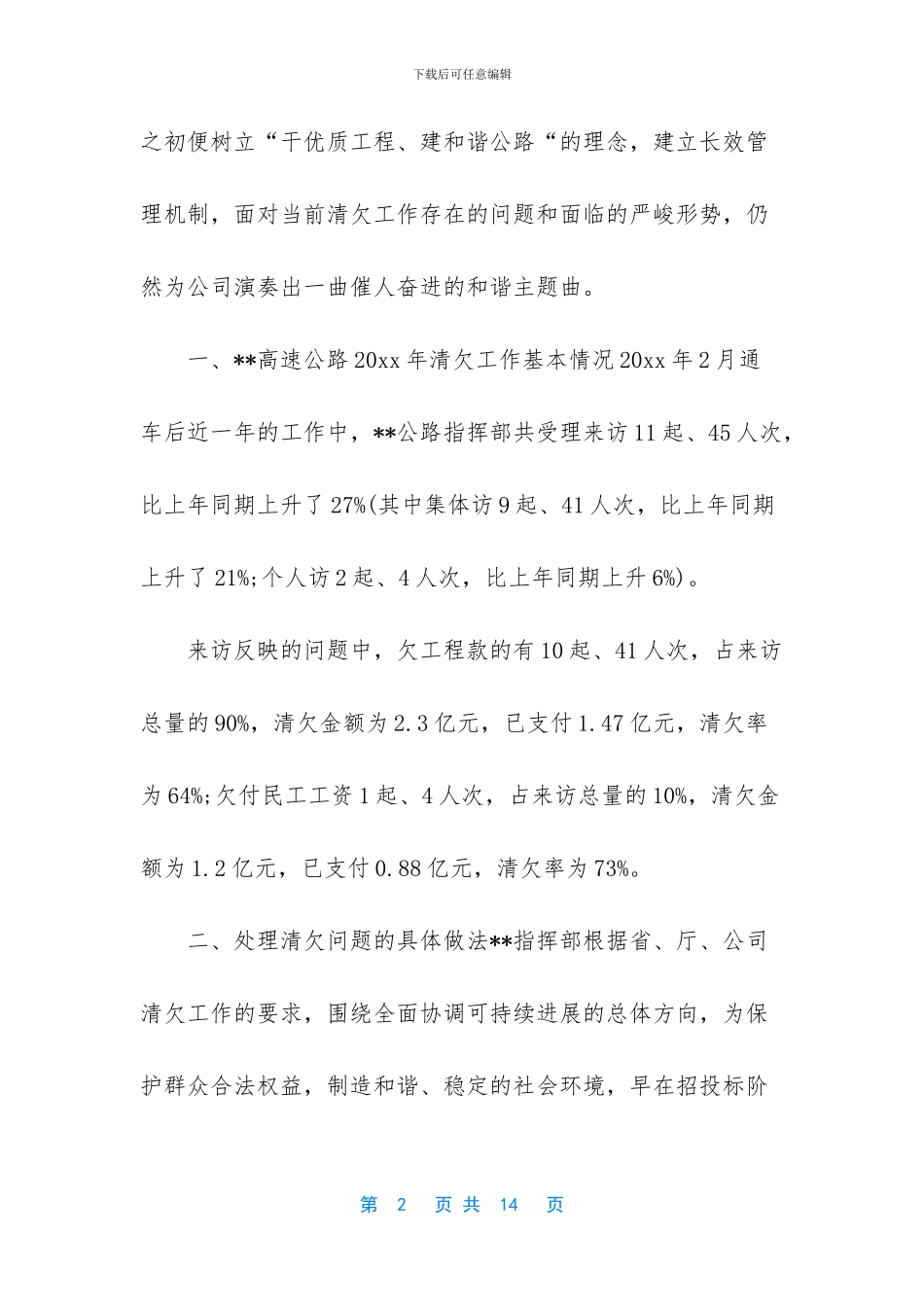

通过此次调查工作,公司综治办认识到,**指挥部在成立第 1 页 共 14 页下载后可任意编辑之初便树立“干优质工程、建和谐公路“的理念,建立长效管理机制,面对当前清欠工作存在的问题和面临的严峻形势,仍然为公司演奏出一曲催人奋进的和谐主题曲
一、**高速公路 20xx 年清欠工作基本情况 20xx 年 2 月通车后近一年的工作中,**公路指挥部共受理来访 11 起、45 人次,比上年同期上升了 27%(其中集体访 9 起、41 人次,比上年同期上升了 21%;个人访 2 起、4 人次,比上年同期上升 6%)
来访反映的问题中,欠工程款的有 10 起、41 人次,占来访总量的 90%,清欠金额为 2
3 亿元,已支付 1
47 亿元,清欠率为 64%;欠付民工工资 1 起、4 人次,占来访总量的 10%,清欠金额为 1
2 亿元,已支付 0
88 亿元,清欠率为 73%

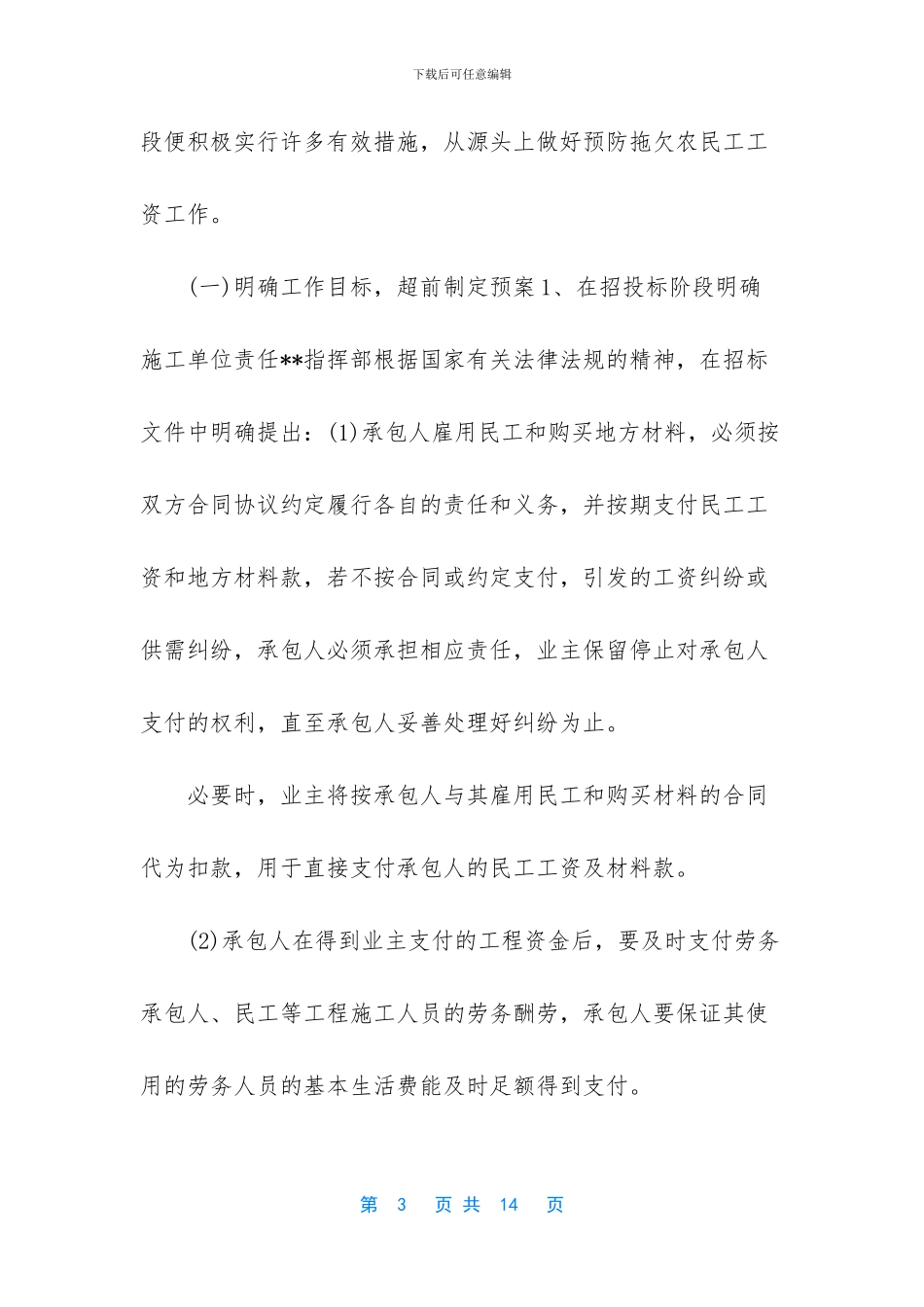

二、处理清欠问题的具体做法**指挥部根据省、厅、公司清欠工作的要求,围绕全面协调可持续进展的总体方向,为保护群众合法权益,制造和谐、稳定的社会环境,早在招投标阶第 2 页 共 14 页下载后可任意编辑段便积极实行许多有效措施,从
