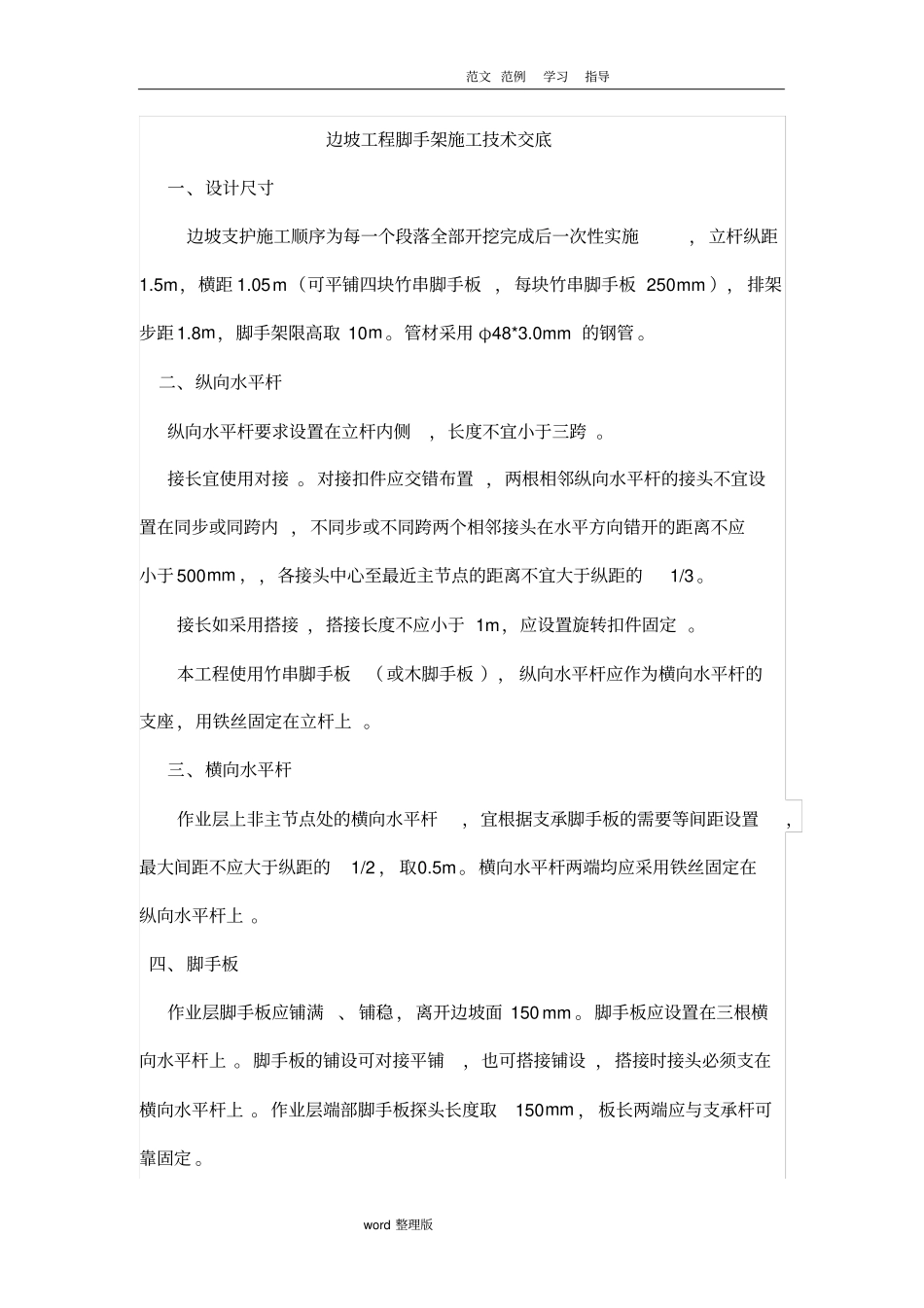

范文 范例学习指导word 整理版边坡工程脚手架施工技术交底一、设计尺寸边坡支护施工顺序为每一个段落全部开挖完成后一次性实施,立杆纵距1
5m,横距 1
05m(可平铺四块竹串脚手板 ,每块竹串脚手板 250mm ), 排架步距 1
8m,脚手架限高取 10m
管材采用 φ48*3
0mm 的钢管
二、纵向水平杆纵向水平杆要求设置在立杆内侧,长度不宜小于三跨
接长宜使用对接
对接扣件应交错布置 ,两根相邻纵向水平杆的接头不宜设置在同步或同跨内 ,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于 500mm ,,各接头中心至最近主节点的距离不宜大于纵距的1/3
接长如采用搭接 ,搭接长度不应小于 1m,应设置旋转扣件固定
本工程使用竹串脚手板( 或木脚手板 ), 纵向水平杆应作为横向水平杆的支座 ,用铁丝固定在立杆上
三、横向水平杆作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2 , 取0
横向水平杆两端均应采用铁丝固定在纵向水平杆上
四、脚手板作业层脚手板应铺满、 铺稳 ,离开边坡面 150 mm
脚手板应设置在三根横向水平杆上
脚手板的铺设可对接平铺,也可搭接铺设 ,搭接时接头必须支在横向水平杆上
作业层端部脚手板探头长度取150mm , 板长两端应与支承杆可靠固定
范文 范例学习指导word 整理版五、立杆内立杆距边坡坡脚 400 mm
每根立杆底部应设置垫板
相邻立杆的对接扣件不得在同一高度内
下端第一根立杆交错用 6m 杆和 3m 杆相互错开
六、剪刀撑剪刀撑在外侧立面整个长度和高度连续设置,斜杆与地面的倾角按 45 °控制
每道剪刀撑宽度不应小于2跨
剪刀撑斜杆的接长宜采用搭接
搭接长度不应小于1m,应设置旋转扣件固定

见下图落地脚手架正立面图七、扣件螺栓拧紧扭力矩不
