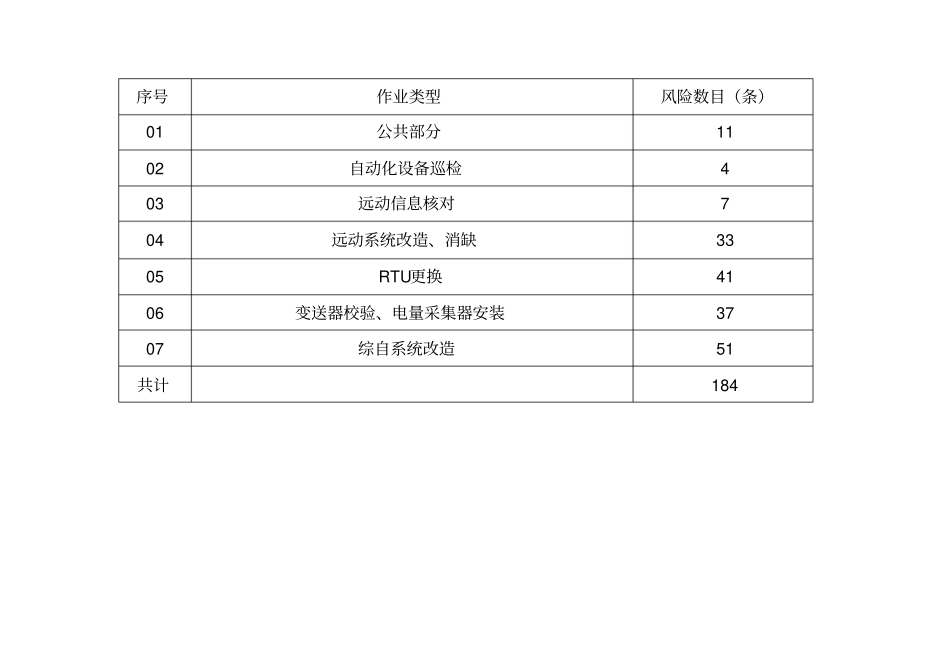

自动化专业作业风险辨识范本批准:审定:审核:编制:变电检修工区2010 年 11 月序号作业类型风险数目(条)01 公共部分11 02 自动化设备巡检4 03 远动信息核对7 04 远动系统改造、消缺33 05 RTU更换41 06 变送器校验、电量采集器安装37 07 综自系统改造51 共计184 01 公共部分序号项目序号辨 识项目辨 识 内 容控 制 措 施风险描述及后果风险程度是否必查1 1.1 作 业人 员要求作业人员身体、精神状况不佳,误入或误碰带电设备导致事故。如:有明显的疲劳、困乏、精力不集中等情形1. 工作负责人召开班前会时应注意观察工作班成员的精神状况,发现精神状况不佳的应注意询问; 2. 有精神不振、注意力不集中等现象者,不得参与作业及有可能直接接触带电的设备及相邻有带电设备的工作;3. 有明显的疲劳、困乏和其他身体不适现象者,仅能安排其从事地面辅助性配合工作人身或电网事故高是2 作业人员技能不适合现场工作要求,误入或误碰带电设备导致事故。如:不熟悉保护装置、不了解设备装置接线等1. 作业人员应经过相应的作业技能培训,经技能鉴定合格取得相应资质后方可上岗;2. 结合实际开展专业岗位技能培训,工作前结合指导书等标准化作业文件进行培训;3. 开工前应认真交代作业现场的带电部位等安全注意事项人身或电网事故高是3 1.2 作 业安 全策划工作前末明确目的、未开展风险辨识。如:现场情况不了解,危险因素多、环境复杂等工作未进行现场勘察,如需采取特殊施工方法、特殊安全措施的,未履行批准手续1. 对于现场情况不了解的作业项目应组织进行现场勘察;2. 对于变电设备大型技术改造、重大科技项目、110kV 变电设备以上事故抢修、新设备、新技术、新材料的推广应用,公司主管部门应组织相关人员进行现场勘察,研究、制订详细施工方案;开工前,公司主管部门组织召开施工协调会,进行工作安排和施工交底;3. 作业前,应制定标准化作业指导书和三措一案,施工方案的工作方法、程序、流程、工艺要求、安全措施和危险点控制应科学完善, 符合归程、 标准要求, 并履行审批手续,施工前,召开站班会人身或电网事故高是4 未制定应急对策。如:大型施工作业、主设备的事故抢修工作未开展相应的危险因素分析,未制定相应的应急对策1.主设备事故抢修应有事故应急抢修预案;2.大型施工作业、主设备事故抢修工作前组织相关人员进行现场勘察,开展危险点分析,制定相应的预控措施,对可能出现的意外...
