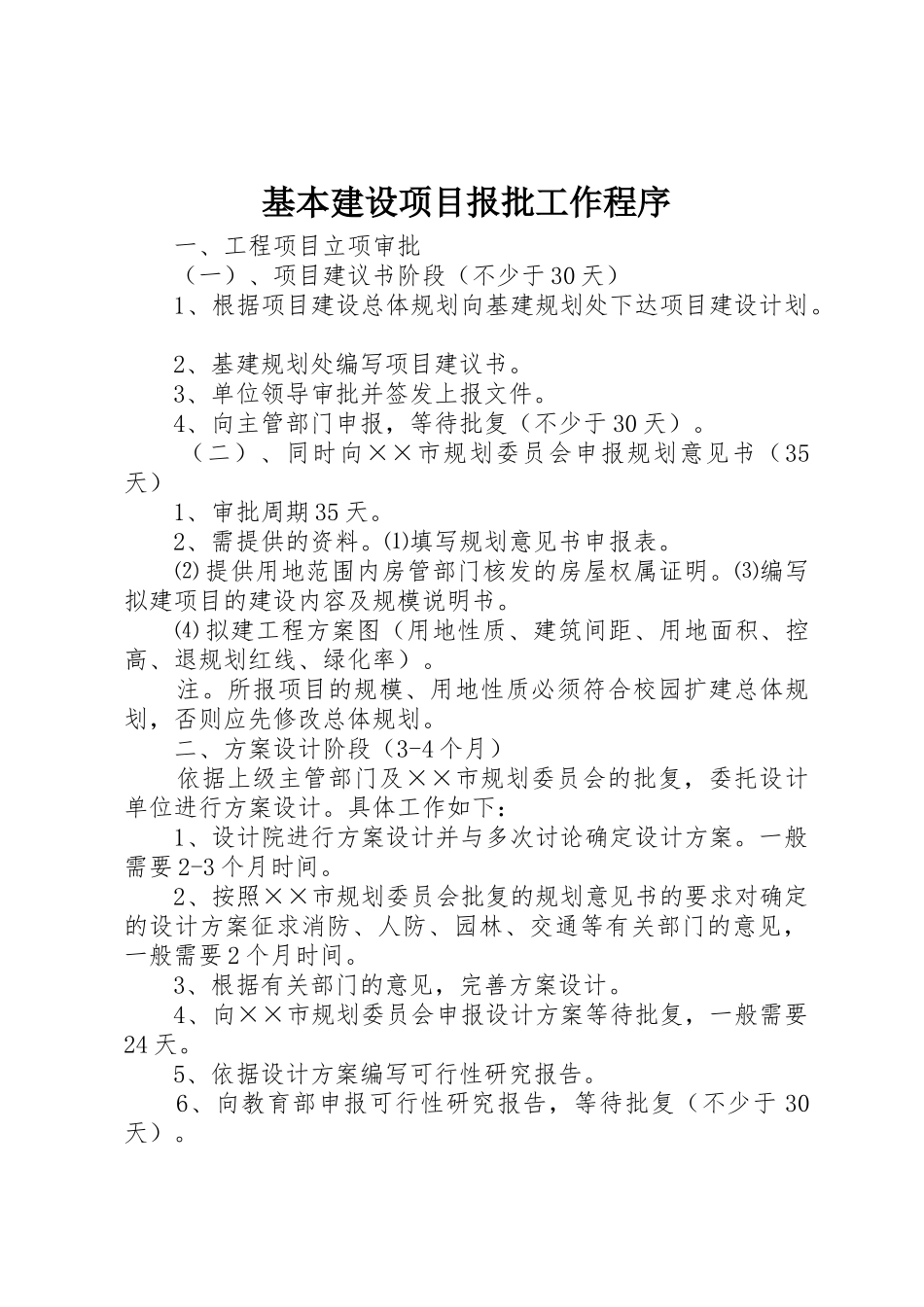

基本建设项目报批工作程序 一、工程项目立项审批 (一)、项目建议书阶段(不少于 30 天) 1、根据项目建设总体规划向基建规划处下达项目建设计划
2、基建规划处编写项目建议书
3、单位领导审批并签发上报文件
4、向主管部门申报,等待批复(不少于 30 天)
(二)、同时向××市规划委员会申报规划意见书(35天) 1、审批周期 35 天
2、需提供的资料
⑴填写规划意见书申报表
⑵ 提供用地范围内房管部门核发的房屋权属证明
⑶编写拟建项目的建设内容及规模说明书
⑷ 拟建工程方案图(用地性质、建筑间距、用地面积、控高、退规划红线、绿化率)
所报项目的规模、用地性质必须符合校园扩建总体规划,否则应先修改总体规划
二、方案设计阶段(3-4 个月) 依据上级主管部门及××市规划委员会的批复,委托设计单位进行方案设计
具体工作如下: 1、设计院进行方案设计并与多次讨论确定设计方案
一般需要 2-3 个月时间
2、按照××市规划委员会批复的规划意见书的要求对确定的设计方案征求消防、人防、园林、交通等有关部门的意见,一般需要 2 个月时间
3、根据有关部门的意见,完善方案设计
4、向××市规划委员会申报设计方案等待批复,一般需要24 天
5、依据设计方案编写可行性研究报告
6、向教育部申报可行性研究报告,等待批复(不少于 30天)

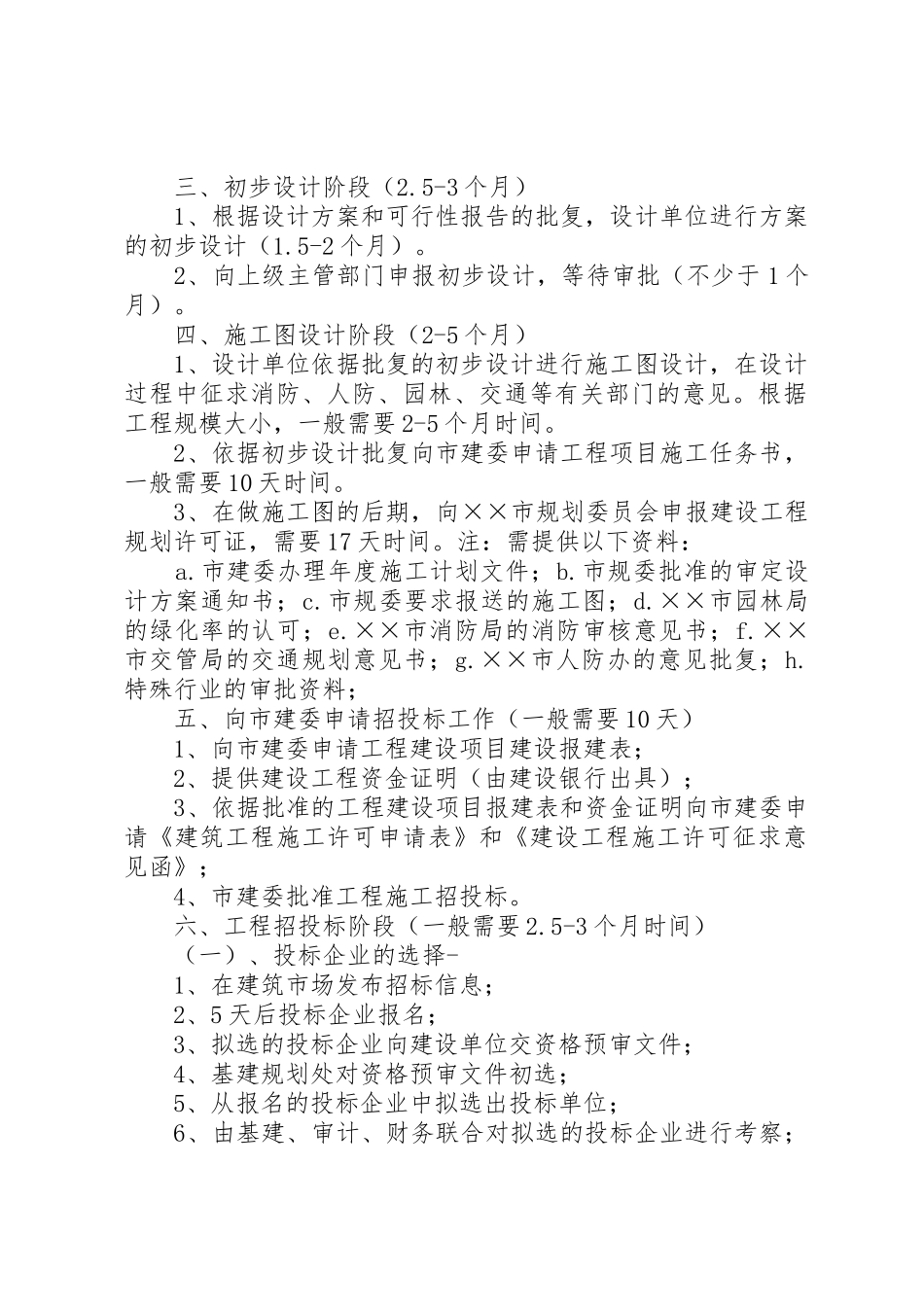

三、初步设计阶段(2
5-3 个月) 1、根据设计方案和可行性报告的批复,设计单位进行方案的初步设计(1
5-2 个月)
2、向上级主管部门申报初步设计,等待审批(不少于 1 个月)
四、施工图设计阶段(2-5 个月) 1、设计单位依据批复的初步设计进行施工图设计,在设计过程中征求消防、人防、园林、交通等有关部门的意见
根据工程规模大小,一般需要 2-5 个月时间
2、依据初步设计批复向市建委申请工程项目施工任务书,一般需
