三、案例分析题(共 3 题,每题 20 分) (一) 【背景材料】 某综合楼工程,地下 1 层,地上 10 层,钢筋混凝土框架结构,建筑面积 28 5002m ,某施工单位与建设单位签订了工程施工合同,合同工期约定为 20 个月
施工单位根据合同工期编制了该工程项目的施工进度计划,井且绘制出施工进度网络计划如图 1
1 所示(单位:月)

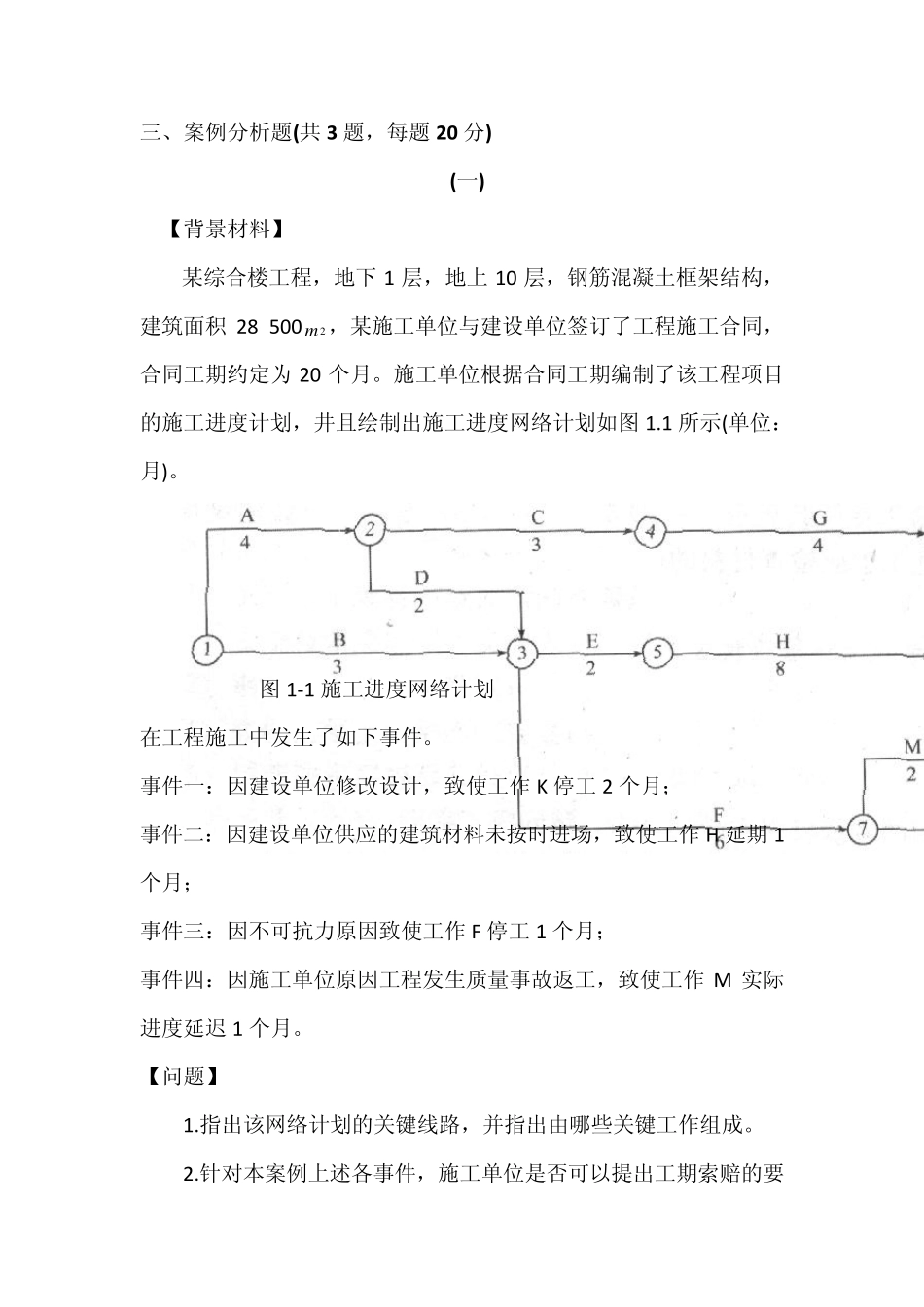

图 1-1 施工进度网络计划 在工程施工中发生了如下事件
事件一:因建设单位修改设计,致使工作 K 停工 2 个月; 事件二:因建设单位供应的建筑材料未按时进场,致使工作 H 延期 1个月; 事件三:因不可抗力原因致使工作 F 停工 1 个月; 事件四:因施工单位原因工程发生质量事故返工,致使工作 M 实际进度延迟 1 个月
【问题】 1
指出该网络计划的关键线路,并指出由哪些关键工作组成
针对本案例上述各事件,施工单位是否可以提出工期索赔的要求
并分别说明理由
上述事件发生后,本工程网络计划的关键线路是否发生改变
如有改变,指出新的关键线路
对于索赔成立的事件,工期可以顺延几个月
实际工期是多少

(二) 【背景材料】 某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按 120 万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标淮;合同采用《建设工程施工合同(示范文本)》(G F— 99— 0201)
某施工单位以 3 260 万元中标后,与发包方按招标文件和中标人的投标文件签订了合同
合同中还写明:发包方在应付款中扣留合同额 5%,即 163 万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天 1 万元;暂估价设备经发承包双方认质认价后,由承包人采购
