建筑工程预算定额的使用方法

建筑工程预算定额的使用方法_第1页
1/6
建筑工程预算定额的使用方法_第2页
2/6
建筑工程预算定额的使用方法_第3页
3/6

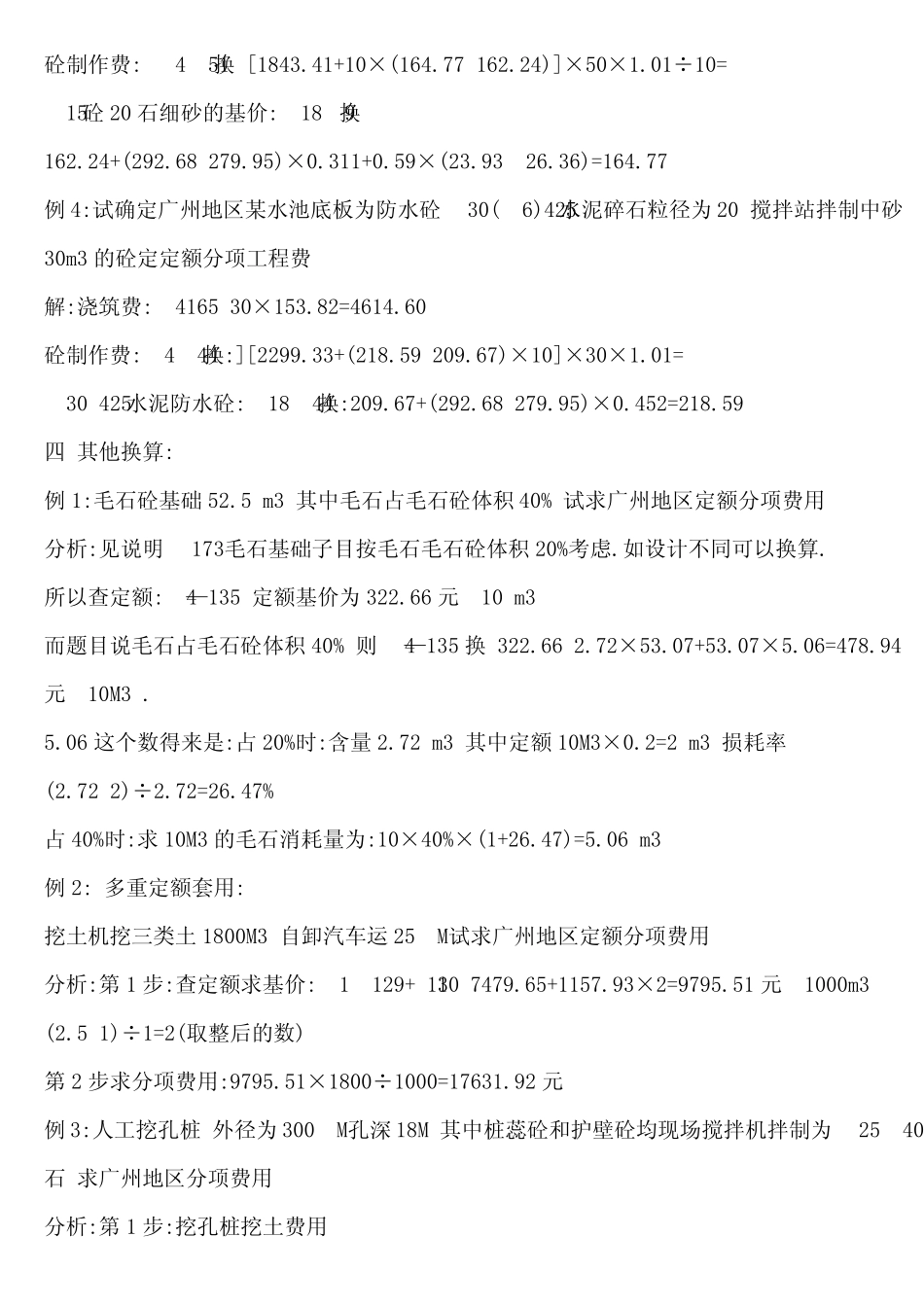

答案 一,定额的直接套用 当施工图设计要求与定额项目内容完全一致时,可以直接套用.套用时注意以下几点" 1) 根据施工图,设计说明,标准图做法说明,选择预算定额项目. 2)应从工程内容,技术特征和施工方法上仔细核对,才能准确地确定与施工图相对应的预算定额项目. 3)施工图中分项工程的名称,内容和计量单位要与预算定额项目相对应一致. 例1:试确定广州市M5水泥石灰砂浆砖基础的定额费用 (即定额基价)并求出50m3砖基础的定额分项费用 分析:查定额A3-1 看定额项目内容,刚好是水泥砂浆与题目相符合,直接套用.因此定额基价就是1491.65 元/10m3.然后计算50 m3的定额分项费用:50×1491.65÷10=7458.25 元 例2:压预制管桩 Φ 300,桩长 20m,(广州市区)求定额项目基价 查定额A2--20 看定额项目内容,刚好与题目相符合,直接套用.因此定额基价就是9890.75元/100m. ④直接套用还包括定额规定不允许调整的分项工程,虽然设计的与定额内容不同,但定额不允许调整仍直接套用如: A,屋面工程中的卷材屋面的接缝,收头,找平层嵌缝,冷底子油等人工材料已计入子目内,不另计算. B,膨胀水泥砼只换水泥,其他不变.等等 二,定额换算: 1,预算定额乘系数换算:根据定额的分部说明或附注规定,对定额基价或部分内容乘以规定系数. 换算后基价=定额基价+调整部分金额×(调整系数-1) (当只是定额中部分内容调整时) 换算后基价=定额基价×(调整系数) (当全部定额调整时) 例1:试确定广州地区 M5混合砂浆一砖双面清水弧形砖墙的定额基价并求工程量为 25 m3时的定额分项工程费用 分析:首先查定额分部说明:清水弧形墙按混水弧形墙相应子目人工乘以系数1.15 所以定额基价为:A3—17:1650.81+316.40×(1.15-1)= 1698.27元/10m3定额分项费用:25÷10×1698.27=4245.68 例 2:机械挖湿土(三类土)500 m3,试确定广州地区定额分项费用 分析:首先看分部说明:挖湿土按定额相应子目人工,机械乘以系数1.1. 所以挖湿土定额基价:A1—15: 1541.37+(108+1236.3)×0.1= 元/1000m3 定额分项费用:500÷1000× = 元 例 3:机械挖地下室(三类土)深度 6m,其中有 5000 m3挖不到,试确定分项费用 见分部说明第 8 条的第 1 条和人工挖地下室超 1.5m后所增加工作日: 5000×96%×1541.37÷1000+5000×4%×(606.37+11.77×18)÷100= 三,砂浆,砼强度等级,配合比换算: 当工程项目中设计的砂浆,砼强度等级,抹灰,砂浆及保温材料配合比与定额项目规定不相符时,可根据定额说...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑工程预算定额的使用方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
