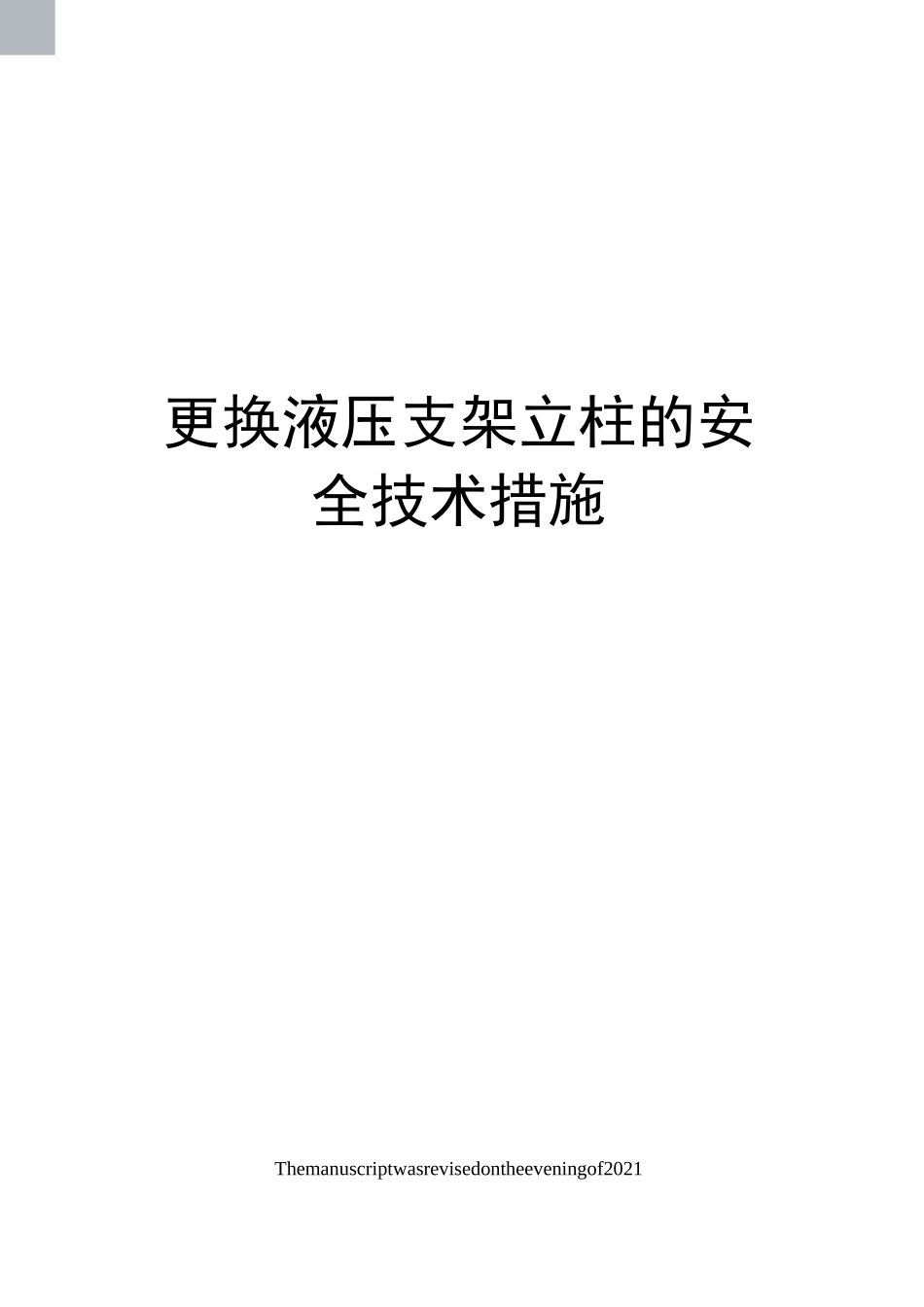

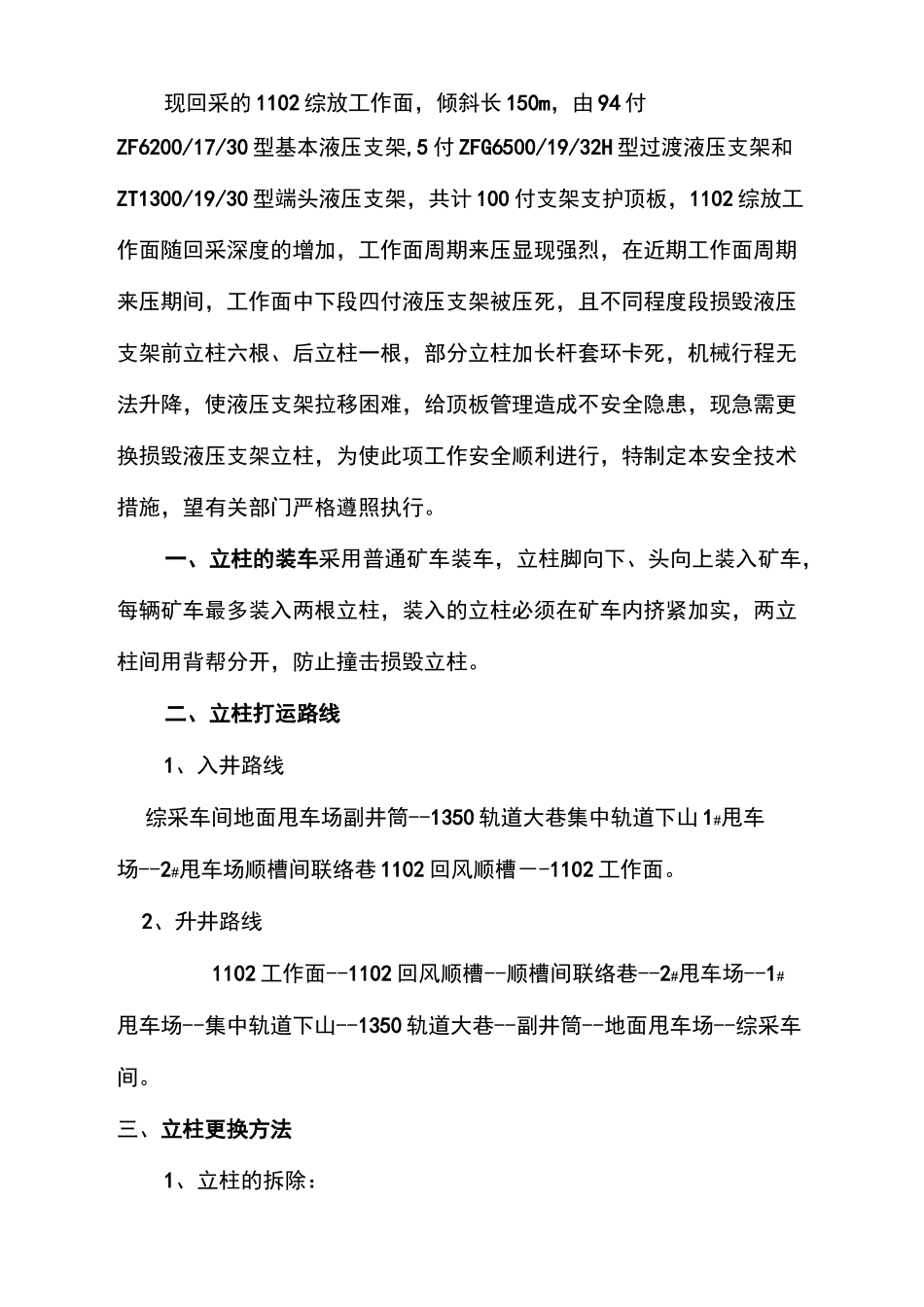

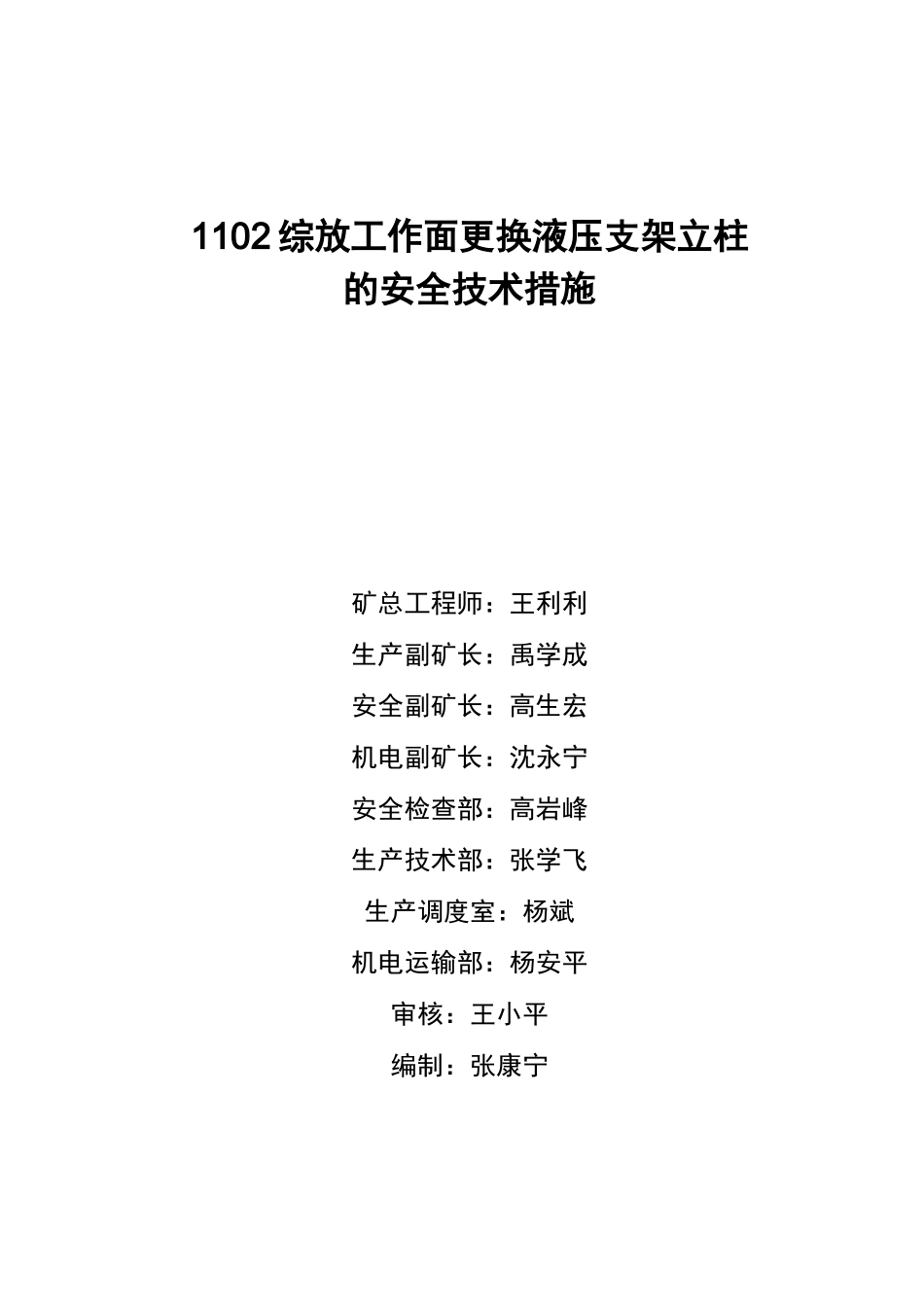

更换液压支架立柱的安全技术措施Themanuscriptwasrevisedontheeveningof20211102 综放工作面更换液压支架立柱的安全技术措施矿总工程师:王利利生产副矿长:禹学成安全副矿长:高生宏机电副矿长:沈永宁安全检查部:高岩峰生产技术部:张学飞生产调度室:杨斌机电运输部:杨安平审核:王小平编制:张康宁现回采的 1102 综放工作面,倾斜长 150m,由 94 付ZF6200/17/30 型基本液压支架,5 付 ZFG6500/19/32H 型过渡液压支架和ZT1300/19/30 型端头液压支架,共计 100 付支架支护顶板,1102 综放工作面随回采深度的增加,工作面周期来压显现强烈,在近期工作面周期来压期间,工作面中下段四付液压支架被压死,且不同程度段损毁液压支架前立柱六根、后立柱一根,部分立柱加长杆套环卡死,机械行程无法升降,使液压支架拉移困难,给顶板管理造成不安全隐患,现急需更换损毁液压支架立柱,为使此项工作安全顺利进行,特制定本安全技术措施,望有关部门严格遵照执行。一、立柱的装车采用普通矿车装车,立柱脚向下、头向上装入矿车,每辆矿车最多装入两根立柱,装入的立柱必须在矿车内挤紧加实,两立柱间用背帮分开,防止撞击损毁立柱。二、立柱打运路线1、入井路线综采车间地面甩车场副井筒--1350 轨道大巷集中轨道下山 1#甩车场--2#甩车场顺槽间联络巷 1102 回风顺槽--1102 工作面。2、升井路线1102 工作面--1102 回风顺槽--顺槽间联络巷--2#甩车场--1#甩车场--集中轨道下山--1350 轨道大巷--副井筒--地面甩车场--综采车间。三、立柱更换方法1、立柱的拆除:(1)调整液压管路:将液压管路调整为单个立柱(被更换立柱)操作方法。(2)将液压支架立柱尾与底座的连接销脱开。(3)操作液压阀组,利用辆与顶盖的连接,将立柱从柱窝中提出,并拔开液压管路。(4)在支架的适当位置挂上 5 吨吊链,将该立柱吊挂固定在支架上。(5)利用吊链上升降,脱开立柱与支架顶盖的连接,使立柱完全脱离支架。2、立柱的安装:(1)用吊链将立柱吊入柱窝并销接,接通液压管路。(2)操作支架阀组,使立柱柱心升高至顶盖位置与其连接。(3)整理液压管路,使其正工种常工作。四、安全技术措施(一)立柱更换的安全技术措施:1、此项工作必须在调度室的统一安排下进行。2、液压支架立柱的更换面必须指派最少五名支架检修工,支架检修工必须持有效操作证,并又带班队长或班长现场指挥完成。3、更换前,应清理支架前、立柱柱窝和活动范围的浮煤杂物。...
