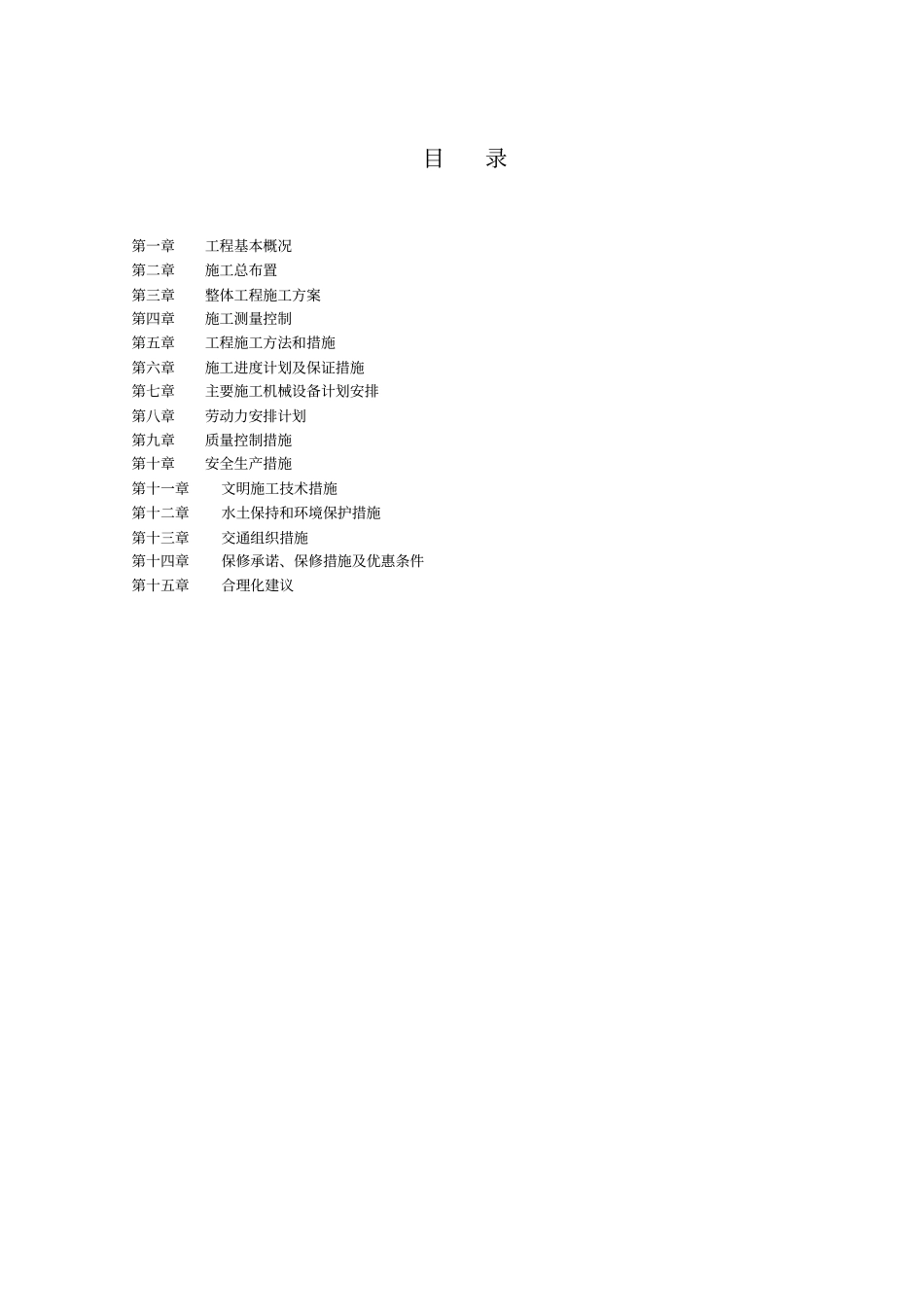

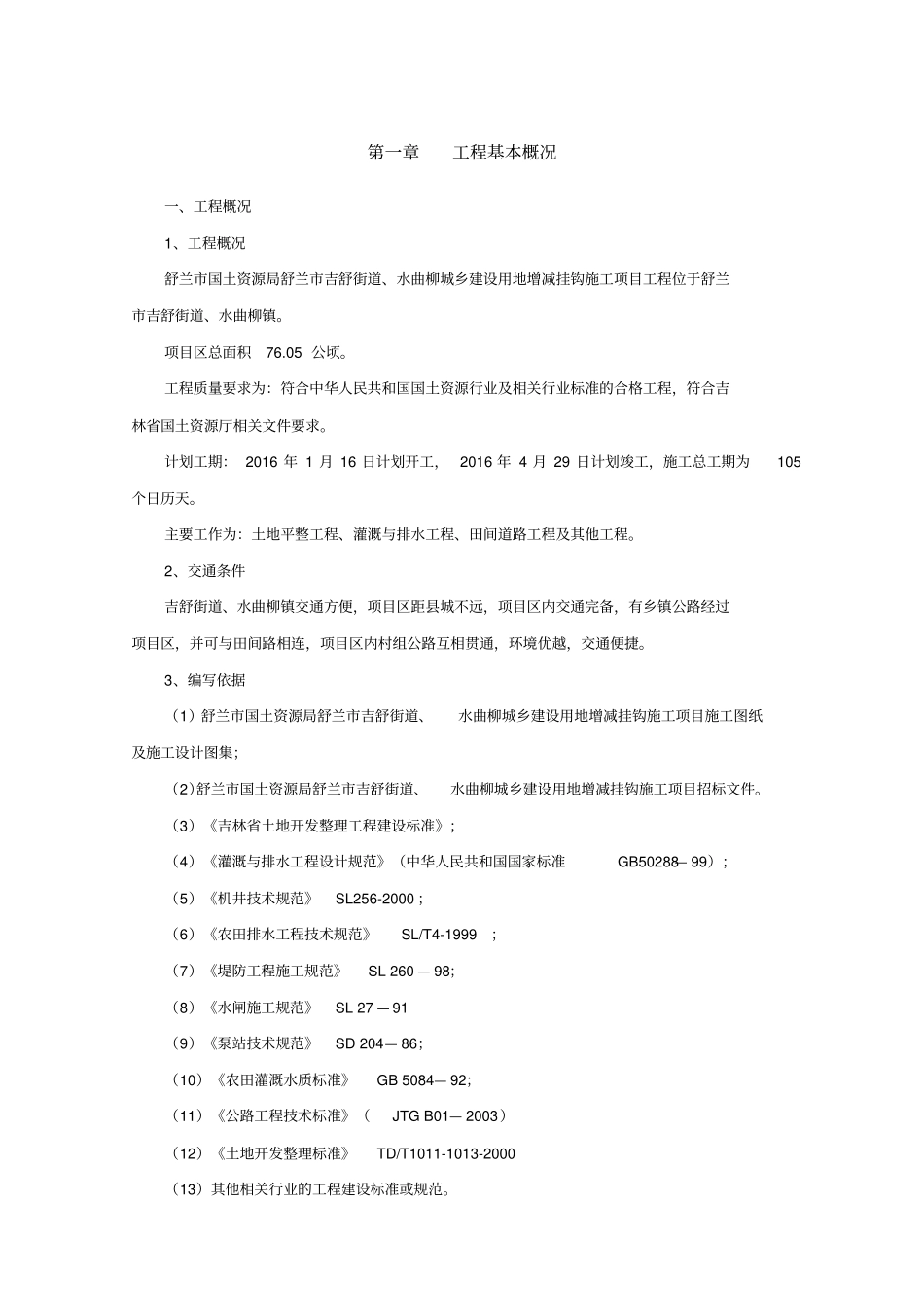

施工组织设计目录第一章工程基本概况第二章施工总布置第三章整体工程施工方案第四章施工测量控制第五章工程施工方法和措施第六章施工进度计划及保证措施第七章主要施工机械设备计划安排第八章劳动力安排计划第九章质量控制措施第十章安全生产措施第十一章文明施工技术措施第十二章水土保持和环境保护措施第十三章交通组织措施第十四章保修承诺、保修措施及优惠条件第十五章合理化建议第一章工程基本概况一、工程概况1、工程概况舒兰市国土资源局舒兰市吉舒街道、水曲柳城乡建设用地增减挂钩施工项目工程位于舒兰市吉舒街道、水曲柳镇
项目区总面积76
工程质量要求为:符合中华人民共和国国土资源行业及相关行业标准的合格工程,符合吉林省国土资源厅相关文件要求
计划工期: 2016 年 1 月 16 日计划开工, 2016 年 4 月 29 日计划竣工,施工总工期为105个日历天
主要工作为:土地平整工程、灌溉与排水工程、田间道路工程及其他工程
2、交通条件吉舒街道、水曲柳镇交通方便,项目区距县城不远,项目区内交通完备,有乡镇公路经过项目区,并可与田间路相连,项目区内村组公路互相贯通,环境优越,交通便捷
3、编写依据(1)舒兰市国土资源局舒兰市吉舒街道、水曲柳城乡建设用地增减挂钩施工项目施工图纸及施工设计图集;(2)舒兰市国土资源局舒兰市吉舒街道、水曲柳城乡建设用地增减挂钩施工项目招标文件
(3)《吉林省土地开发整理工程建设标准》;(4)《灌溉与排水工程设计规范》(中华人民共和国国家标准GB50288— 99);(5)《机井技术规范》SL256-2000 ;(6)《农田排水工程技术规范》SL/T4-1999 ;(7)《堤防工程施工规范》SL 260 — 98;(8)《水闸施工规范》SL 27 — 91 (9)《泵站技术规范》SD 204— 86;(10)《农田灌溉水质标准》GB 5084— 92;(11)《公
