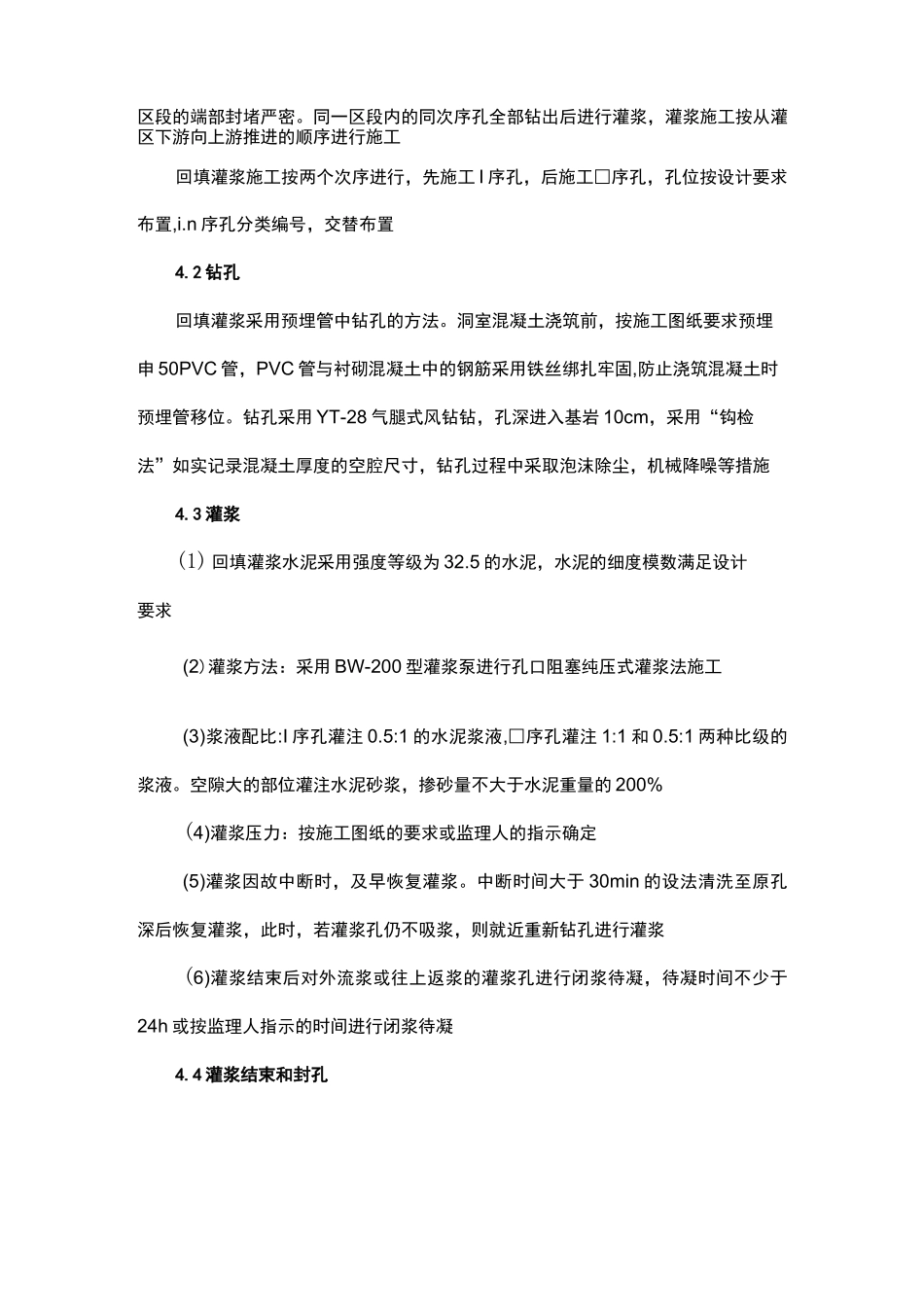

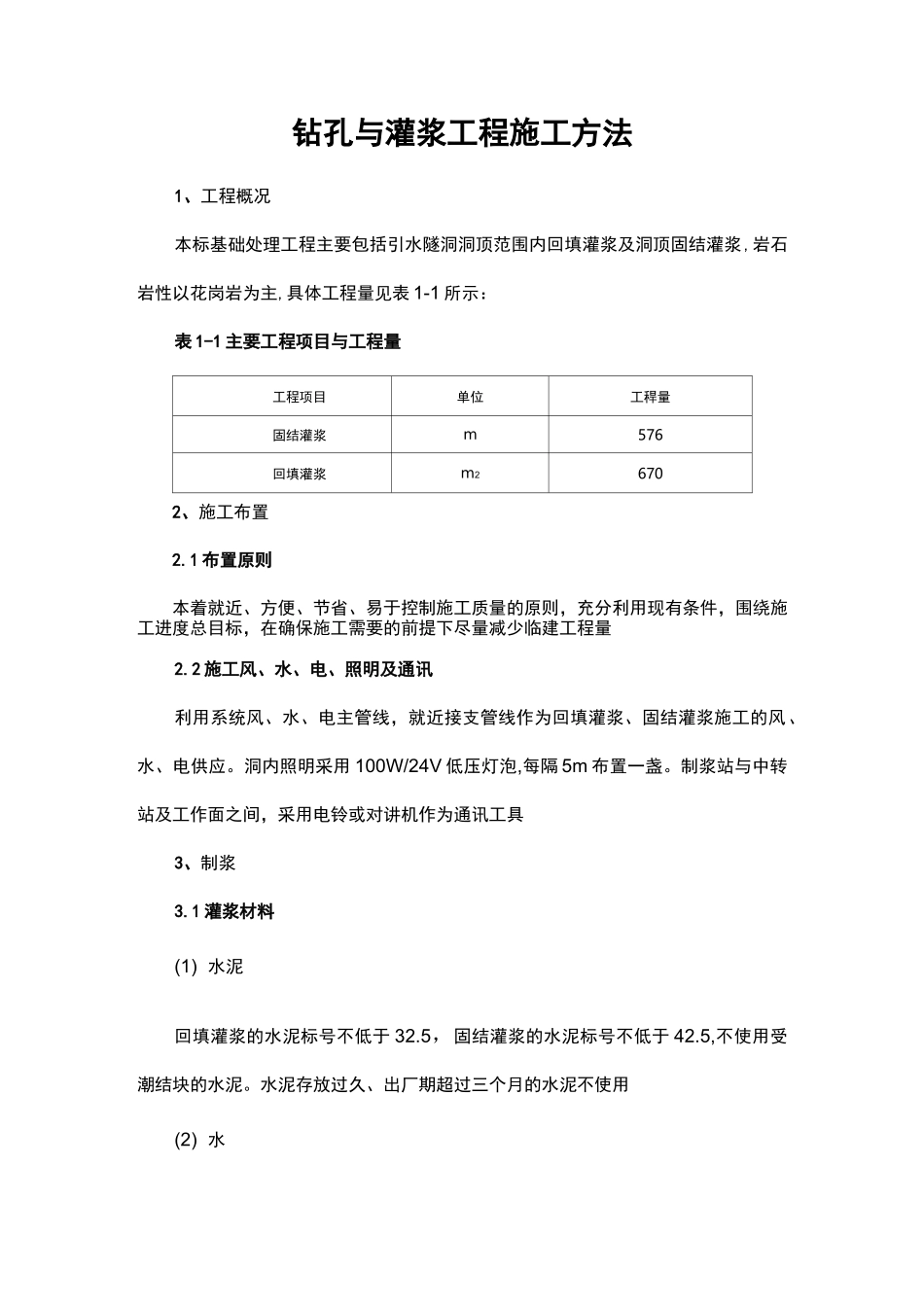

钻孔与灌浆工程施工方法1、工程概况本标基础处理工程主要包括引水隧洞洞顶范围内回填灌浆及洞顶固结灌浆,岩石岩性以花岗岩为主,具体工程量见表 1-1 所示:表 1-1 主要工程项目与工程量工程项目单位工稈量固结灌浆m576回填灌浆m26702、施工布置2
1 布置原则本着就近、方便、节省、易于控制施工质量的原则,充分利用现有条件,围绕施工进度总目标,在确保施工需要的前提下尽量减少临建工程量2
2 施工风、水、电、照明及通讯利用系统风、水、电主管线,就近接支管线作为回填灌浆、固结灌浆施工的风、水、电供应
洞内照明采用 100W/24V 低压灯泡,每隔 5m 布置一盏
制浆站与中转站及工作面之间,采用电铃或对讲机作为通讯工具3、制浆3
1 灌浆材料(1) 水泥回填灌浆的水泥标号不低于 32
5,固结灌浆的水泥标号不低于 42
5,不使用受潮结块的水泥
水泥存放过久、出厂期超过三个月的水泥不使用(2) 水灌浆用水满足 JGJ63--89 的 3
04 条的规定,拌浆水的温度不高于 30°C(3) 掺合料在水泥浆液中掺入砂、粘性土、粉煤灰和微膨胀剂等掺合料
各种掺合料质量符合 DL/T5148-2001 第 5
6 条规定,其掺入量通过室内和现场试验确定,试验成果应报送监理人审批后用于施工(4) 外加剂在水泥浆液中掺入速凝剂、减水剂、稳定剂以及监理人指示或批准的其它外加剂
各种外加剂的质量符合 DL/T5148-2001 第 5
7 条规定,其最优掺量通过室内试验和现场灌浆试验确定3
2 浆液搅拌浆液搅拌均匀,采用 NJ-1 型泥浆比重称测量浆液密度和马氏漏斗测量浆液粘滞度等参数,并做好记录采用高速搅拌机拌制普通浆液,搅拌时间不少于 30s
浆液在使用前过筛,自制备至用完的时间小于 4h浆液的温度控制在 5~40C,超过此标准视为废浆3
3 集中制浆根据本标施工面集中,工程量少
