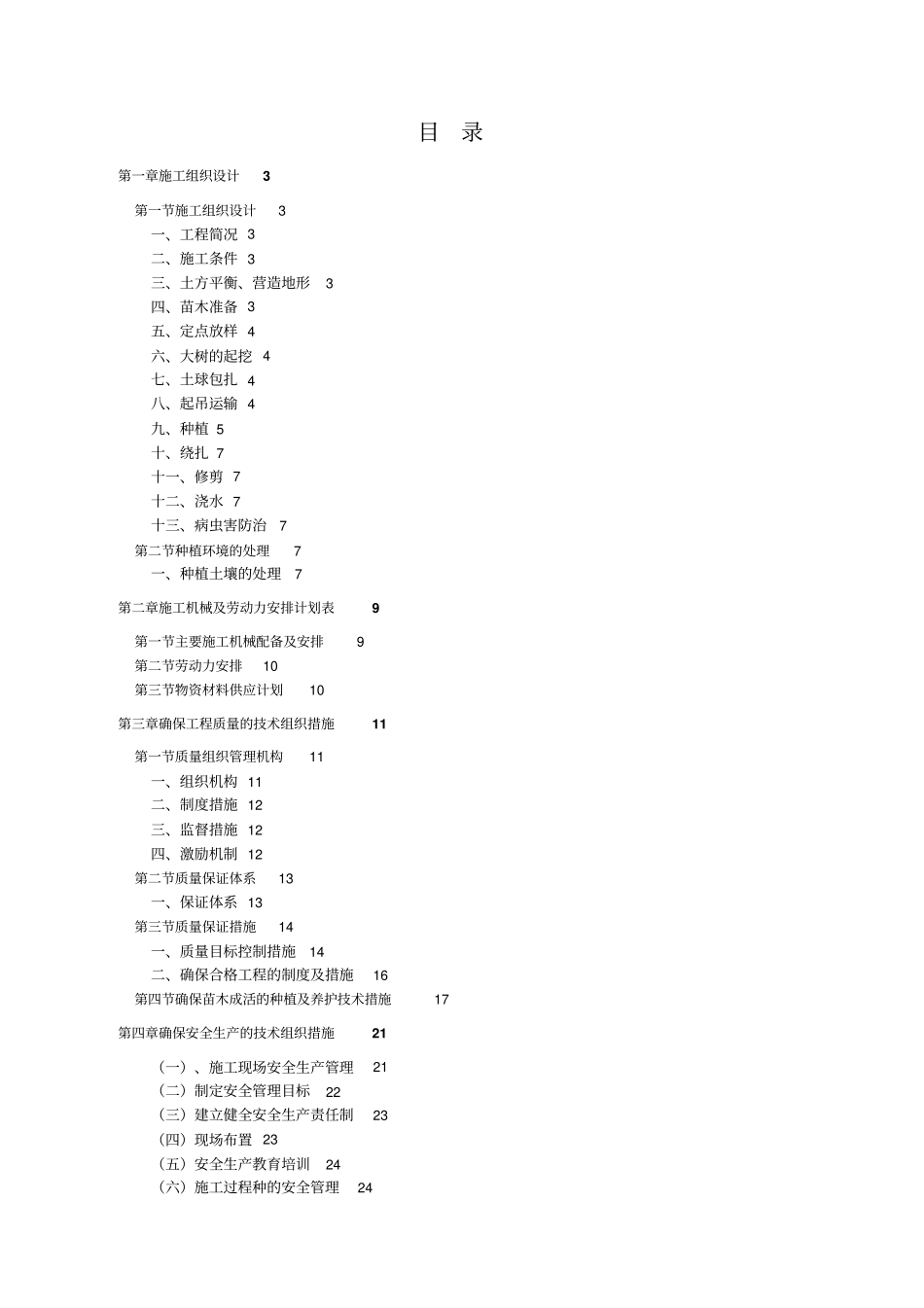

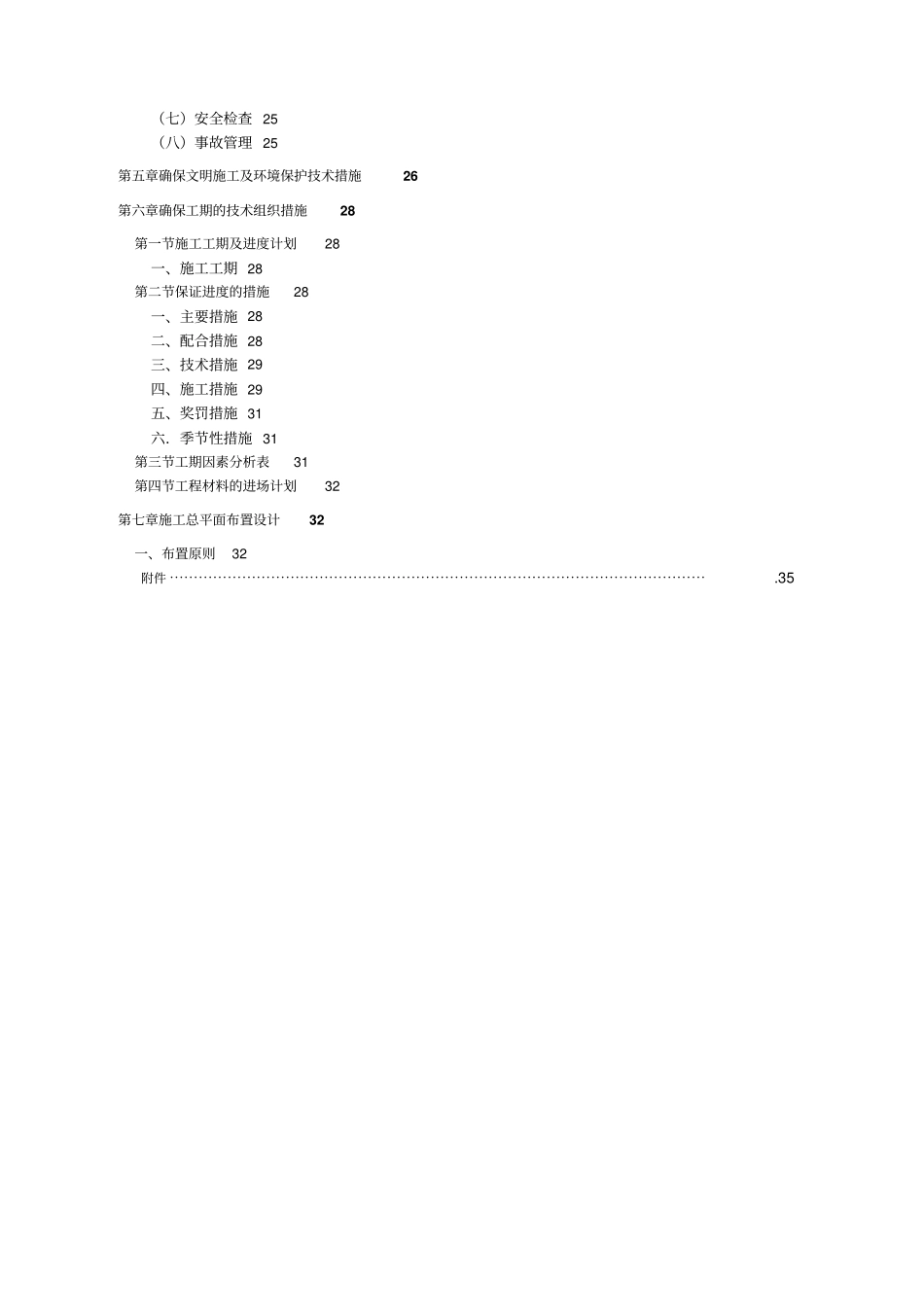

香樟树采购工程施工组织设计施工单位:编 制 人:审 核 人:编制日期: 2013 年 1 月 30 日目录第一章施工组织设计3第一节施工组织设计3一、工程简况 3二、施工条件 3三、土方平衡、营造地形3四、苗木准备 3五、定点放样 4六、大树的起挖 4七、土球包扎 4八、起吊运输 4九、种植 5十、绕扎 7十一、修剪 7十二、浇水 7十三、病虫害防治7第二节种植环境的处理7一、种植土壤的处理7第二章施工机械及劳动力安排计划表9第一节主要施工机械配备及安排9第二节劳动力安排10第三节物资材料供应计划10第三章确保工程质量的技术组织措施11第一节质量组织管理机构11一、组织机构 11二、制度措施 12三、监督措施 12四、激励机制 12第二节质量保证体系13一、保证体系 13第三节质量保证措施14一、质量目标控制措施14二、确保合格工程的制度及措施16第四节确保苗木成活的种植及养护技术措施17第四章确保安全生产的技术组织措施21(一)、施工现场安全生产管理21(二)制定安全管理目标22(三)建立健全安全生产责任制23(四)现场布置 23(五)安全生产教育培训24(六)施工过程种的安全管理24(七)安全检查 25(八)事故管理 25第五章确保文明施工及环境保护技术措施26第六章确保工期的技术组织措施28第一节施工工期及进度计划28一、施工工期 28第二节保证进度的措施28一、主要措施 28二、配合措施 28三、技术措施 29四、施工措施 29五、奖罚措施 31六.季节性措施 31第三节工期因素分析表31第四节工程材料的进场计划32第七章施工总平面布置设计32一、布置原则32附件 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯.35第一章施工组织设计第一节施工组织设计一、工程简况该工程为香樟树采购工程,位于******绿化基地,由 *******投资开发有限公司建设, ******绿化基地施工。本工程要求采购种植Φ 30-65cm香樟树 227棵。二、施工条件本工程施工用地场内各种杂物未清除完毕,水电已接入现场,与其他施工单位交叉施工较多,需要边清理边施工,并于其他施工单位协调施工。三、土方平衡、营造地形技术关键:①放样定位方法。采用水准仪对地形进行测量、放样、每 10M 放一定位桩。②场地较为复杂的地形,坡度过度要自然、流畅。地形回填采用机械与人工相结合的方法,通过人工调整使地形自然、流畅,并采用测量仪检测,不足的区域及时调整到位。地形回填适当比设计标高高出5-10cm,通过下雨或...
