蒙华铁路全断面开挖作业指导书目录1
- 1 - 2
- 1 - 3
- 1 - 4

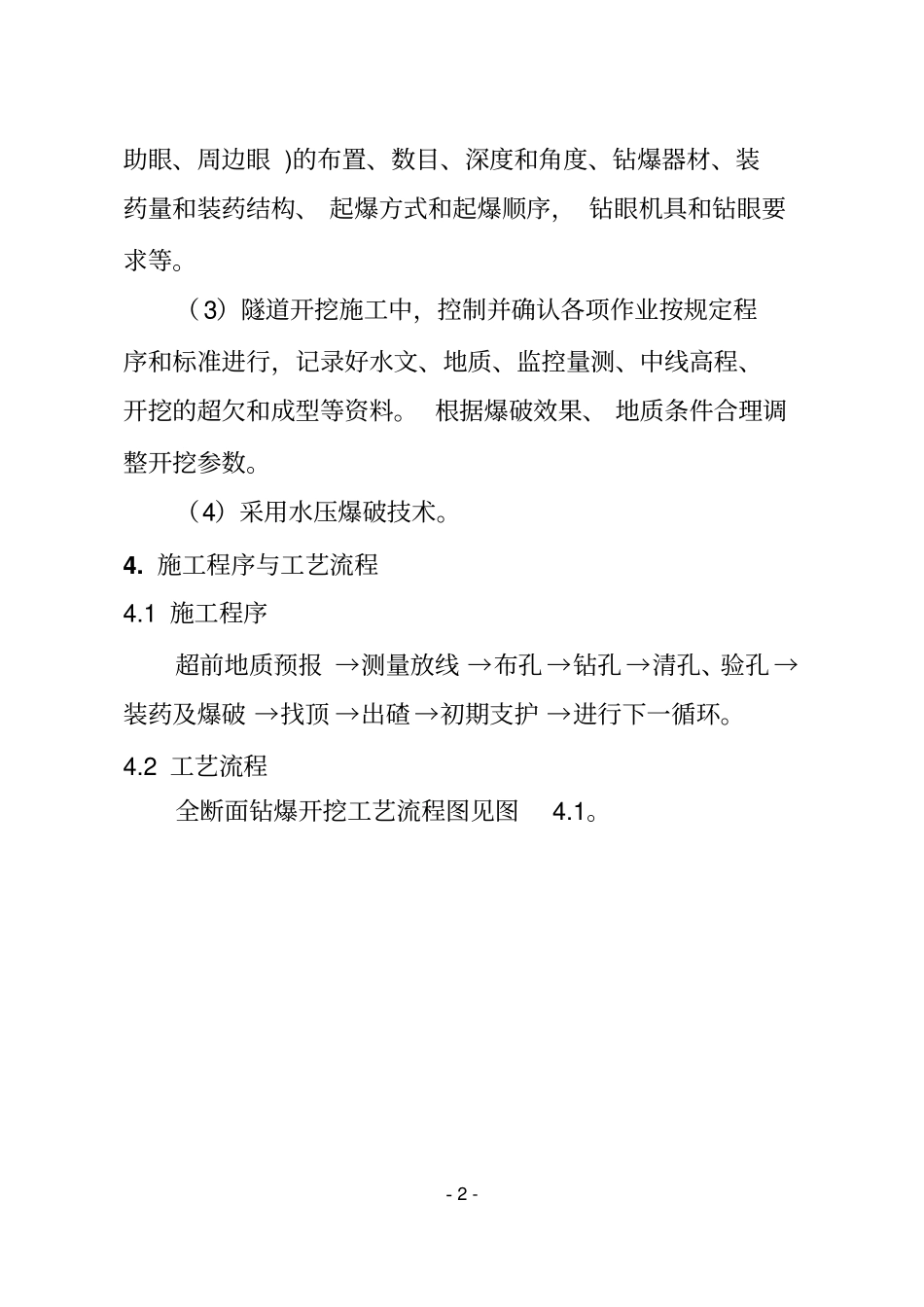

施工程序与工艺流程
- 2 - 5
- 3 - 6
- 8 - 7
- 9 - 8
设备机具配置
- 9 - 9
质量控制及检验
- 10 - 10
安全及环保要求
- 12 - - 1 - 1

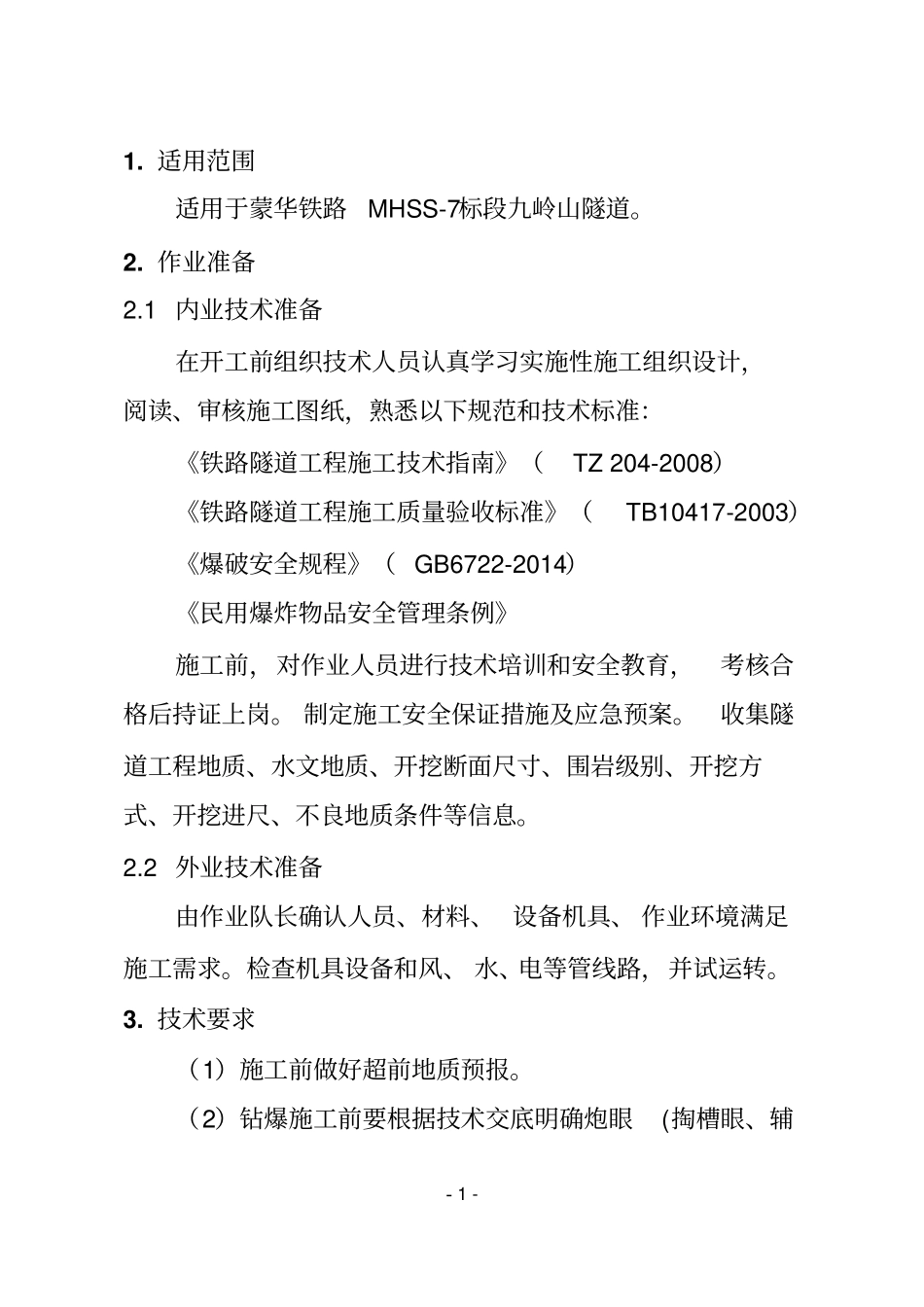

适用范围适用于蒙华铁路MHSS-7标段九岭山隧道
1 内业技术准备在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,熟悉以下规范和技术标准:《铁路隧道工程施工技术指南》(TZ 204-2008)《铁路隧道工程施工质量验收标准》(TB10417-2003)《爆破安全规程》( GB6722-2014)《民用爆炸物品安全管理条例》施工前,对作业人员进行技术培训和安全教育,考核合格后持证上岗
制定施工安全保证措施及应急预案
收集隧道工程地质、水文地质、开挖断面尺寸、围岩级别、开挖方式、开挖进尺、不良地质条件等信息
2 外业技术准备由作业队长确认人员、材料、 设备机具、 作业环境满足施工需求
检查机具设备和风、 水、电等管线路,并试运转
技术要求(1)施工前做好超前地质
