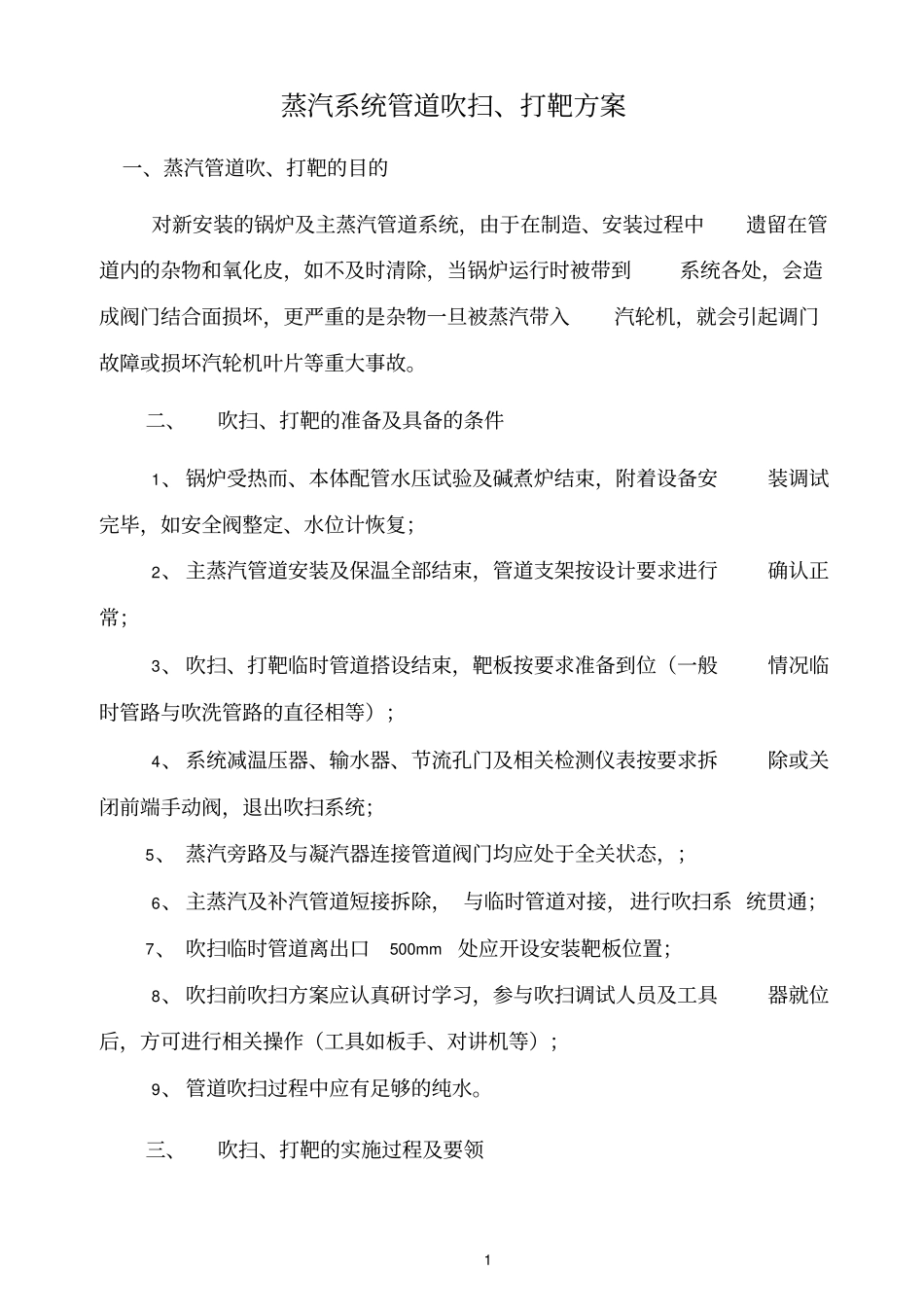

1蒸汽系统管道吹扫、打靶方案一、蒸汽管道吹、打靶的目的对新安装的锅炉及主蒸汽管道系统,由于在制造、安装过程中遗留在管道内的杂物和氧化皮,如不及时清除,当锅炉运行时被带到系统各处,会造成阀门结合面损坏,更严重的是杂物一旦被蒸汽带入汽轮机,就会引起调门故障或损坏汽轮机叶片等重大事故
二、吹扫、打靶的准备及具备的条件1、 锅炉受热而、本体配管水压试验及碱煮炉结束,附着设备安装调试完毕,如安全阀整定、水位计恢复;2、 主蒸汽管道安装及保温全部结束,管道支架按设计要求进行确认正常;3、 吹扫、打靶临时管道搭设结束,靶板按要求准备到位(一般情况临时管路与吹洗管路的直径相等);4、 系统减温压器、输水器、节流孔门及相关检测仪表按要求拆除或关闭前端手动阀,退出吹扫系统;5、 蒸汽旁路及与凝汽器连接管道阀门均应处于全关状态,;6、 主蒸汽及补汽管道短接拆除, 与临时管道对接,进行吹扫系 统贯通;7、 吹扫临时管道离出口500mm 处应开设安装靶板位置;8、 吹扫前吹扫方案应认真研讨学习,参与吹扫调试人员及工具器就位后,方可进行相关操作(工具如板手、对讲机等);9、 管道吹扫过程中应有足够的纯水
三、吹扫、打靶的实施过程及要领21、 锅炉启动,锅炉所有辅助设备全部开启,现场检测仪表全而投入正常使用;2、 打开汽包排汽阀,打开外取热器上下放空阀,锅炉启动开始升温、升压,升温速率控制在65 °C/h以内;3、 当压力升至O
IMPa 时关闭汽包排汽阀,继续升温升压;4、 当汽包压力升至0
7MPa 时,缓慢打开主蒸汽控制阀及排泄阀进行暖管;5、 压力升至 0
9MPa 时,关闭主蒸汽控制阀、排泄阀及启动阀, 锅炉汽包水位 50%, 打开锅炉控制阀进行第一次吹扫,压力降至0

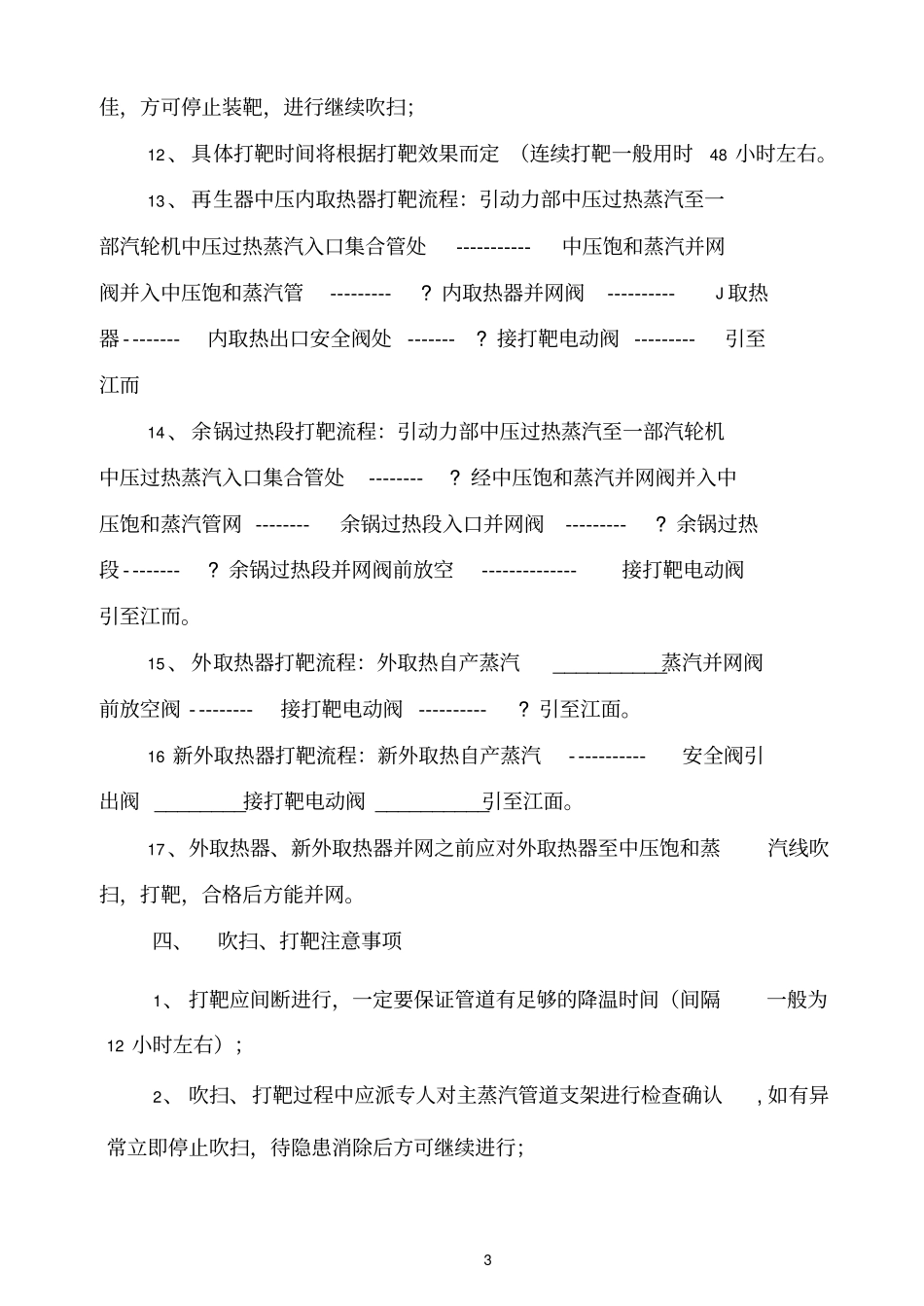

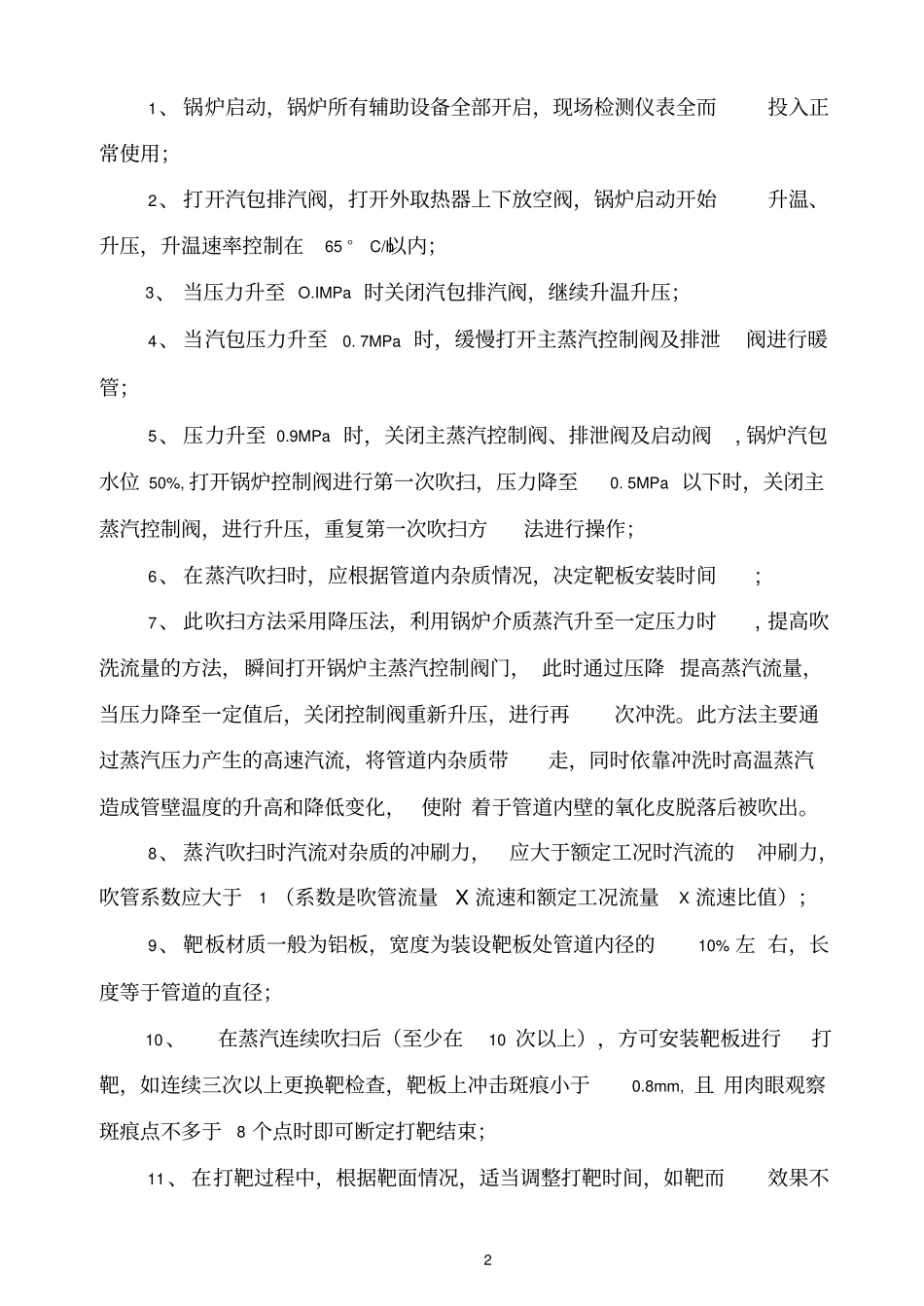

5MPa 以下时,关闭主蒸汽控制阀,进行升压,重复第一次吹扫方法进行操作;6、 在蒸汽吹扫时,应根据管道内杂质情况,决定靶
