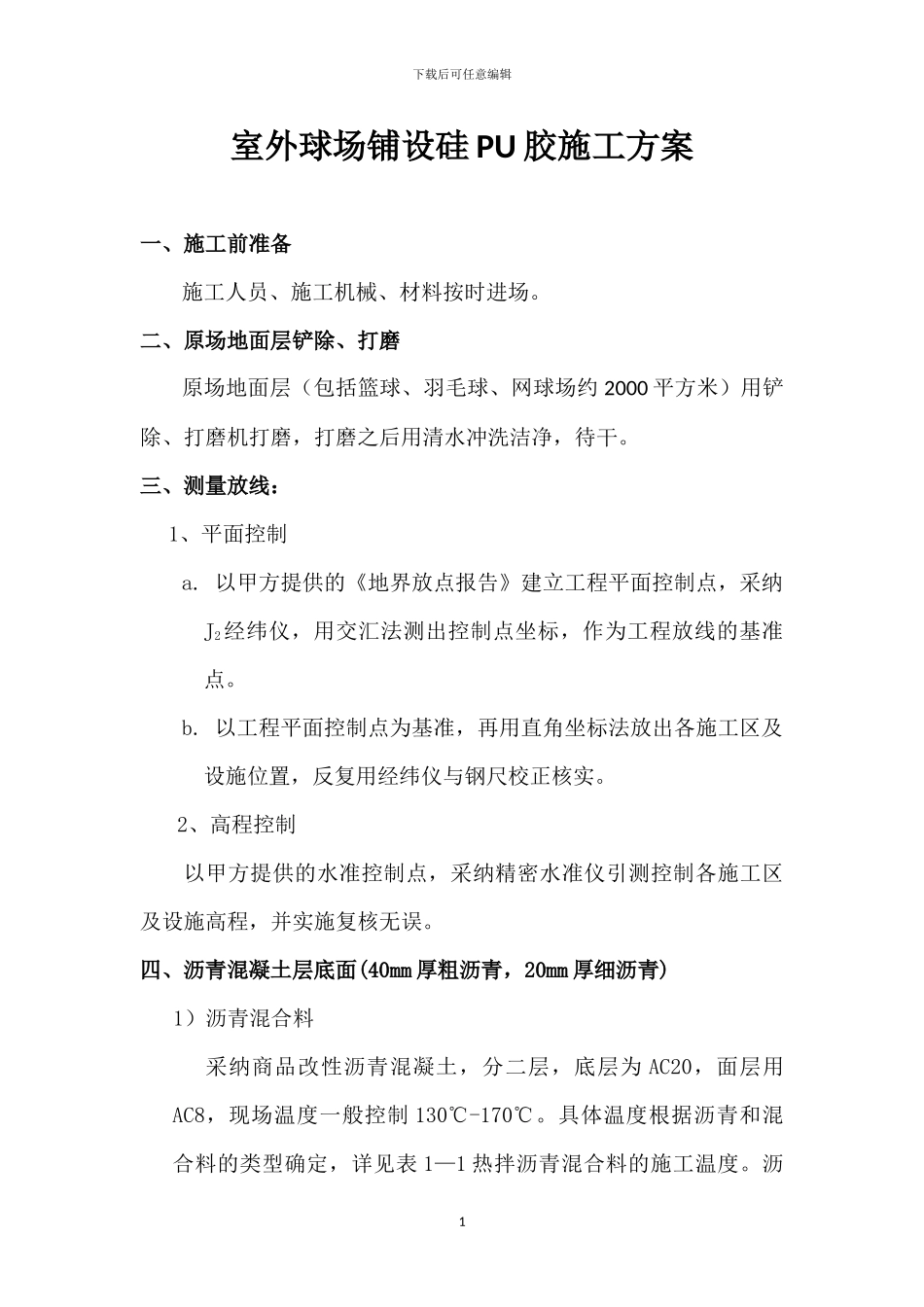

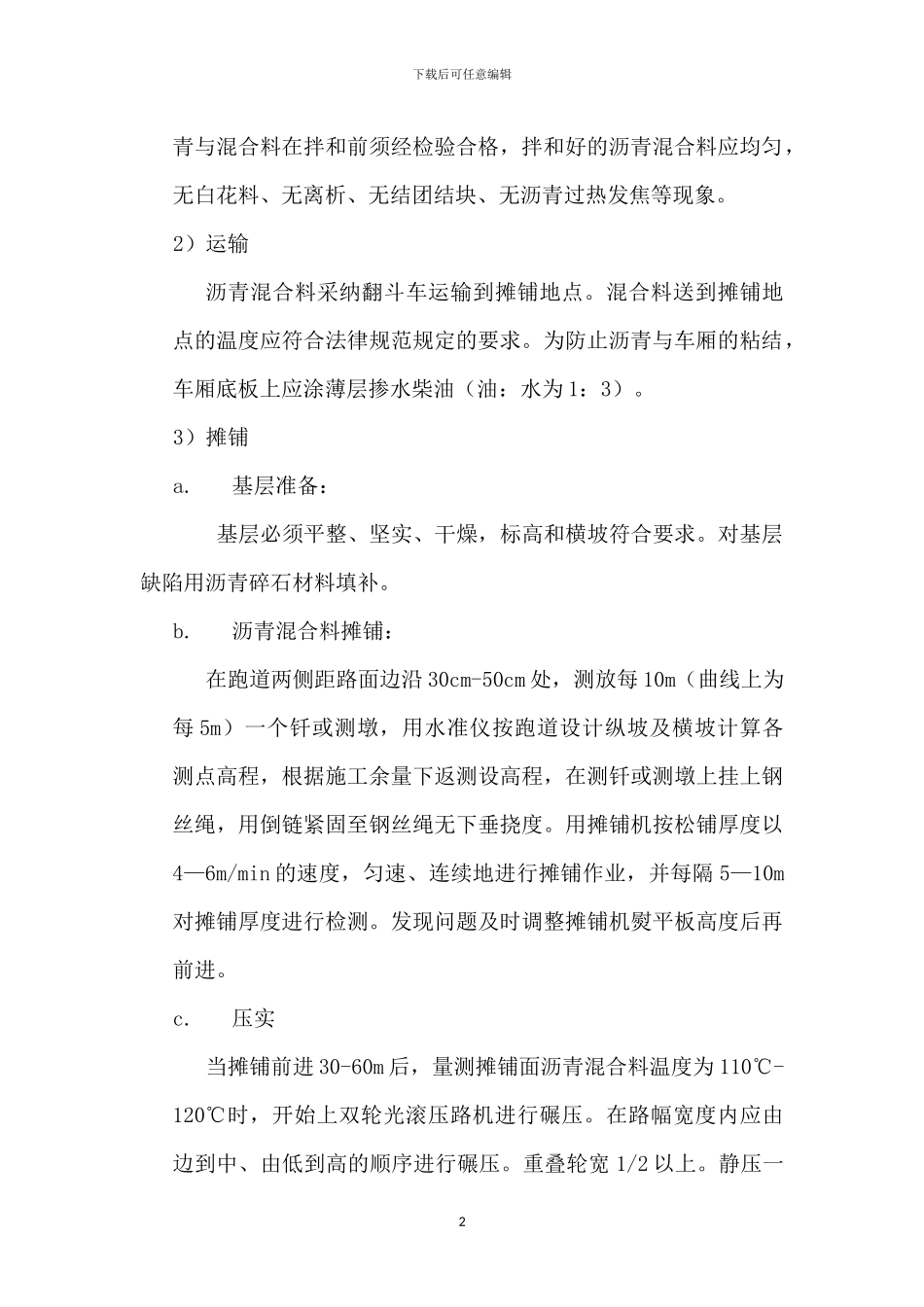

下载后可任意编辑室外球场铺设硅 PU 胶施工方案一、施工前准备施工人员、施工机械、材料按时进场。二、原场地面层铲除、打磨原场地面层(包括篮球、羽毛球、网球场约 2000 平方米)用铲除、打磨机打磨,打磨之后用清水冲洗洁净,待干。三、测量放线:1、平面控制a. 以甲方提供的《地界放点报告》建立工程平面控制点,采纳J2经纬仪,用交汇法测出控制点坐标,作为工程放线的基准点。b. 以工程平面控制点为基准,再用直角坐标法放出各施工区及设施位置,反复用经纬仪与钢尺校正核实。2、高程控制以甲方提供的水准控制点,采纳精密水准仪引测控制各施工区及设施高程,并实施复核无误。四、沥青混凝土层底面(40mm 厚粗沥青,20mm 厚细沥青)1)沥青混合料采纳商品改性沥青混凝土,分二层,底层为 AC20,面层用AC8,现场温度一般控制 130℃-170℃。具体温度根据沥青和混合料的类型确定,详见表 1—1 热拌沥青混合料的施工温度。沥1下载后可任意编辑青与混合料在拌和前须经检验合格,拌和好的沥青混合料应均匀,无白花料、无离析、无结团结块、无沥青过热发焦等现象。2)运输沥青混合料采纳翻斗车运输到摊铺地点。混合料送到摊铺地点的温度应符合法律规范规定的要求。为防止沥青与车厢的粘结,车厢底板上应涂薄层掺水柴油(油:水为 1:3)。 3)摊铺a.基层准备:基层必须平整、坚实、干燥,标高和横坡符合要求。对基层缺陷用沥青碎石材料填补。b.沥青混合料摊铺:在跑道两侧距路面边沿 30cm-50cm 处,测放每 10m(曲线上为每 5m)一个钎或测墩,用水准仪按跑道设计纵坡及横坡计算各测点高程,根据施工余量下返测设高程,在测钎或测墩上挂上钢丝绳,用倒链紧固至钢丝绳无下垂挠度。用摊铺机按松铺厚度以4—6m/min 的速度,匀速、连续地进行摊铺作业,并每隔 5—10m对摊铺厚度进行检测。发现问题及时调整摊铺机熨平板高度后再前进。c.压实当摊铺前进 30-60m 后,量测摊铺面沥青混合料温度为 110℃-120℃时,开始上双轮光滚压路机进行碾压。在路幅宽度内应由边到中、由低到高的顺序进行碾压。重叠轮宽 1/2 以上。静压一2下载后可任意编辑遍后,在同一横断面选点测定压实度。复压时采纳振动压路机压实 3-4 遍,每遍压实后均测定压实度,直至设计要求的压实度。然后再以双轮光滚压路机进行终压赶光 1-2 遍。热 拌 沥 青 混 合 料 的 施 工 温 度(OC)沥青种类石油沥青 煤沥青沥青标号AH-50AH-70AH-90A -60AH-110AH...
