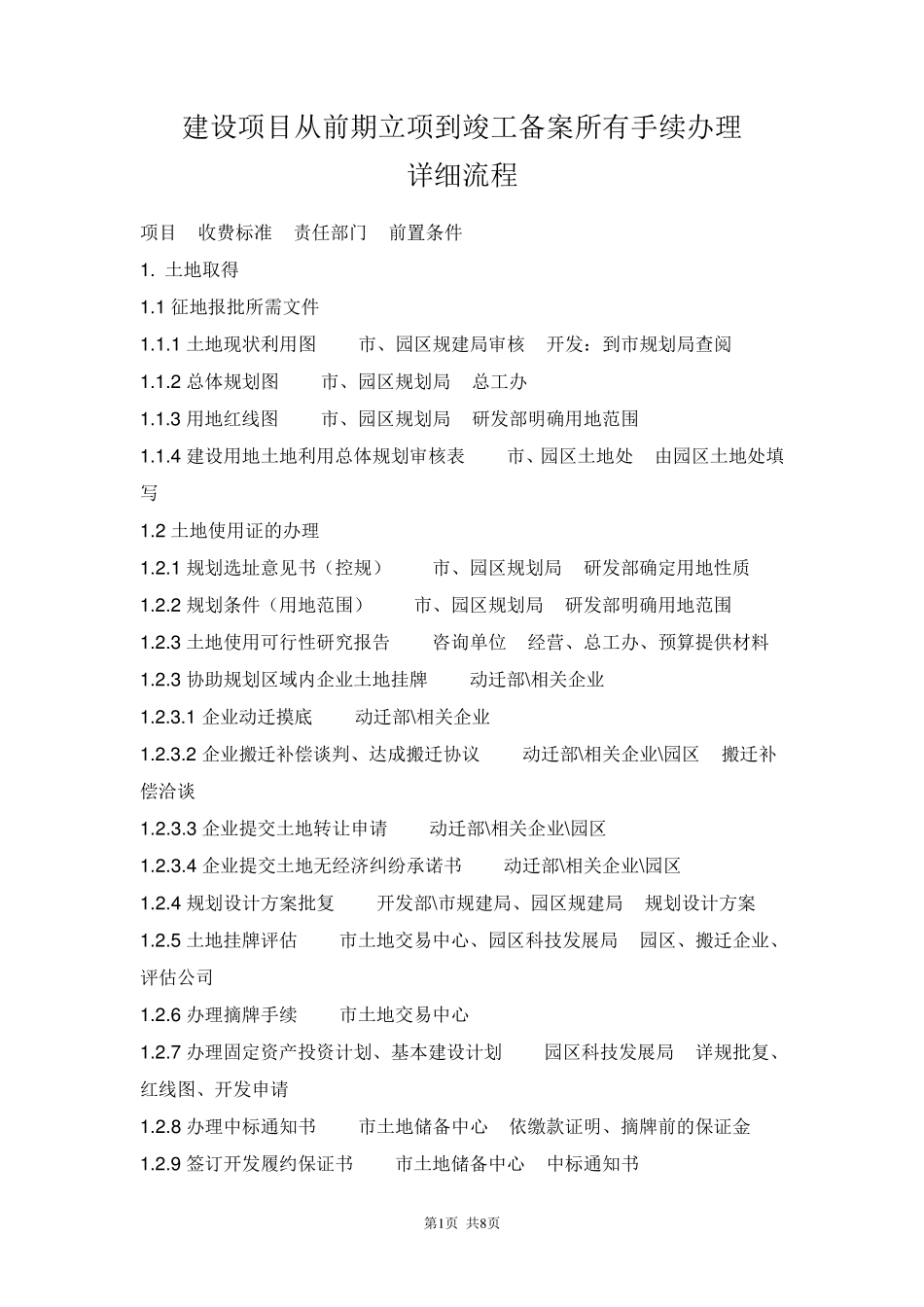

第1 页 共8 页 建设项目从前期立项到竣工备案所有手续办理 详细流程 项目 收费标准 责任部门 前置条件 1
土地取得 1
1 征地报批所需文件 1
1 土地现状利用图 市、园区规建局审核 开发:到市规划局查阅 1
2 总体规划图 市、园区规划局 总工办 1
3 用地红线图 市、园区规划局 研发部明确用地范围 1
4 建设用地土地利用总体规划审核表 市、园区土地处 由园区土地处填写 1
2 土地使用证的办理 1
1 规划选址意见书(控规) 市、园区规划局 研发部确定用地性质 1
2 规划条件(用地范围) 市、园区规划局 研发部明确用地范围 1
3 土地使用可行性研究报告 咨询单位 经营、总工办、预算提供材料 1
3 协助规划区域内企业土地挂牌 动迁部\相关企业 1
1 企业动迁摸底 动迁部\相关企业 1
2 企业搬迁补偿谈判、达成搬迁协议 动迁部\相关企业\园区 搬迁补偿洽谈 1
3 企业提交土地转让申请 动迁部\相关企业\园区 1
4 企业提交土地无经济纠纷承诺书 动迁部\相关企业\园区 1
4 规划设计方案批复 开发部\市规建局、园区规建局 规划设计方案 1
5 土地挂牌评估 市土地交易中心、园区科技发展局 园区、搬迁企业、评估公司 1
6 办理摘牌手续 市土地交易中心 1
7 办理固定资产投资计划、基本建设计划 园区科技发展局 详规批复、红线图、开发申请 1
8 办理中标通知书 市土地储备中心 依缴款证明、摘牌前的保证金 1
9 签订开发履约保证书 市土地储备中心 中标通知书 第2 页 共8 页 1
10 建设用地规划许可证 园区规建局 依摘牌手续 1
11 签订国有土地使用权出让合同书 园区规建局 依摘牌手续 1
12 缴纳土地出让金 园区财政局 依摘牌手续 1
